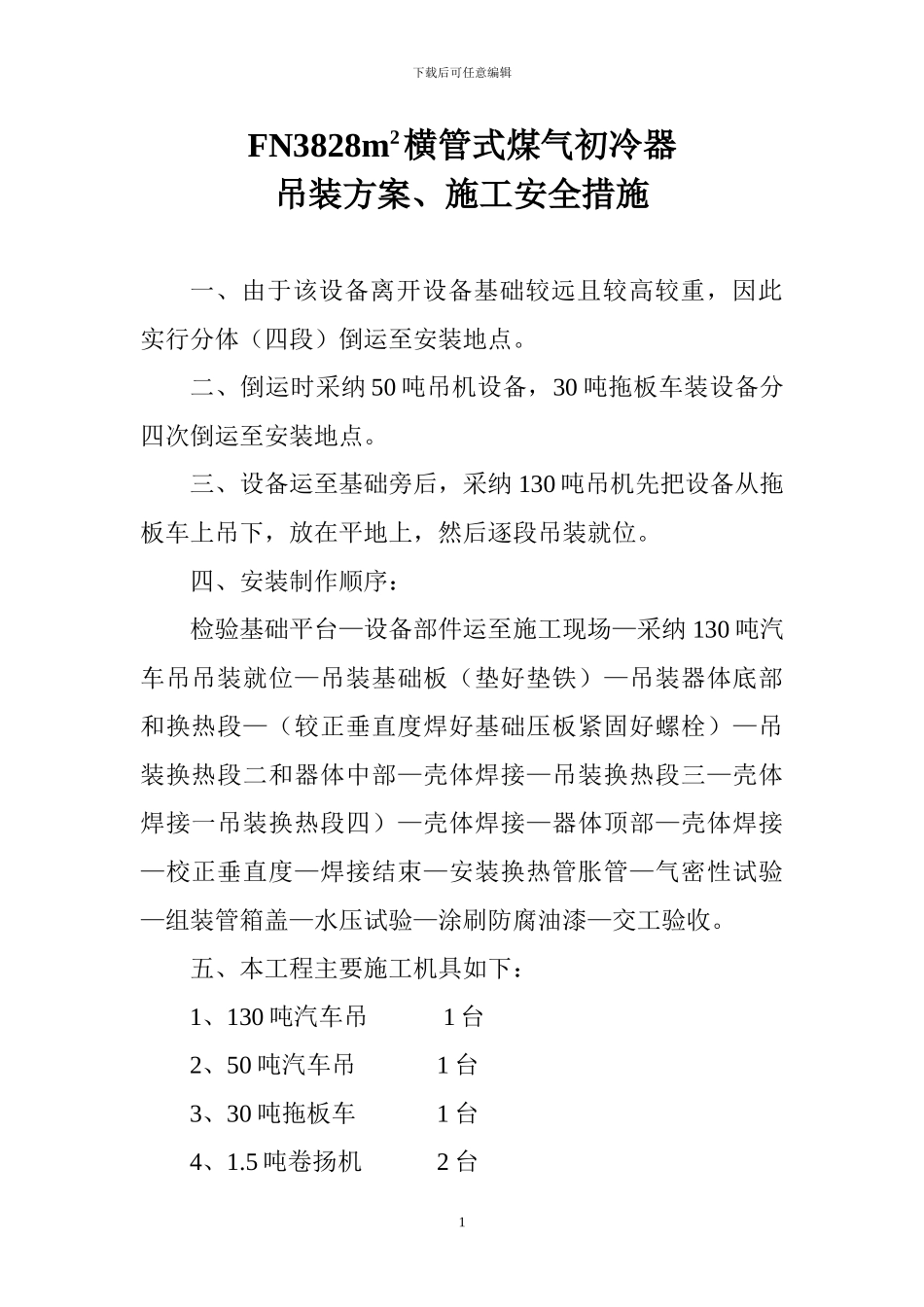

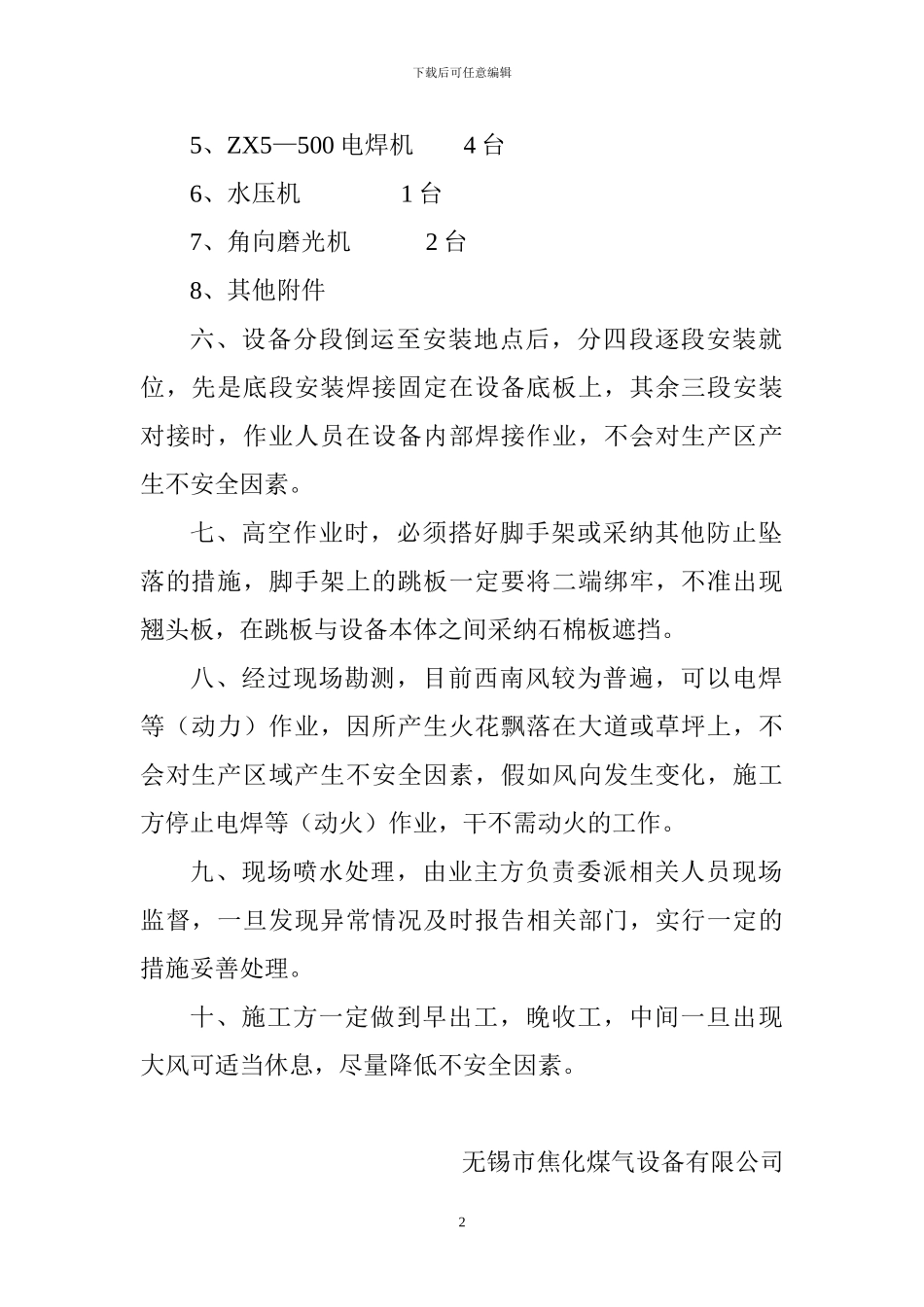

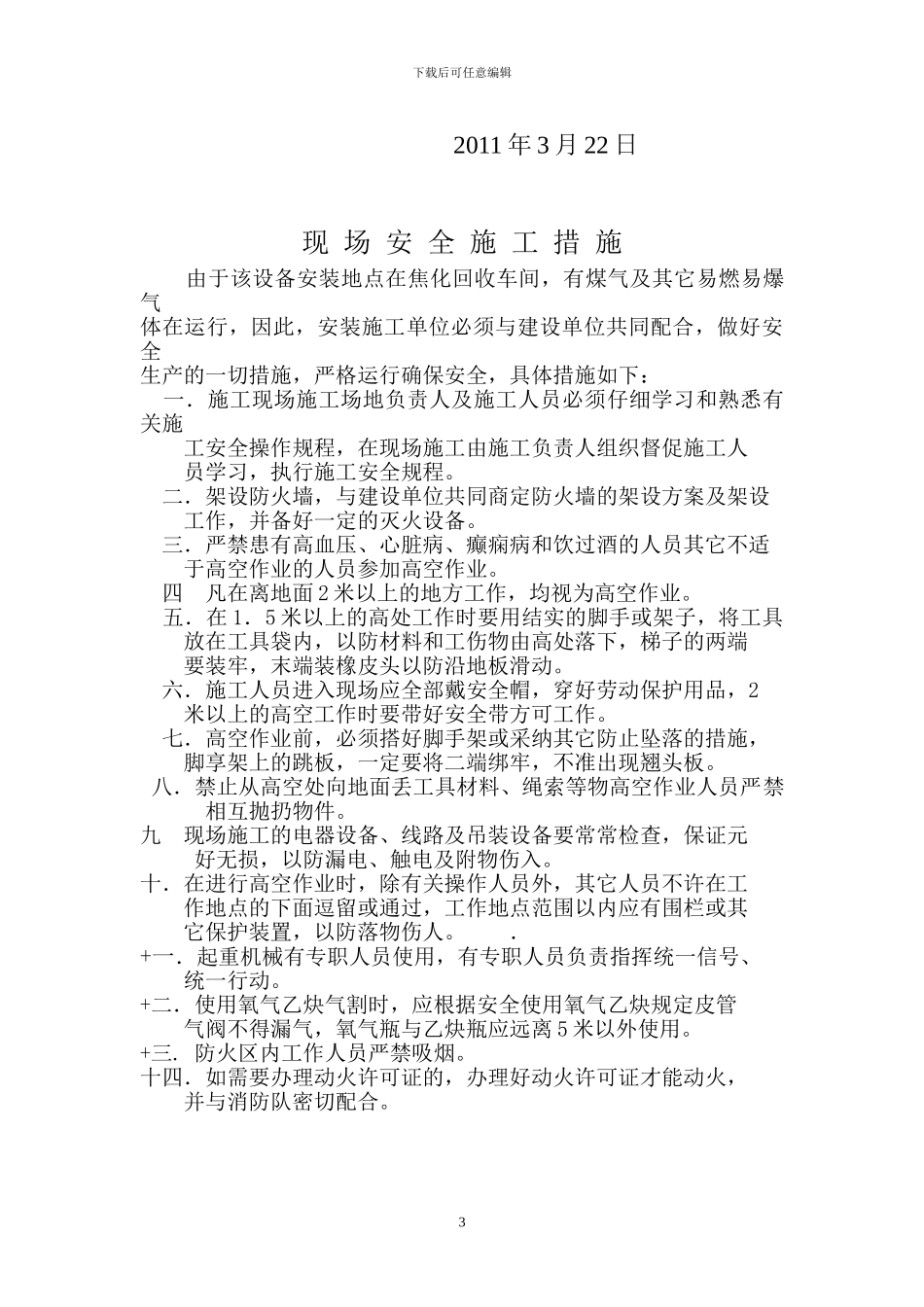

下载后可任意编辑FN3828m2横管式煤气初冷器吊装方案、施工安全措施一、由于该设备离开设备基础较远且较高较重,因此实行分体(四段)倒运至安装地点。二、倒运时采纳 50 吨吊机设备,30 吨拖板车装设备分四次倒运至安装地点。三、设备运至基础旁后,采纳 130 吨吊机先把设备从拖板车上吊下,放在平地上,然后逐段吊装就位。四、安装制作顺序:检验基础平台—设备部件运至施工现场—采纳 130 吨汽车吊吊装就位—吊装基础板(垫好垫铁)—吊装器体底部和换热段—(较正垂直度焊好基础压板紧固好螺栓)—吊装换热段二和器体中部—壳体焊接—吊装换热段三—壳体焊接一吊装换热段四)—壳体焊接—器体顶部—壳体焊接—校正垂直度—焊接结束—安装换热管胀管—气密性试验—组装管箱盖—水压试验—涂刷防腐油漆—交工验收。五、本工程主要施工机具如下:1、130 吨汽车吊 1 台2、50 吨汽车吊 1 台3、30 吨拖板车 1 台4、1.5 吨卷扬机 2 台1下载后可任意编辑5、ZX5—500 电焊机 4 台6、水压机 1 台7、角向磨光机 2 台8、其他附件六、设备分段倒运至安装地点后,分四段逐段安装就位,先是底段安装焊接固定在设备底板上,其余三段安装对接时,作业人员在设备内部焊接作业,不会对生产区产生不安全因素。七、高空作业时,必须搭好脚手架或采纳其他防止坠落的措施,脚手架上的跳板一定要将二端绑牢,不准出现翘头板,在跳板与设备本体之间采纳石棉板遮挡。八、经过现场勘测,目前西南风较为普遍,可以电焊等(动力)作业,因所产生火花飘落在大道或草坪上,不会对生产区域产生不安全因素,假如风向发生变化,施工方停止电焊等(动火)作业,干不需动火的工作。九、现场喷水处理,由业主方负责委派相关人员现场监督,一旦发现异常情况及时报告相关部门,实行一定的措施妥善处理。十、施工方一定做到早出工,晚收工,中间一旦出现大风可适当休息,尽量降低不安全因素。无锡市焦化煤气设备有限公司2下载后可任意编辑 2011 年 3 月 22 日现 场 安 全 施 工 措 施 由于该设备安装地点在焦化回收车间,有煤气及其它易燃易爆气体在运行,因此,安装施工单位必须与建设单位共同配合,做好安全生产的一切措施,严格运行确保安全,具体措施如下: 一.施工现场施工场地负责人及施工人员必须仔细学习和熟悉有关施 工安全操作规程,在现场施工由施工负责人组织督促施工人 员学习,执行施工安全规程。 二.架设防火墙,与建设单...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

FN3828M横管式煤气初冷器吊装方案、施工安全措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
