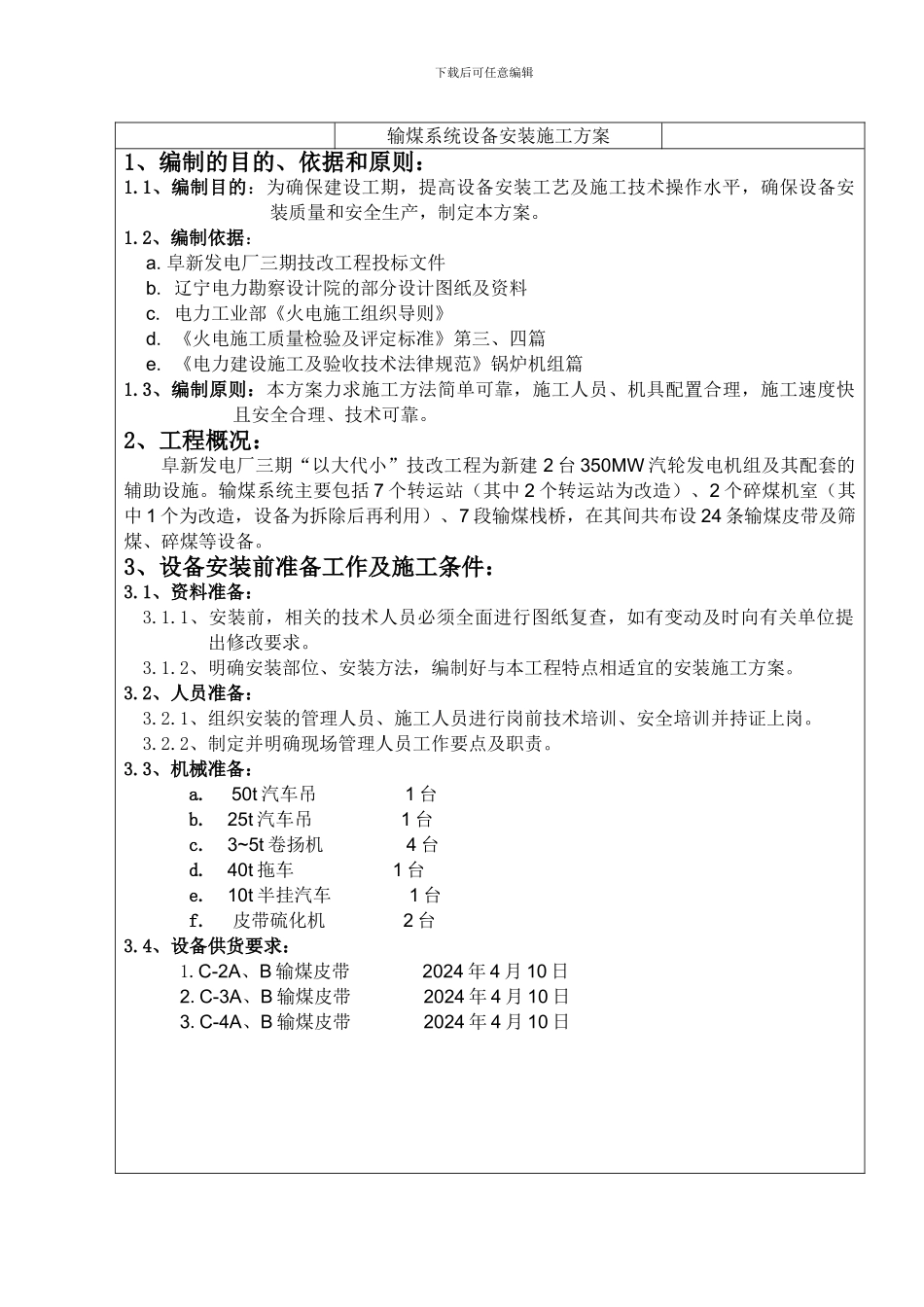

下载后可任意编辑作业指导书作 业 项 目 名 称目 录输煤系统设备安装施工方案下载后可任意编辑目 录 1、编制的目的、依据和原则 2、工程概况 3、准备工作及施工条件 4、施工程序和技术要求5、施工的质量要求6、环境措施 7、安全技术保证措施 8、文明施工措施 9、可行性合理化建议 10、需协调解决的问题 11、安全、健康/环境控制措施作业指导书作 业 项 目 名 称第 1 页 共 11 页下载后可任意编辑输煤系统设备安装施工方案1、编制的目的、依据和原则:1
1、编制目的:为确保建设工期,提高设备安装工艺及施工技术操作水平,确保设备安装质量和安全生产,制定本方案
2、编制依据:a
阜新发电厂三期技改工程投标文件b
辽宁电力勘察设计院的部分设计图纸及资料c
电力工业部《火电施工组织导则》d
《火电施工质量检验及评定标准》第三、四篇e
《电力建设施工及验收技术法律规范》锅炉机组篇1
3、编制原则:本方案力求施工方法简单可靠,施工人员、机具配置合理,施工速度快且安全合理、技术可靠
2、工程概况:阜新发电厂三期“以大代小”技改工程为新建 2 台 350MW 汽轮发电机组及其配套的辅助设施
输煤系统主要包括 7 个转运站(其中 2 个转运站为改造)、2 个碎煤机室(其中 1 个为改造,设备为拆除后再利用)、7 段输煤栈桥,在其间共布设 24 条输煤皮带及筛煤、碎煤等设备
3、设备安装前准备工作及施工条件:3
1、资料准备:3
1、安装前,相关的技术人员必须全面进行图纸复查,如有变动及时向有关单位提出修改要求
2、明确安装部位、安装方法,编制好与本工程特点相适宜的安装施工方案
2、人员准备:3
1、组织安装的管理人员、施工人员进行岗前技术培训、安全培训并持证上岗
2、制定并明确现场管理人员工作要点及职责
3、机械准备:a
50t 汽车吊
