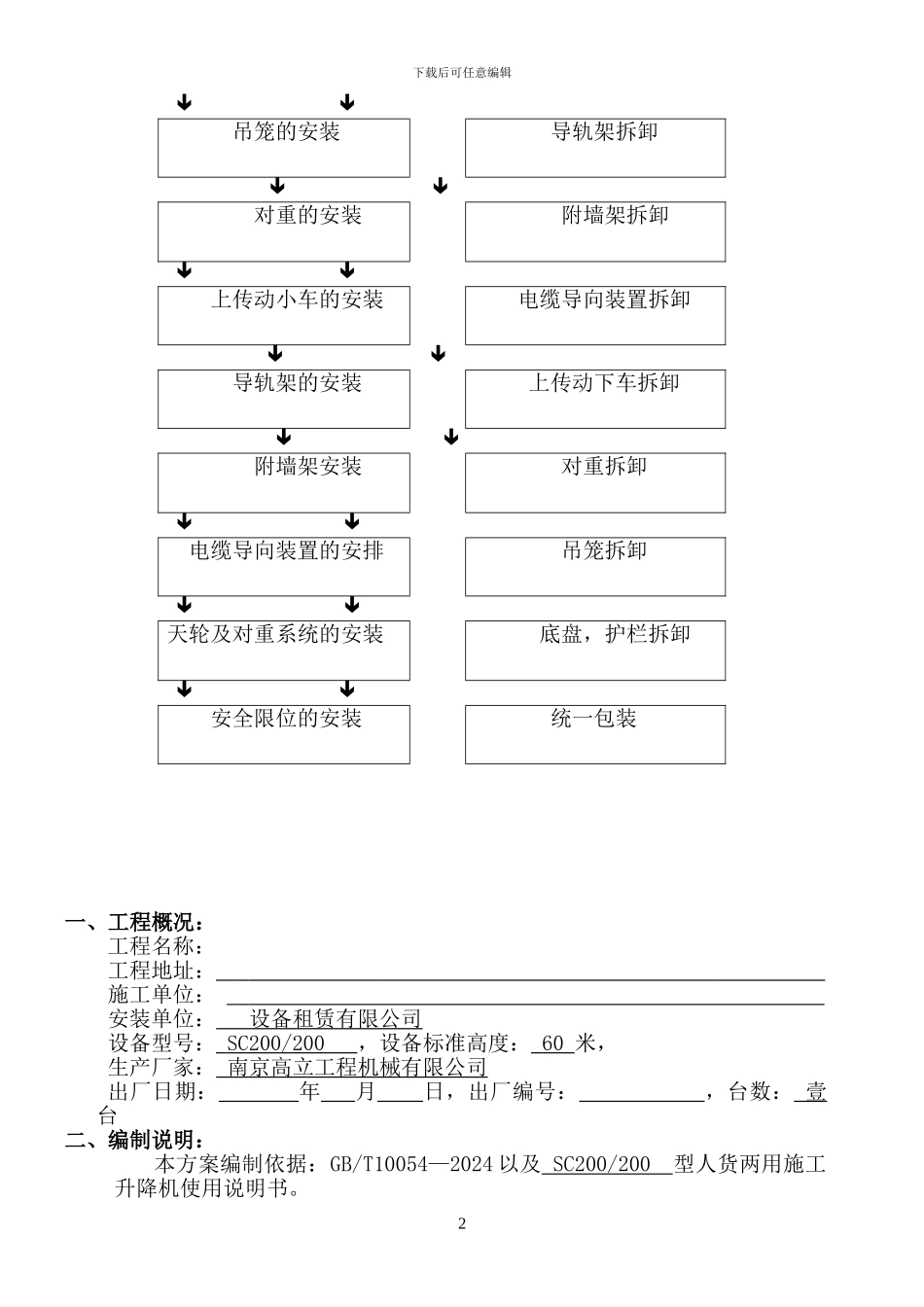

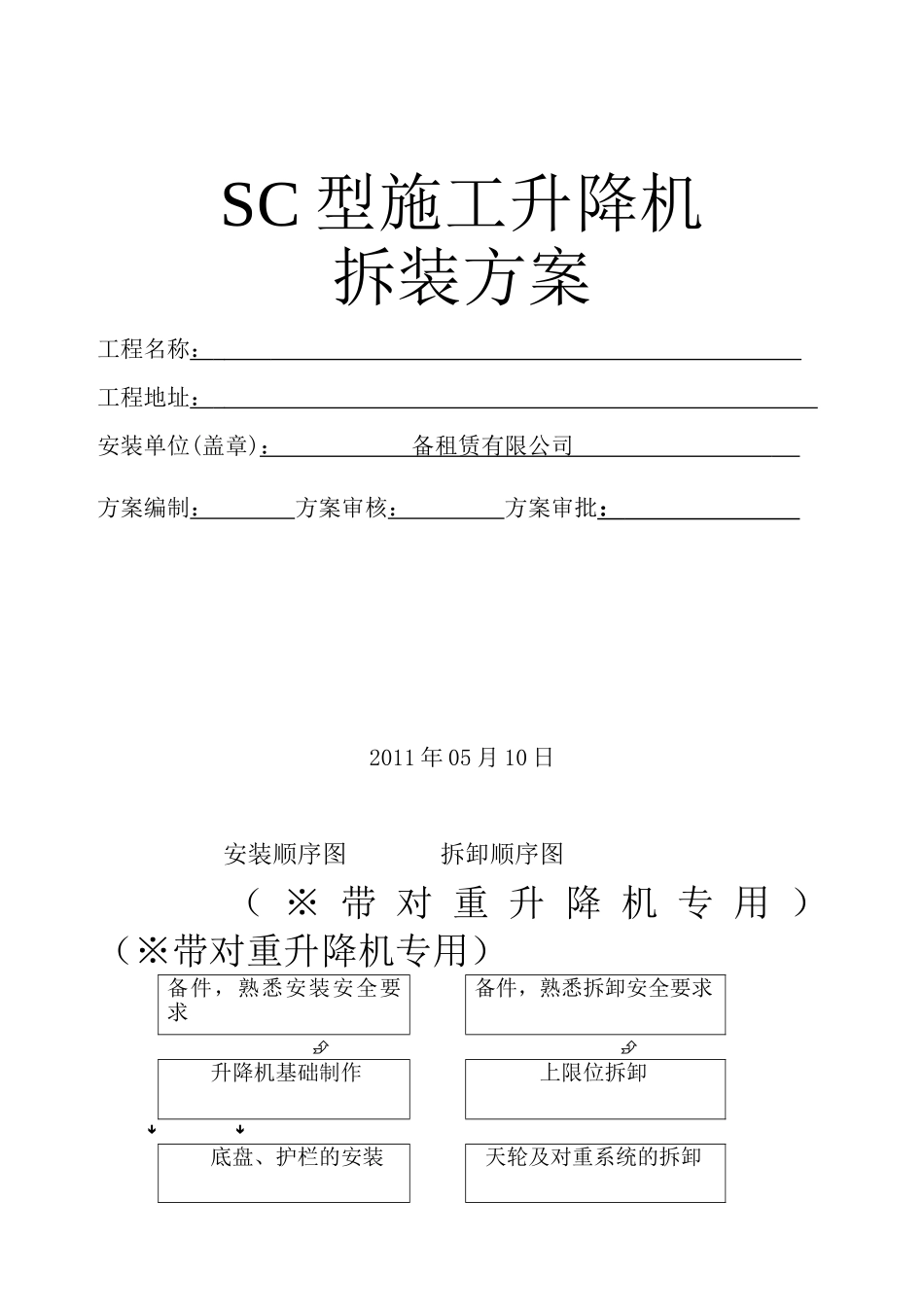

SC 型施工升降机拆装方案工程名称: 工程地址: 安装单位(盖章): 备租赁有限公司 方案编制: 方案审核: 方案审批: 2011 年 05 月 10 日 安装顺序图 拆卸顺序图( ※ 带 对 重 升 降 机 专 用 ) (※带对重升降机专用)备件,熟悉安装安全要求备件,熟悉拆卸安全要求 升降机基础制作上限位拆卸 底盘、护栏的安装 天轮及对重系统的拆卸下载后可任意编辑 吊笼的安装 导轨架拆卸 对重的安装附墙架拆卸 上传动小车的安装 电缆导向装置拆卸 导轨架的安装 上传动下车拆卸 附墙架安装 对重拆卸 电缆导向装置的安排吊笼拆卸 天轮及对重系统的安装 底盘,护栏拆卸 安全限位的安装 统一包装一、工程概况:工程名称: 工程地址: 施工单位: 安装单位: 设备租赁有限公司 设备型号: SC200/200 ,设备标准高度: 60 米,生产厂家: 南京高立工程机械有限公司出厂日期: 年 月 日 ,出厂编号: ,台数: 壹 台二、编制说明: 本方案编制依据:GB/T10054—2024 以及 SC200/200 型人货两用施工升降机使用说明书

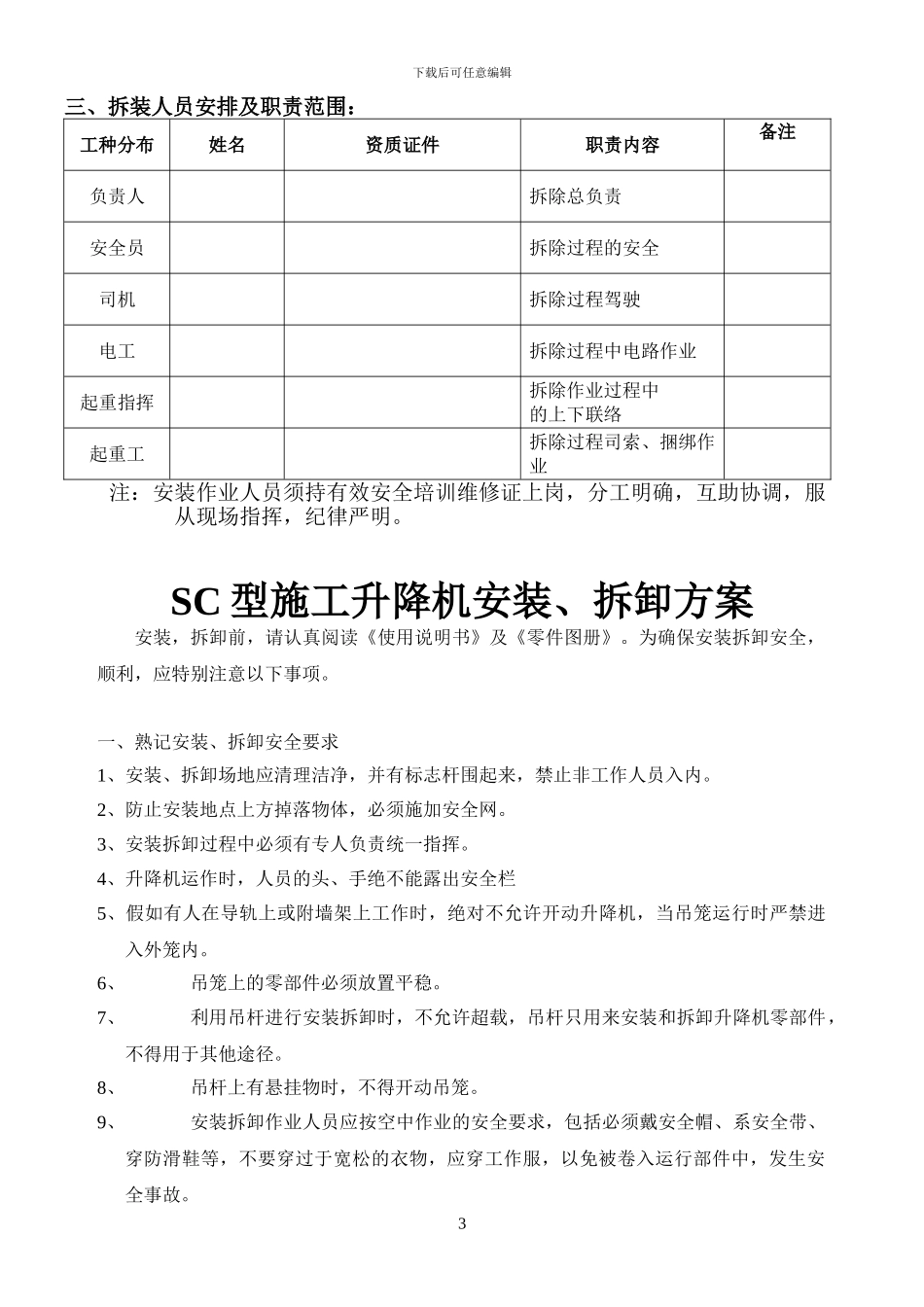

2下载后可任意编辑三、拆装人员安排及职责范围:工种分布姓名资质证件职责内容备注负责人拆除总负责安全员拆除过程的安全司机拆除过程驾驶电工拆除过程中电路作业起重指挥拆除作业过程中的上下联络起重工拆除过程司索、捆绑作业注:安装作业人员须持有效安全培训维修证上岗,分工明确,互助协调,服从现场指挥,纪律严明
SC 型施工升降机安装、拆卸方案安装,拆卸前,请认真阅读《使用说明书》及《零件图册》
为确保安装拆卸安全,顺利,应特别注意以下事项
一、熟记安装、拆卸安全要求1、安装、拆卸场地应清理洁净,并有标志杆围起来,禁止非工作人员入内
2、防止安装地点上方掉落物体,必须施加安全网
3、安装拆卸过程中必
