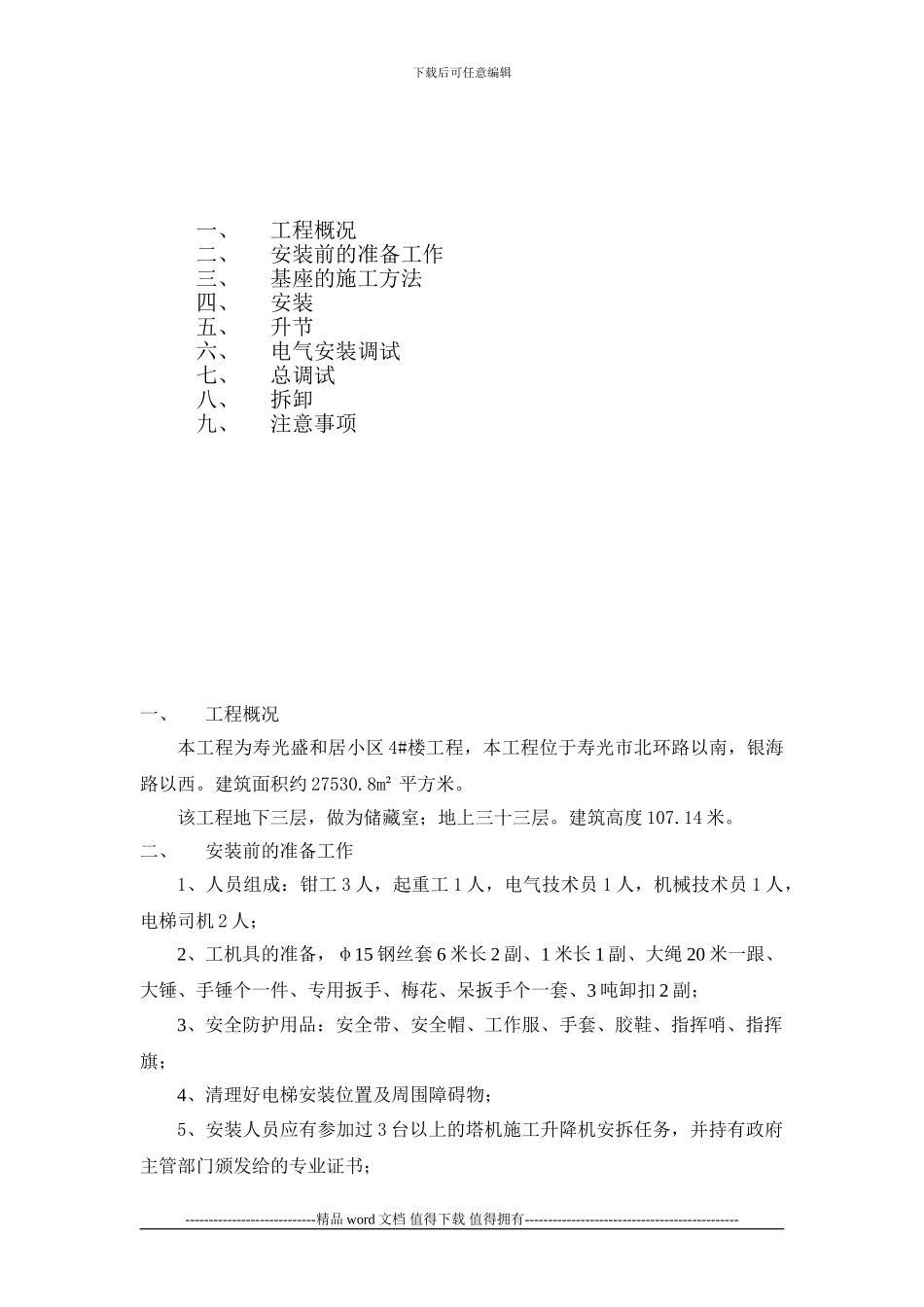

下载后可任意编辑一、工程概况二、安装前的准备工作三、基座的施工方法四、安装五、升节六、电气安装调试七、总调试八、拆卸九、注意事项一、工程概况本工程为寿光盛和居小区 4#楼工程,本工程位于寿光市北环路以南,银海路以西
建筑面积约 27530
8m² 平方米
该工程地下三层,做为储藏室;地上三十三层
建筑高度 107

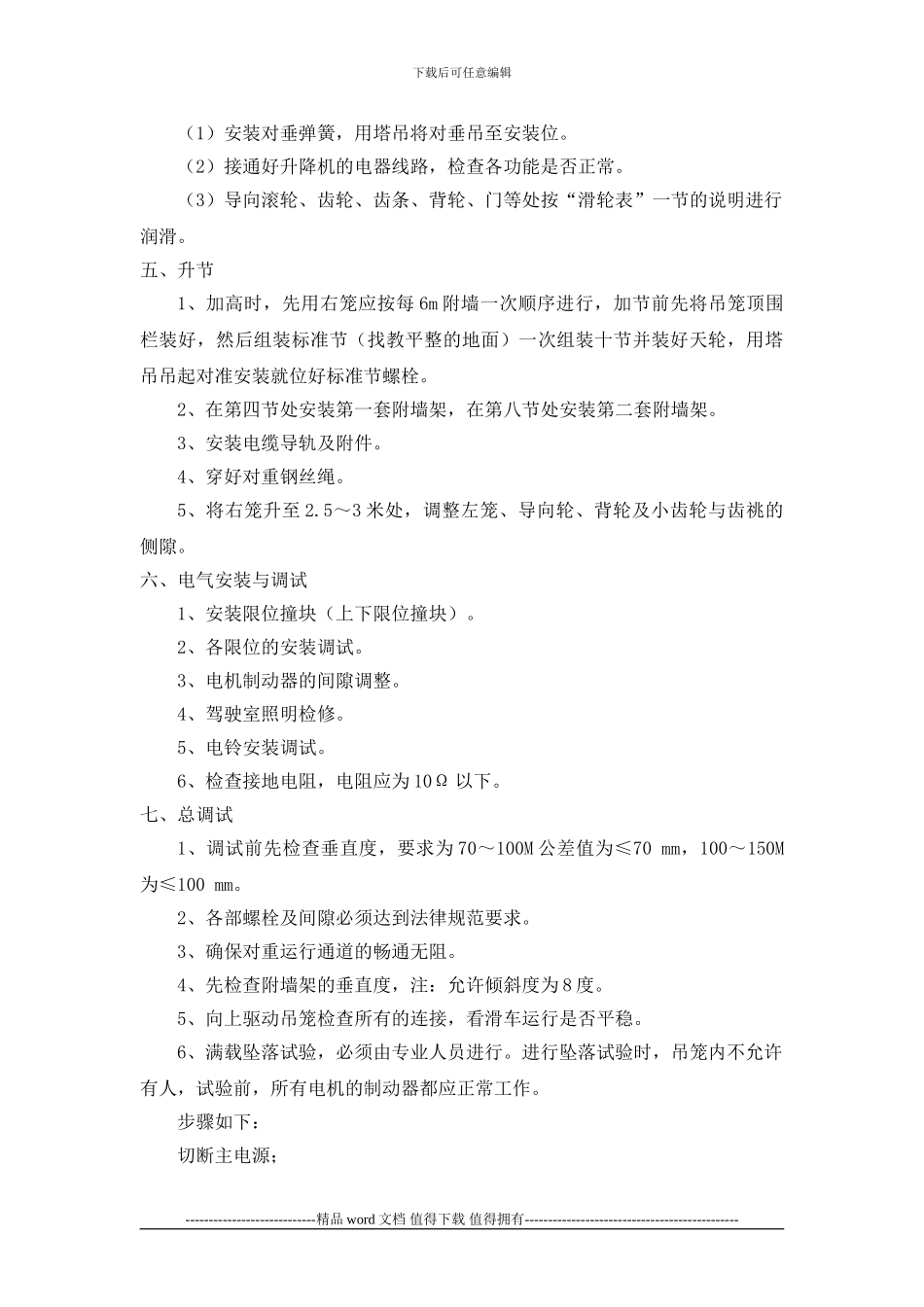

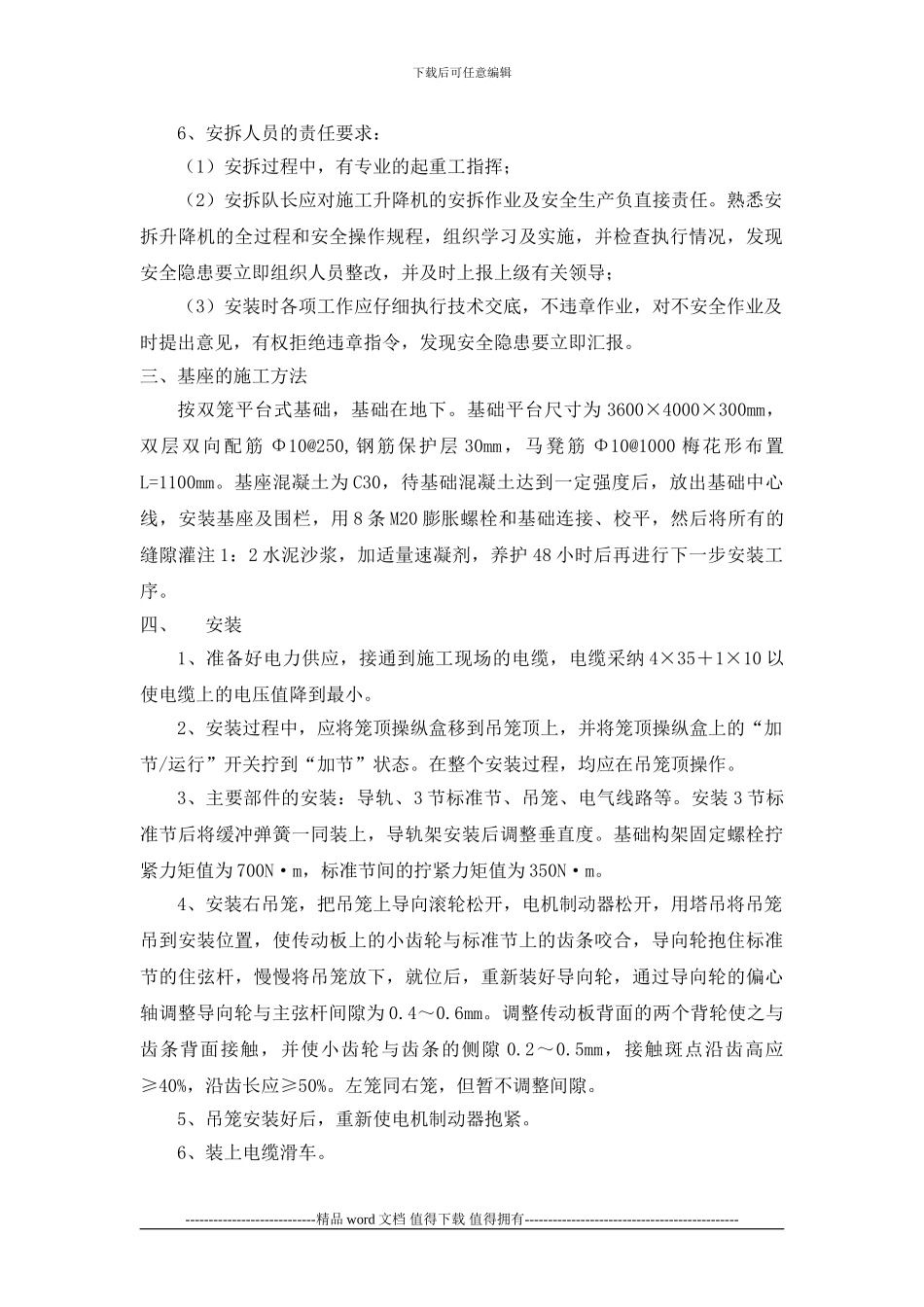

二、安装前的准备工作1、人员组成:钳工 3 人,起重工 1 人,电气技术员 1 人,机械技术员 1 人,电梯司机 2 人;2、工机具的准备,φ15 钢丝套 6 米长 2 副、1 米长 1 副、大绳 20 米一跟、大锤、手锤个一件、专用扳手、梅花、呆扳手个一套、3 吨卸扣 2 副;3、安全防护用品:安全带、安全帽、工作服、手套、胶鞋、指挥哨、指挥旗;4、清理好电梯安装位置及周围障碍物;5、安装人员应有参加过 3 台以上的塔机施工升降机安拆任务,并持有政府主管部门颁发给的专业证书;----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑6、安拆人员的责任要求:(1)安拆过程中,有专业的起重工指挥;(2)安拆队长应对施工升降机的安拆作业及安全生产负直接责任
熟悉安拆升降机的全过程和安全操作规程,组织学习及实施,并检查执行情况,发现安全隐患要立即组织人员整改,并及时上报上级有关领导;(3)安装时各项工作应仔细执行技术交底,不违章作业,对不安全作业及时提出意见,有权拒绝违章指令,发现安全隐患要立即汇报
三、基座的施工方法按双笼平台式基础,基础在地下
基础平台尺寸为 3600×4000×300mm,双层双向配筋 Φ10@250,钢筋保护层 30mm,马凳筋 Φ10@1000 梅花形布置L=1100mm
基座混凝土为 C3
