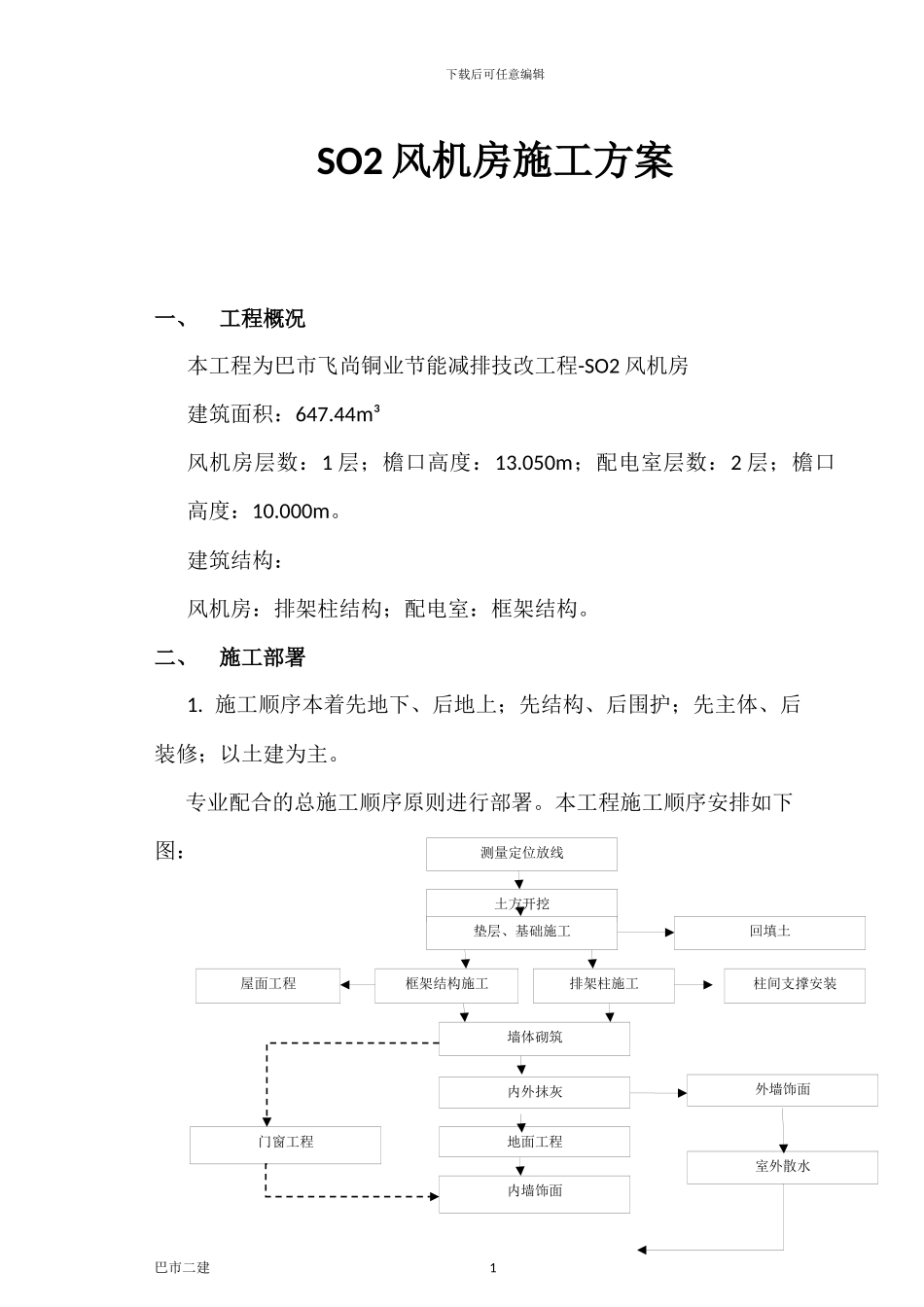

下载后可任意编辑SO2 风机房施工方案一、工程概况本工程为巴市飞尚铜业节能减排技改工程-SO2 风机房建筑面积:647
44m³风机房层数:1 层;檐口高度:13
050m;配电室层数:2 层;檐口高度:10
建筑结构:风机房:排架柱结构;配电室:框架结构
二、施工部署1
施工顺序本着先地下、后地上;先结构、后围护;先主体、后装修;以土建为主
专业配合的总施工顺序原则进行部署
本工程施工顺序安排如下图: 巴市二建 1测量定位放线土方开挖垫层、基础施工回填土柱间支撑安装排架柱施工框架结构施工屋面工程墙体砌筑内外抹灰外墙饰面地面工程内墙饰面门窗工程室外散水下载后可任意编辑2
进度计划,见网络计划图:三、主要施工方法1
流水段划分:主体工程的风机房为第一流水段,配电室为第二流水段,先从②轴排架柱入手施工,为配电室框架施工提供便利
测量定位放线总平面图,定位图、施工图
并请示建设单位主管部门明确基准定位点各技术参数
定位放线以单位工程技术负责人牵头,组织相关人员实施
做好定位桩标志,填写放线记录
放线机具清单:GPRS 定位仪:1 台经纬仪 :1 台水准仪 :1 台钢尺 :1 把卷尺 :2 把木桩 :若干小钢钉 :1 盒4
土方工程: 本工程采纳挖机大开挖、配合人工清槽底的施工方式施工
开挖的开口尺寸为:地下结构外沿尺寸+施工作业面+放坡尺寸
填土压实系数为 0
94,基础超深部分用 C25 毛石混凝土垫层垫至设计标高,每边超出垫层 150mm 填土夯实在保证结构安全的前提下,尽量使用机械夯实

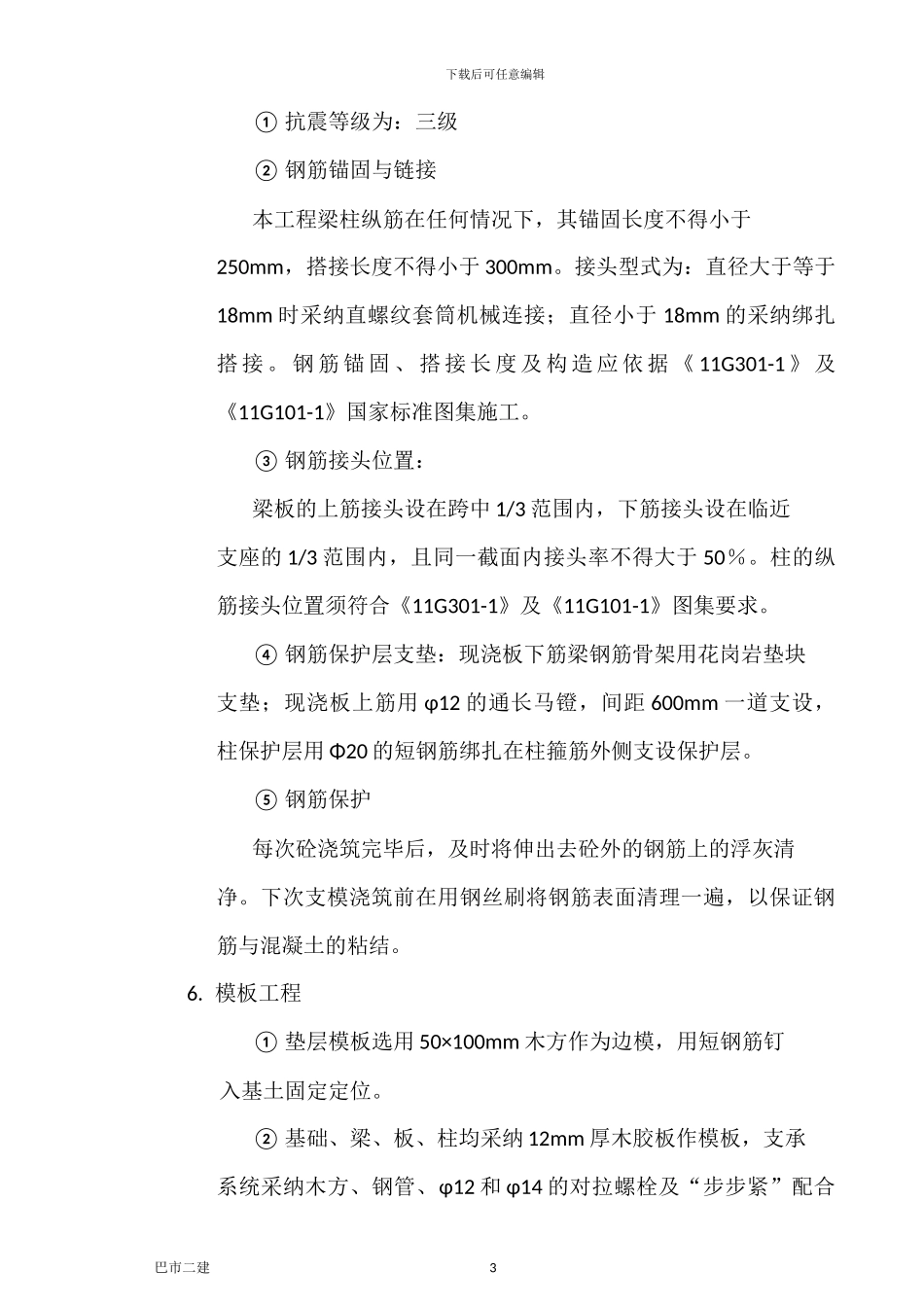

钢筋工程巴市二建 2竣工清理下载后可任意编辑① 抗震等级为:三级② 钢筋锚固与链接本工程梁柱纵筋在任何情况下,其锚固长度不得小于250mm,搭接长度不得小于 300mm
接头型式为:直径大于等于18mm 时采纳直螺纹套筒机械连接;直径小于 18mm 的采
