XXXXXX房地产有限公司XXX项目临时围墙施工方案VIP免费

XXXXXX房地产有限公司XXX项目临时围墙施工方案_第1页
XXXXXX房地产有限公司XXX项目临时围墙施工方案_第2页
XXXXXX房地产有限公司XXX项目临时围墙施工方案_第3页

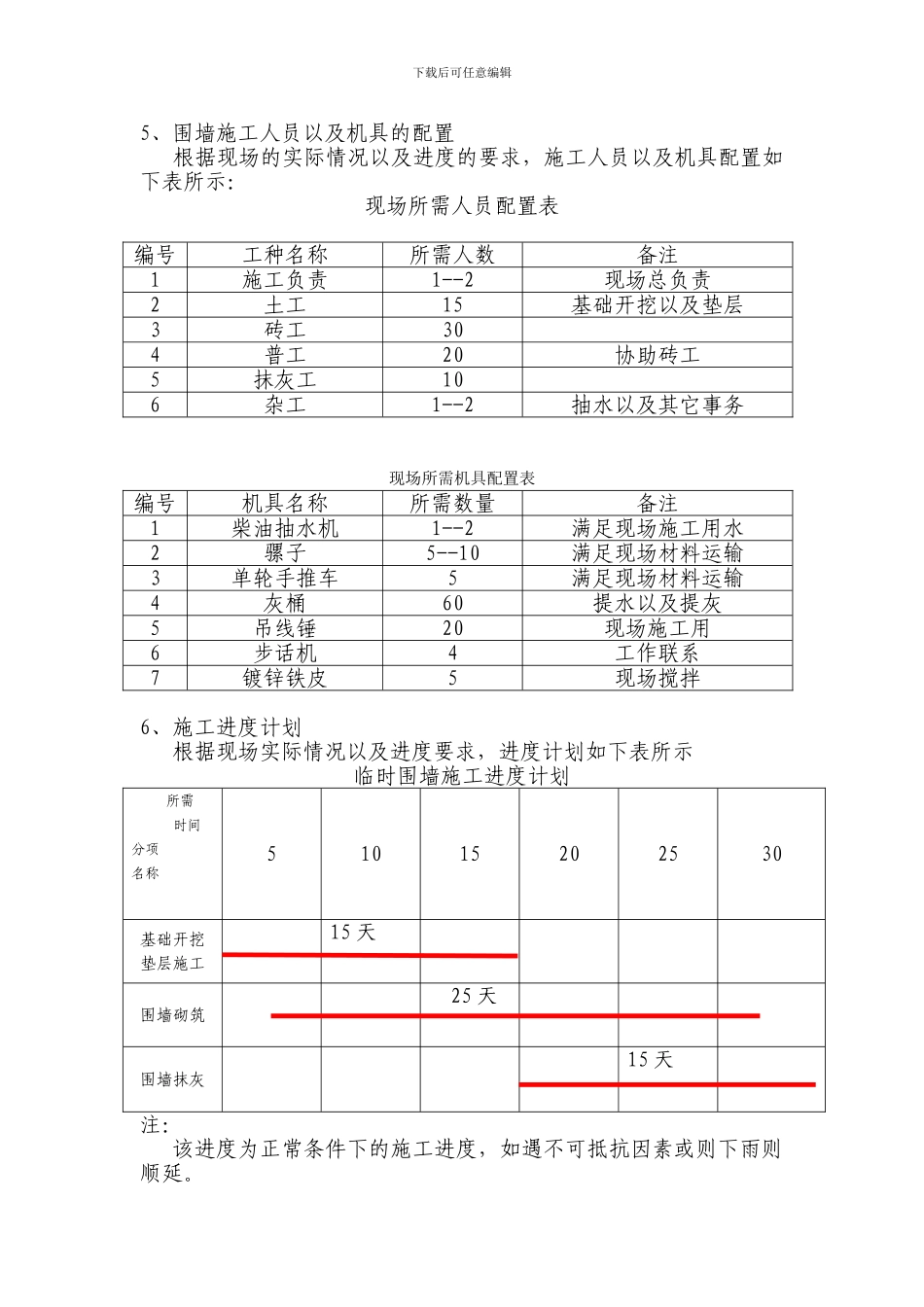

下载后可任意编辑XXXXXX 房地产有限公司 XXX 项目临时围墙施工方案1、工程概况 XXXXXX 房地产有限公司缙云山项目位于 XXXXXXXXX 脚底,总占地面积约 400 亩,开发总量在 12 万方左右。打造以联排、双拼为主,独栋为辅的高尚住宅区。为了便于整个项目的开展与管理,在项目四周用临时砖围墙进行围护,围墙全长大约在 3000 米左右,工期在30 天左右。2、方案总体构想 整个项目依山而建,保持山城特有的阶梯特色。临时围墙追求既简单美观、大方,又要求节约成本。主体围墙高度在 1.8 米,厚度为 0.24 米;墙间柱高度为 2 米,厚度为 0.37 米,柱间距为 5 米。(见附图)墙体主要材料为 MU10 标准页岩烧结砖(240*120*53),用 1:2.5 M5 水泥砂浆粘结;围墙外侧用 1:3 水泥砂浆抹灰。基槽宽度为 0.5 米,基础稍做平整即可用 C10 细石混凝土封闭。墙间每隔 15 米设置一道伸缩缝,缝间距为 0.01 米。为了防止雨季冲垮围墙,造成不必要的损失,在墙间设置 100*120 泻水孔,每 1.5 米设置一个。(见附图)针对现场的实际情况,按地形对围墙进行分类设置。(详见第四条)3、施工难点 ①、工期短,任务重。围墙总长在 3000 米左右,面积较广,要求在一个月内完成,对于施工来说难度较大,而且施工季节正为夏季,施工时间比较短。 ②、材料运输比较困难。该项目在山坡上,没有施工便道不能进行机械运输,材料无法直接进入,只能靠人工或骡子进行二次转运,施工成本增加。③、临时水电在施工期间不能保证,水泥砂浆只能人工搅拌,水只有在附近水塘抽取,人工作业降低施工效率。④、该项目地形较为复杂,落差较大,坡度较陡,施工脚手架不利架设,造成较大施工难度。4、围墙施工类型分类 根据项目地形较为复杂,落差较大,坡度较陡的具体情况,对围墙的施工方法作以下三种分类: ①、 施工类型(一)适合于较为平整地段,主要在项目的平直段。该段施工比较方便,是整个施工过程中最简单的类型。(见附图) ②、施工类型(二)适合于坡度较为平缓的地段,主要适合于坡度不大,落差不超过 2 米的坡段。(见附图) ③、施工类型(三)适合于坡度较陡的地段,主要适合于坡度大、落差大的坡段。该类型是整个施工的难点。(见附图)下载后可任意编辑5、围墙施工人员以及机具的配置 根据现场的实际情况以及进度的要求,施工人员以及机具配置如下表所示:现场所需人员配置表编号工种名称所需人数备注1施工负责...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
