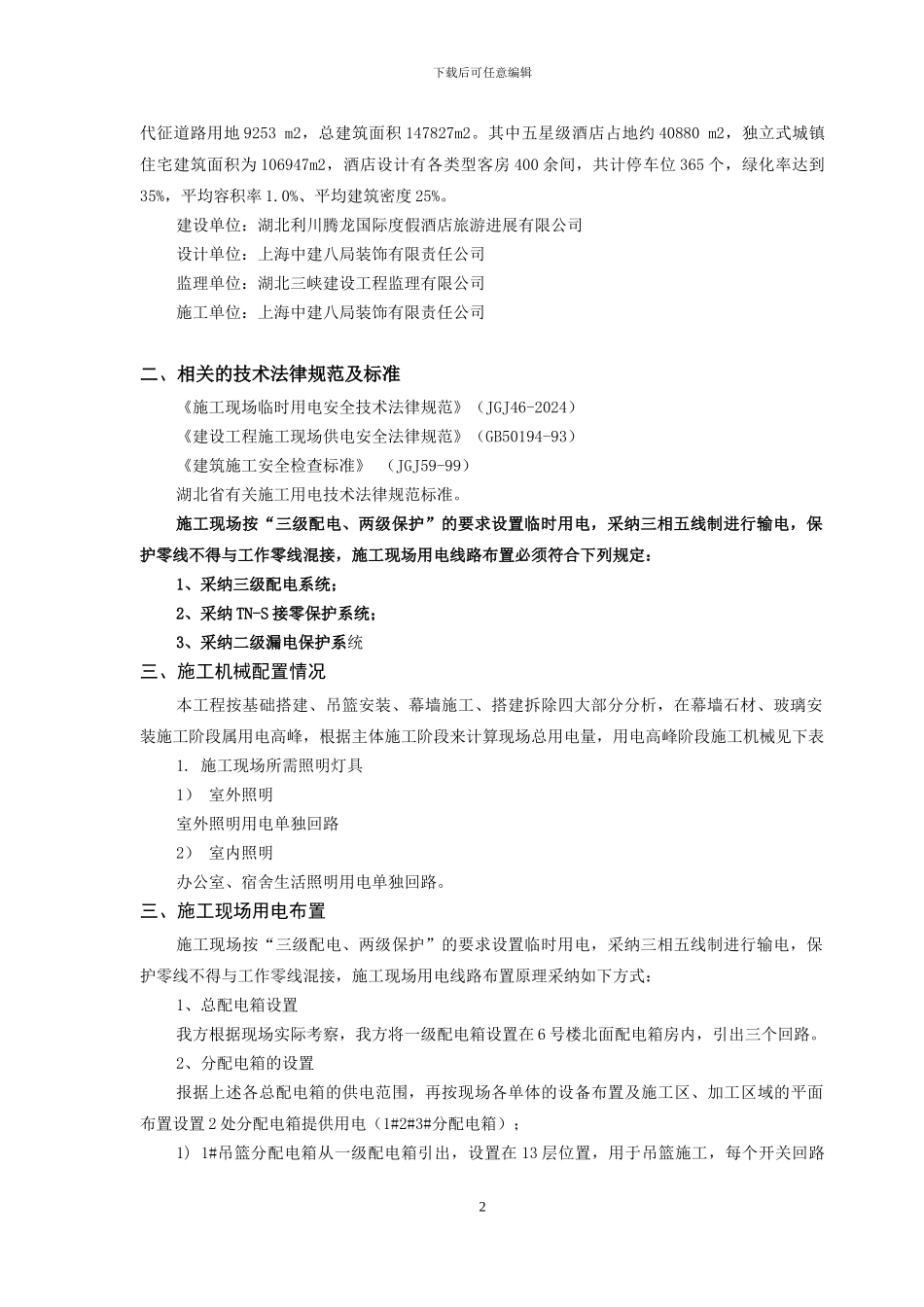

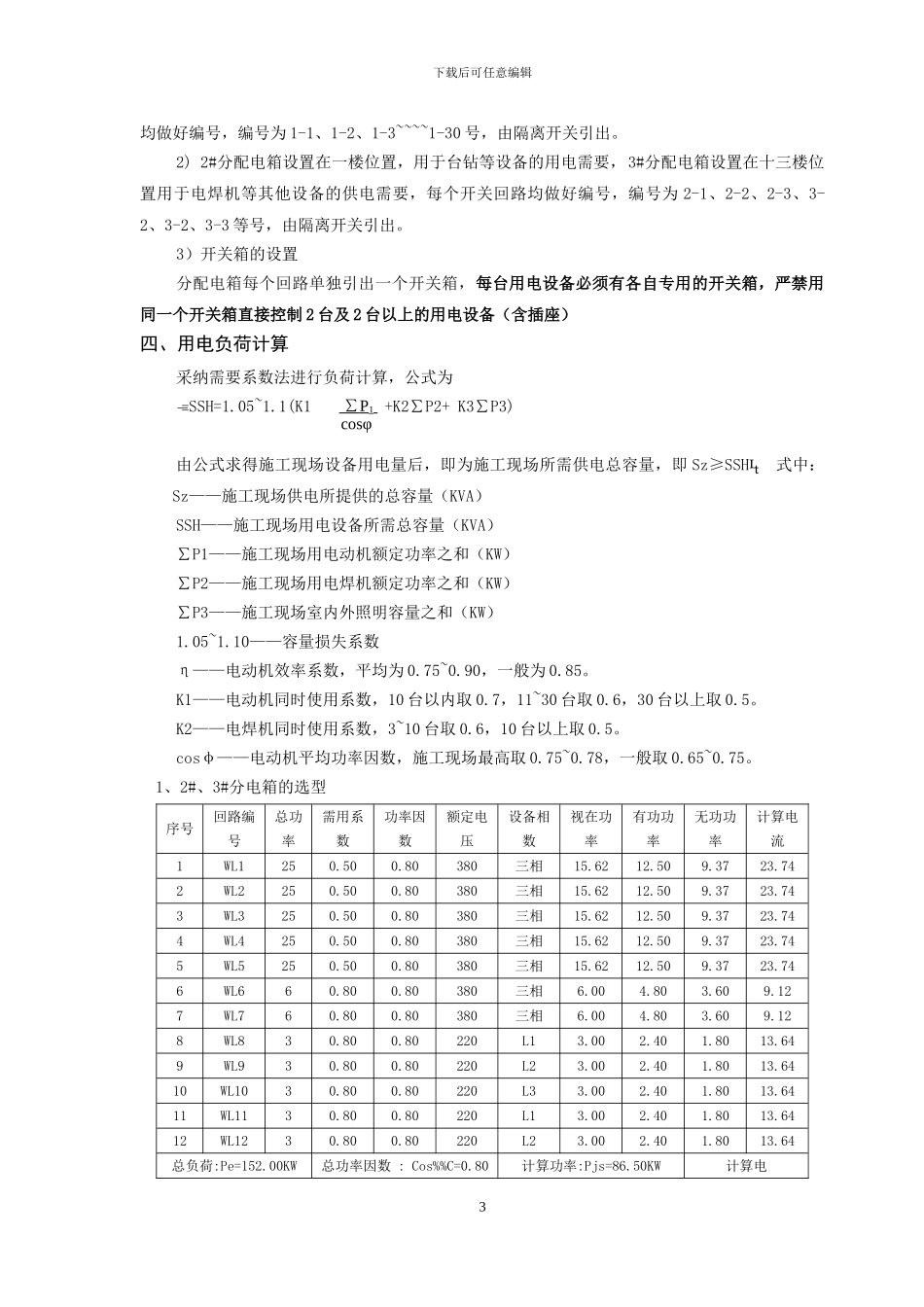

下载后可任意编辑湖北利川腾龙国际度假酒店装饰工程临时用电施工组织设计编制: 审核: 批准: 上海中建八局装饰有限责任公司湖北利川腾龙国际度假酒店装饰工程2024 年 3 月 5 日一、工程概况本项目总投资 3.8 亿元。项目规划用地总面积为 147827m2,其中建设用地面积 138574m2,1下载后可任意编辑代征道路用地 9253 m2,总建筑面积 147827m2。其中五星级酒店占地约 40880 m2,独立式城镇住宅建筑面积为 106947m2,酒店设计有各类型客房 400 余间,共计停车位 365 个,绿化率达到35%,平均容积率 1.0%、平均建筑密度 25%。建设单位:湖北利川腾龙国际度假酒店旅游进展有限公司设计单位:上海中建八局装饰有限责任公司监理单位:湖北三峡建设工程监理有限公司施工单位:上海中建八局装饰有限责任公司二、相关的技术法律规范及标准《施工现场临时用电安全技术法律规范》(JGJ46-2024)《建设工程施工现场供电安全法律规范》(GB50194-93)《建筑施工安全检查标准》 (JGJ59-99)湖北省有关施工用电技术法律规范标准。施工现场按“三级配电、两级保护”的要求设置临时用电,采纳三相五线制进行输电,保护零线不得与工作零线混接,施工现场用电线路布置必须符合下列规定:1、采纳三级配电系统;2、采纳 TN-S 接零保护系统;3、采纳二级漏电保护系统三、施工机械配置情况本工程按基础搭建、吊篮安装、幕墙施工、搭建拆除四大部分分析,在幕墙石材、玻璃安装施工阶段属用电高峰,根据主体施工阶段来计算现场总用电量,用电高峰阶段施工机械见下表1. 施工现场所需照明灯具1) 室外照明室外照明用电单独回路2) 室内照明办公室、宿舍生活照明用电单独回路。三、施工现场用电布置施工现场按“三级配电、两级保护”的要求设置临时用电,采纳三相五线制进行输电,保护零线不得与工作零线混接,施工现场用电线路布置原理采纳如下方式:1、总配电箱设置我方根据现场实际考察,我方将一级配电箱设置在 6 号楼北面配电箱房内,引出三个回路。2、分配电箱的设置报据上述各总配电箱的供电范围,再按现场各单体的设备布置及施工区、加工区域的平面布置设置 2 处分配电箱提供用电(1#2#3#分配电箱);1) 1#吊篮分配电箱从一级配电箱引出,设置在 13 层位置,用于吊篮施工,每个开关回路2 ∑ P 1 cosφ下载后可任意编辑均做好编号,编号为 1-1、1-2、1-3~~~~1-30 号,由隔离开关引出。2) 2#分配电箱设置在一楼位置,用于台...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

—临时用电专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
