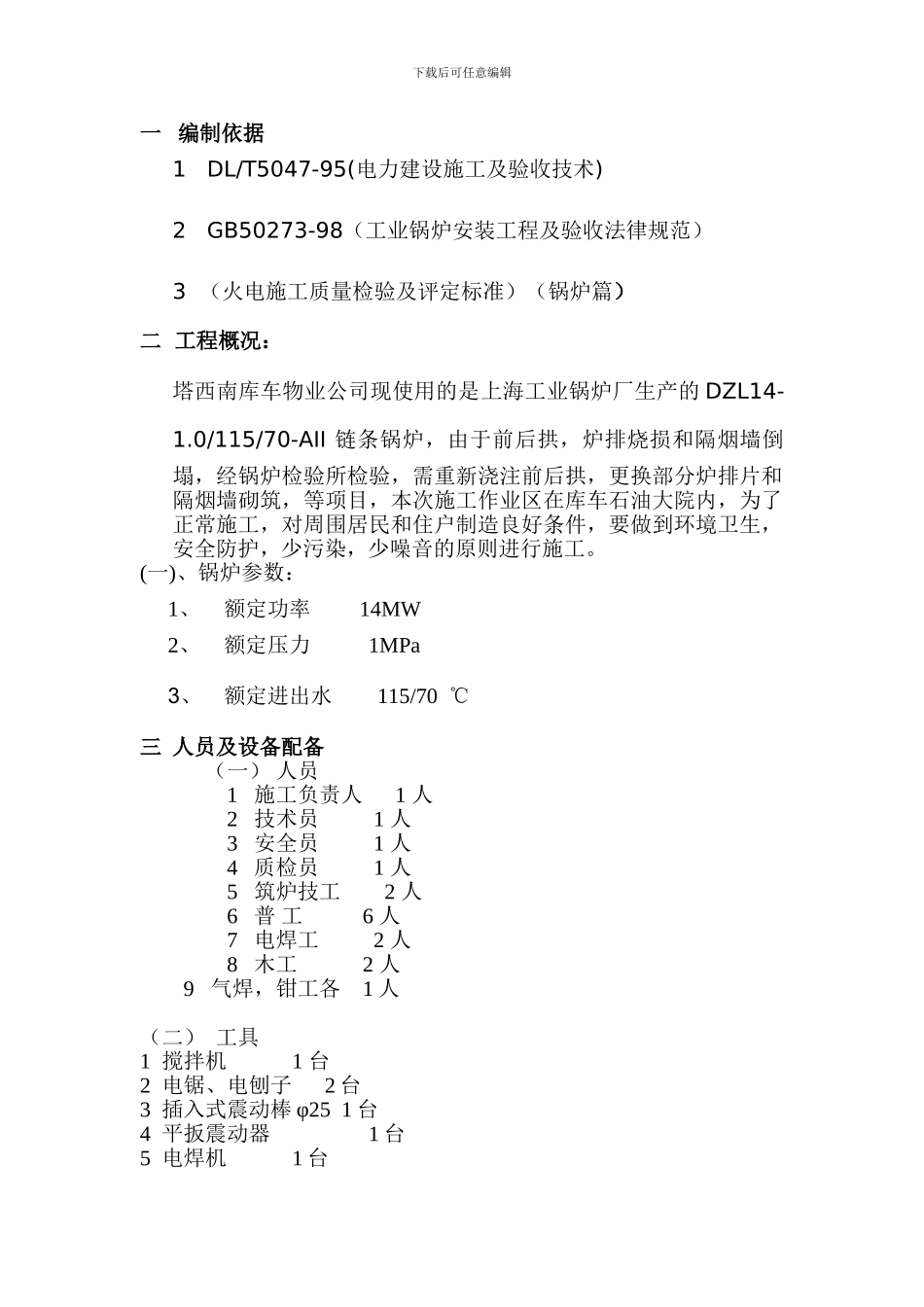

下载后可任意编辑一 编制依据1 DL/T5047-95(电力建设施工及验收技术)2 GB50273-98(工业锅炉安装工程及验收法律规范)3 (火电施工质量检验及评定标准)(锅炉篇)二 工程概况:塔西南库车物业公司现使用的是上海工业锅炉厂生产的 DZL14-1
0/115/70-AII 链条锅炉,由于前后拱,炉排烧损和隔烟墙倒塌,经锅炉检验所检验,需重新浇注前后拱,更换部分炉排片和隔烟墙砌筑,等项目,本次施工作业区在库车石油大院内,为了正常施工,对周围居民和住户制造良好条件,要做到环境卫生,安全防护,少污染,少噪音的原则进行施工
(一)、锅炉参数:1、额定功率 14MW2、额定压力 1MPa3、额定进出水 115/70 ℃三 人员及设备配备(一) 人员1 施工负责人 1 人2 技术员 1 人3 安全员 1 人4 质检员 1 人5 筑炉技工 2 人6 普 工 6 人7 电焊工 2 人8 木工 2 人 9 气焊,钳工各 1 人(二) 工具1 搅拌机 1 台2 电锯、电刨子 2 台3 插入式震动棒 φ25 1 台 4 平扳震动器1 台5 电焊机 1 台下载后可任意编辑6 低压照明 36V 1 套四 HSE 计划书1 施工前做 HSE 计划书

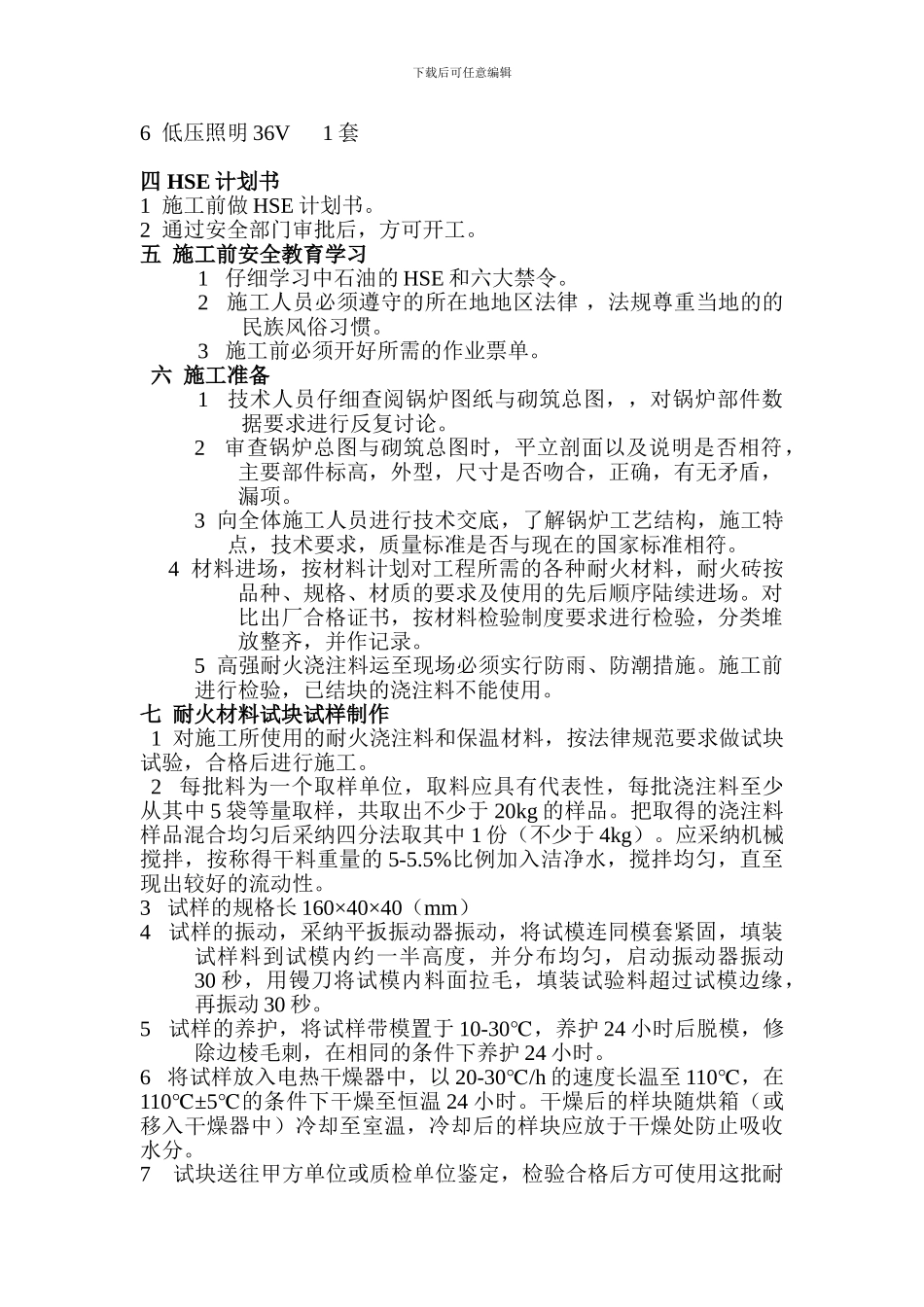

2 通过安全部门审批后,方可开工
五 施工前安全教育学习1 仔细学习中石油的 HSE 和六大禁令
2 施工人员必须遵守的所在地地区法律 ,法规尊重当地的的民族风俗习惯
3 施工前必须开好所需的作业票单
六 施工准备1 技术人员仔细查阅锅炉图纸与砌筑总图,,对锅炉部件数据要求进行反复讨论
2 审查锅炉总图与砌筑总图时,平立剖面以及说明是否相符,主要部件标高,外型,尺寸是否吻合,正确,有无矛盾,漏项
3 向全体施工人员进行技术交底,了解锅炉工艺结构,施工特点,技术要求,质量标准是否与现在的国家标准相符

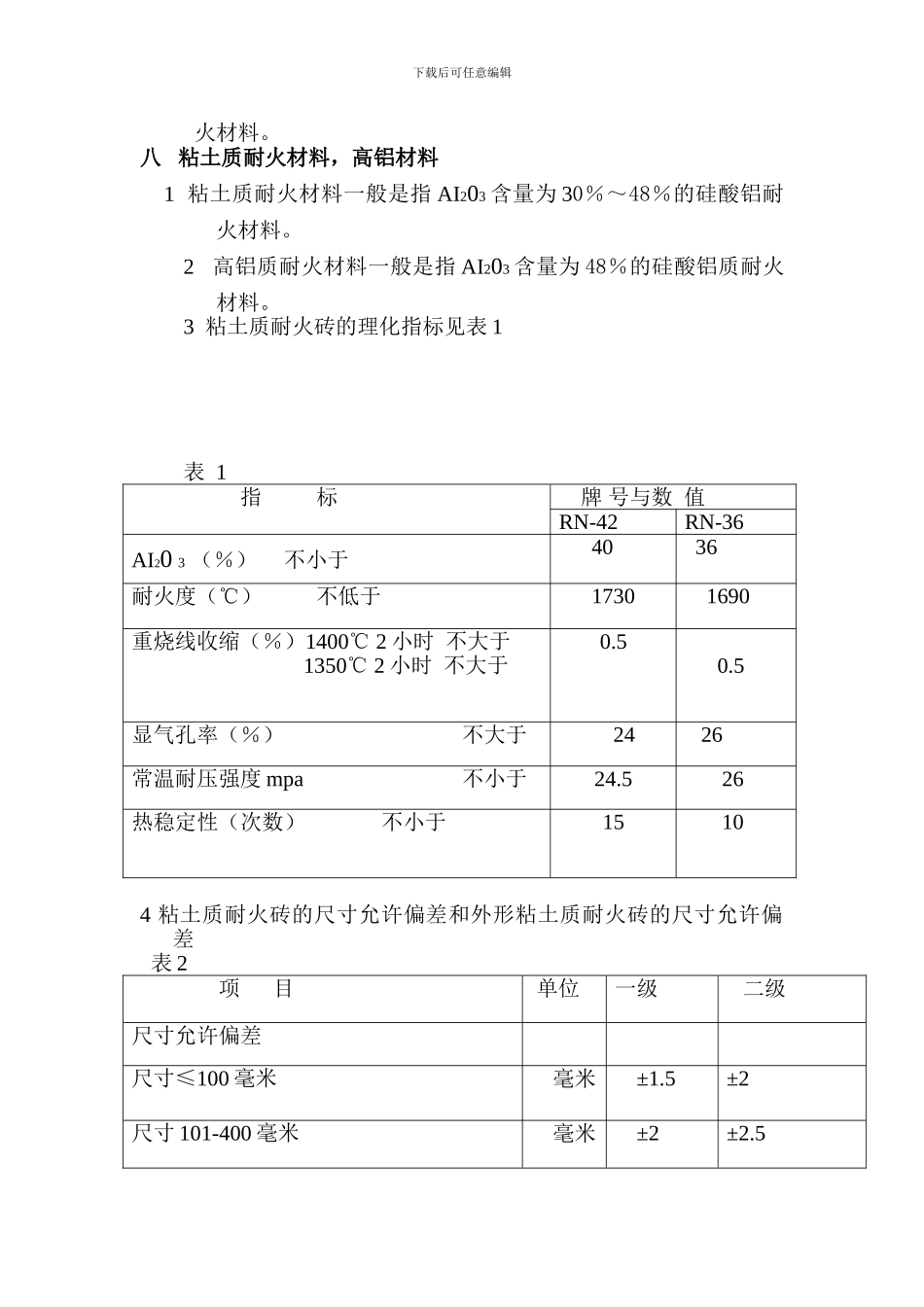

4 材料进场,按材料计划对工程所需的各种耐
