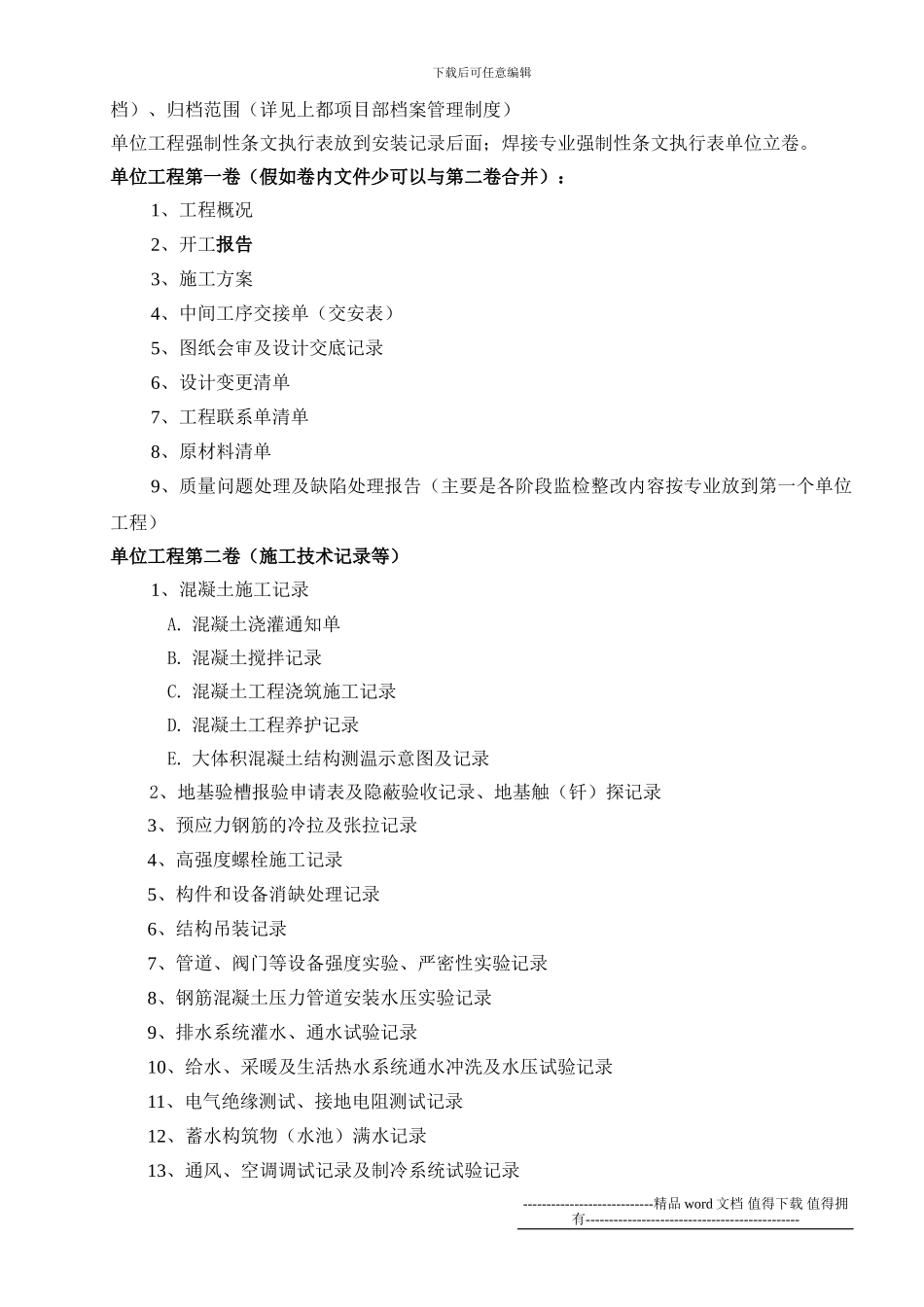

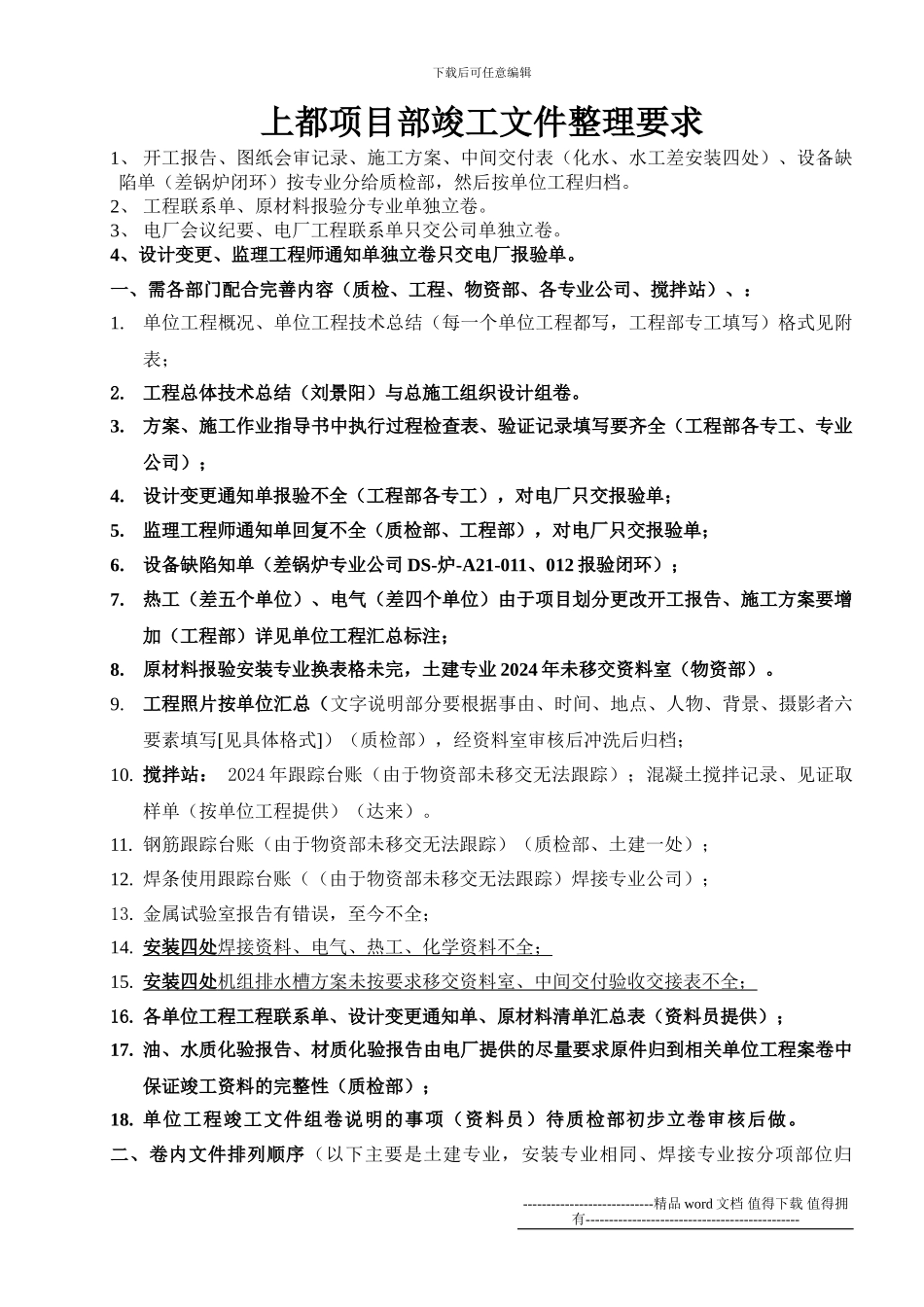

下载后可任意编辑上都项目部竣工文件整理要求1、 开工报告、图纸会审记录、施工方案、中间交付表(化水、水工差安装四处)、设备缺陷单(差锅炉闭环)按专业分给质检部,然后按单位工程归档
2、 工程联系单、原材料报验分专业单独立卷
3、 电厂会议纪要、电厂工程联系单只交公司单独立卷
4、设计变更、监理工程师通知单独立卷只交电厂报验单
一、需各部门配合完善内容(质检、工程、物资部、各专业公司、搅拌站)、:1
单位工程概况、单位工程技术总结(每一个单位工程都写,工程部专工填写)格式见附表;2
工程总体技术总结(刘景阳)与总施工组织设计组卷
方案、施工作业指导书中执行过程检查表、验证记录填写要齐全(工程部各专工、专业公司);4
设计变更通知单报验不全(工程部各专工),对电厂只交报验单;5
监理工程师通知单回复不全(质检部、工程部),对电厂只交报验单;6
设备缺陷知单(差锅炉专业公司 DS-炉-A21-011、012 报验闭环);7
热工(差五个单位)、电气(差四个单位)由于项目划分更改开工报告、施工方案要增加(工程部)详见单位工程汇总标注;8
原材料报验安装专业换表格未完,土建专业 2024 年未移交资料室(物资部)
工程照片按单位汇总(文字说明部分要根据事由、时间、地点、人物、背景、摄影者六要素填写[见具体格式])(质检部),经资料室审核后冲洗后归档;10
搅拌站: 2024 年跟踪台账(由于物资部未移交无法跟踪);混凝土搅拌记录、见证取样单(按单位工程提供)(达来)
钢筋跟踪台账(由于物资部未移交无法跟踪)(质检部、土建一处);12
焊条使用跟踪台账((由于物资部未移交无法跟踪)焊接专业公司);13
金属试验室报告有错误,至今不全;14
安装四处 焊接资料、电气、热工、化学资料不全; 15
安装四处 机组排水槽方案未按要求移交资料室、中间交付验收交接表不全
