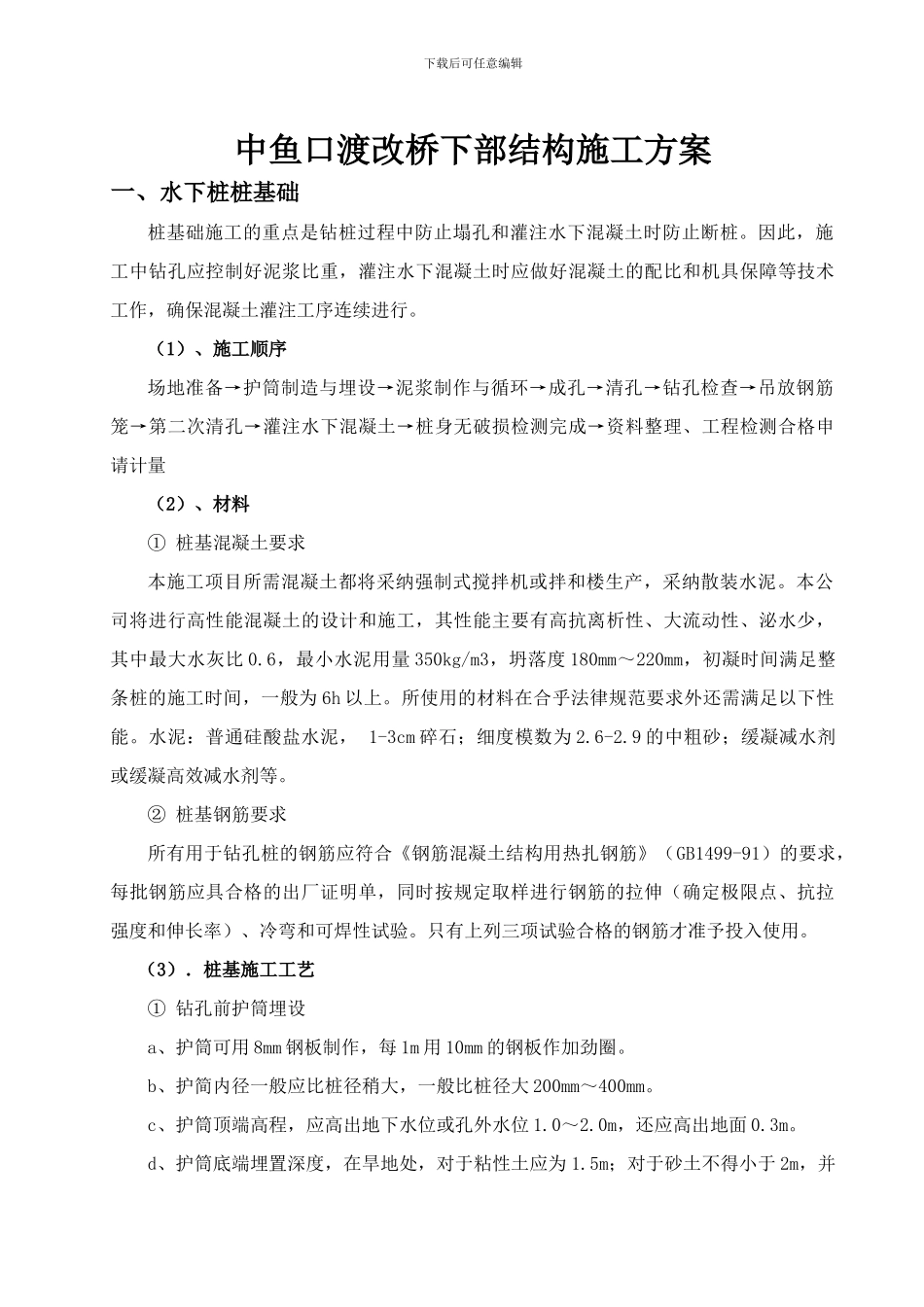

下载后可任意编辑中鱼口渡改桥下部结构施工方案一、水下桩桩基础桩基础施工的重点是钻桩过程中防止塌孔和灌注水下混凝土时防止断桩
因此,施工中钻孔应控制好泥浆比重,灌注水下混凝土时应做好混凝土的配比和机具保障等技术工作,确保混凝土灌注工序连续进行
(1)、施工顺序场地准备→护筒制造与埋设→泥浆制作与循环→成孔→清孔→钻孔检查→吊放钢筋笼→第二次清孔→灌注水下混凝土→桩身无破损检测完成→资料整理、工程检测合格申请计量(2)、材料① 桩基混凝土要求本施工项目所需混凝土都将采纳强制式搅拌机或拌和楼生产,采纳散装水泥
本公司将进行高性能混凝土的设计和施工,其性能主要有高抗离析性、大流动性、泌水少,其中最大水灰比 0
6,最小水泥用量 350kg/m3,坍落度 180mm~220mm,初凝时间满足整条桩的施工时间,一般为 6h 以上
所使用的材料在合乎法律规范要求外还需满足以下性能
水泥:普通硅酸盐水泥, 1-3cm 碎石;细度模数为 2
9 的中粗砂;缓凝减水剂或缓凝高效减水剂等
② 桩基钢筋要求所有用于钻孔桩的钢筋应符合《钢筋混凝土结构用热扎钢筋》(GB1499-91)的要求,每批钢筋应具合格的出厂证明单,同时按规定取样进行钢筋的拉伸(确定极限点、抗拉强度和伸长率)、冷弯和可焊性试验
只有上列三项试验合格的钢筋才准予投入使用
(3).桩基施工工艺① 钻孔前护筒埋设a、护筒可用 8mm 钢板制作,每 1m 用 10mm 的钢板作加劲圈
b、护简内径一般应比桩径稍大,一般比桩径大 200mm~400mm
c、护筒顶端高程,应高出地下水位或孔外水位 1
0m,还应高出地面 0
d、护筒底端埋置深度,在旱地处,对于粘性土应为 1
5m;对于砂土不得小于 2m,并将护简周围 0
0m 范围内的土挖除,夯填粘性土至护筒底 0
e、护筒中心竖直线应与桩中心
