下载后可任意编辑施工组织设计(方案)报审表 表 A
1 -1监 A-01工程名称:长江三峡库区黄柏河航道整治工程第Ⅲ标段 编号:02 监理机构: 现报上长江三峡库区黄柏河航道整治工程第Ⅲ标段疏浚工程 《施工方案》(部分),已经我单位上级技术部门审查批准,请予审查和批准

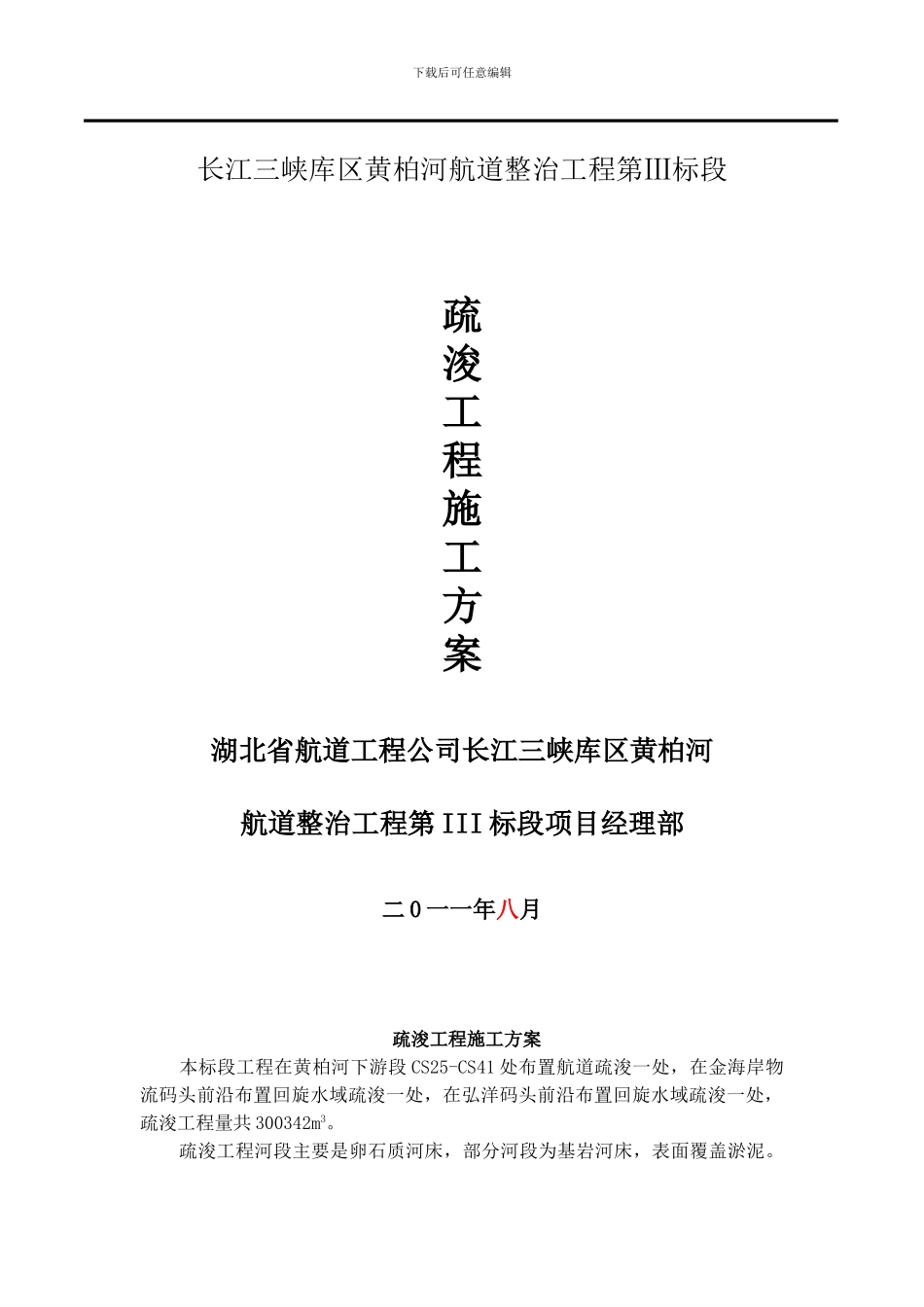

附件: 1、《施工方案》 2、 3、 承建单位:湖北省航道工程公司 技术负责人: 报审日期: 监理机构审查意见: 并于 月 日前报来 总监理工程师: 日期: 业主代表: 日期: 下载后可任意编辑长江三峡库区黄柏河航道整治工程第Ⅲ标段 疏浚工程施工方案湖北省航道工程公司长江三峡库区黄柏河 航道整治工程第 III 标段项目经理部二 0 一一年八月 疏浚工程施工方案 本标段工程在黄柏河下游段 CS25-CS41 处布置航道疏浚一处,在金海岸物流码头前沿布置回旋水域疏浚一处,在弘洋码头前沿布置回旋水域疏浚一处,疏浚工程量共 300342m3
疏浚工程河段主要是卵石质河床,部分河段为基岩河床,表面覆盖淤泥
下载后可任意编辑根据疏浚区地质情况,不同土质采纳不同机械的方法疏浚
对上层淤泥选用绞吸式挖泥船进行施工,下层卵石河床选用抓斗式挖泥船进行施工,以确保满足本标段工程的质量及工期的要求
一、施工设备的选择(一)主要船舶选择一艘 120m3/h 绞吸式挖泥船和一艘 2m3抓斗式挖泥船进行施工
(二)辅助船舶的配备60m3泥驳 2 艘,30kw 机动艇 2 艘,21-40 床位宿舍船一艘,198kw 拖轮一艘
二、施工方案(一)施工放样施工船舶到达现场后,技术人员首先进行施工测量与放样,放样测量站点的高程精度,不低于五等水准测量精度的要求;疏浚放样点相对于测量站点的点位误差不超过下表: 疏浚放样点位误差要求序 号项 目平 面 位置 误 差(m)1疏浚开 挖 边线岸 边±0
5水 下±1
02挖槽中心线±1
03疏浚机械
