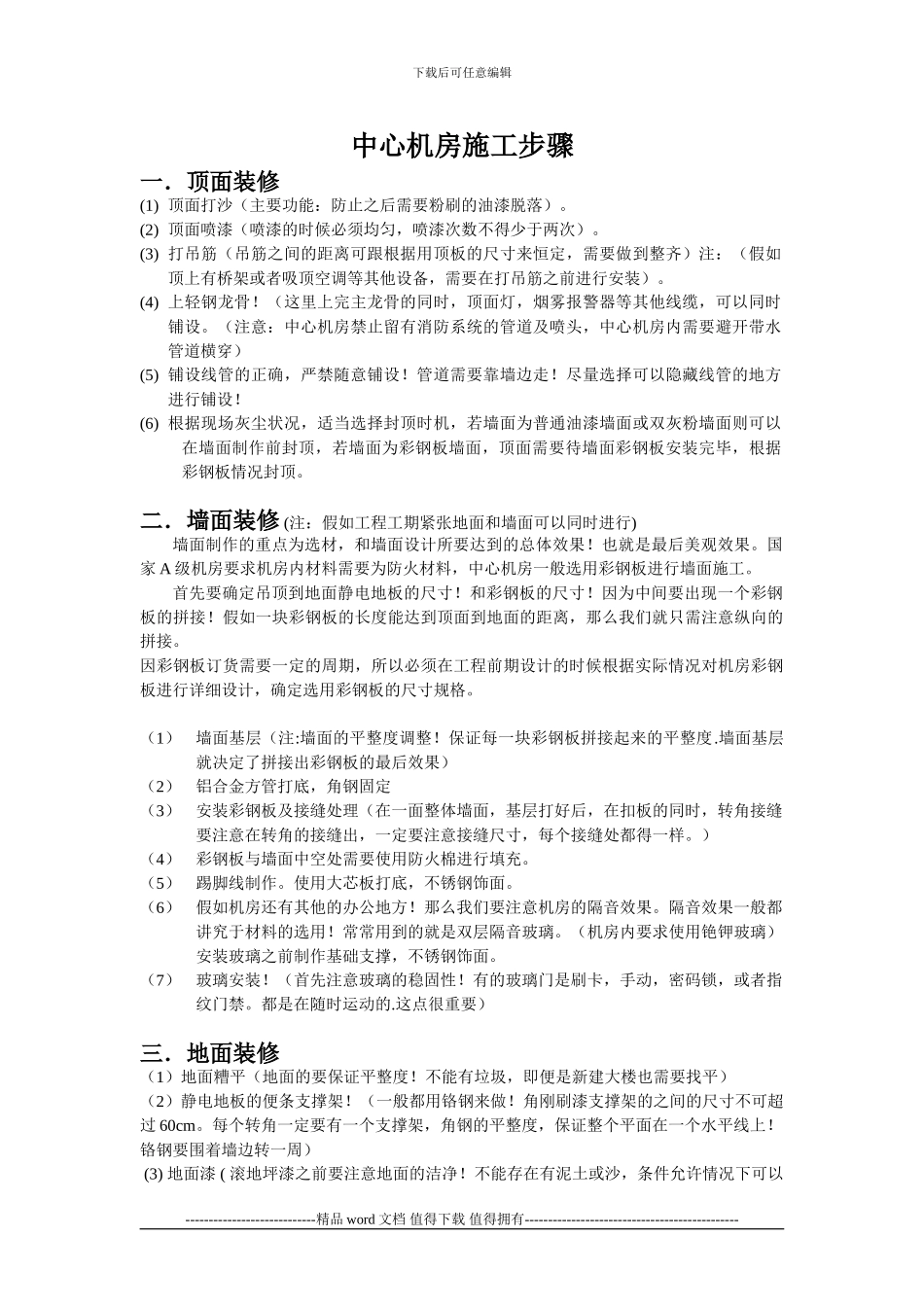

下载后可任意编辑中心机房施工步骤一.顶面装修(1) 顶面打沙(主要功能:防止之后需要粉刷的油漆脱落)
(2) 顶面喷漆(喷漆的时候必须均匀,喷漆次数不得少于两次)
(3) 打吊筋(吊筋之间的距离可跟根据用顶板的尺寸来恒定,需要做到整齐)注:(假如顶上有桥架或者吸顶空调等其他设备,需要在打吊筋之前进行安装)
(4) 上轻钢龙骨
(这里上完主龙骨的同时,顶面灯,烟雾报警器等其他线缆,可以同时铺设
(注意:中心机房禁止留有消防系统的管道及喷头,中心机房内需要避开带水管道横穿)(5) 铺设线管的正确,严禁随意铺设
管道需要靠墙边走
尽量选择可以隐藏线管的地方进行铺设
(6) 根据现场灰尘状况,适当选择封顶时机,若墙面为普通油漆墙面或双灰粉墙面则可以在墙面制作前封顶,若墙面为彩钢板墙面,顶面需要待墙面彩钢板安装完毕,根据彩钢板情况封顶
二.墙面装修 (注:假如工程工期紧张地面和墙面可以同时进行)墙面制作的重点为选材,和墙面设计所要达到的总体效果
也就是最后美观效果
国家 A 级机房要求机房内材料需要为防火材料,中心机房一般选用彩钢板进行墙面施工
首先要确定吊顶到地面静电地板的尺寸
和彩钢板的尺寸
因为中间要出现一个彩钢板的拼接
假如一块彩钢板的长度能达到顶面到地面的距离,那么我们就只需注意纵向的拼接
因彩钢板订货需要一定的周期,所以必须在工程前期设计的时候根据实际情况对机房彩钢板进行详细设计,确定选用彩钢板的尺寸规格
(1)墙面基层(注:墙面的平整度调整
保证每一块彩钢板拼接起来的平整度
墙面基层就决定了拼接出彩钢板的最后效果)(2)铝合金方管打底,角钢固定(3)安装彩钢板及接缝处理(在一面整体墙面,基层打好后,在扣板的同时,转角接缝要注意在转角的接缝出,一定要注意接缝尺寸,每个接缝处都得一样
)(4)彩钢板与墙面中空处需要使用防火棉进行填充
(5)踢脚线制作

使用大芯板打底,不锈
