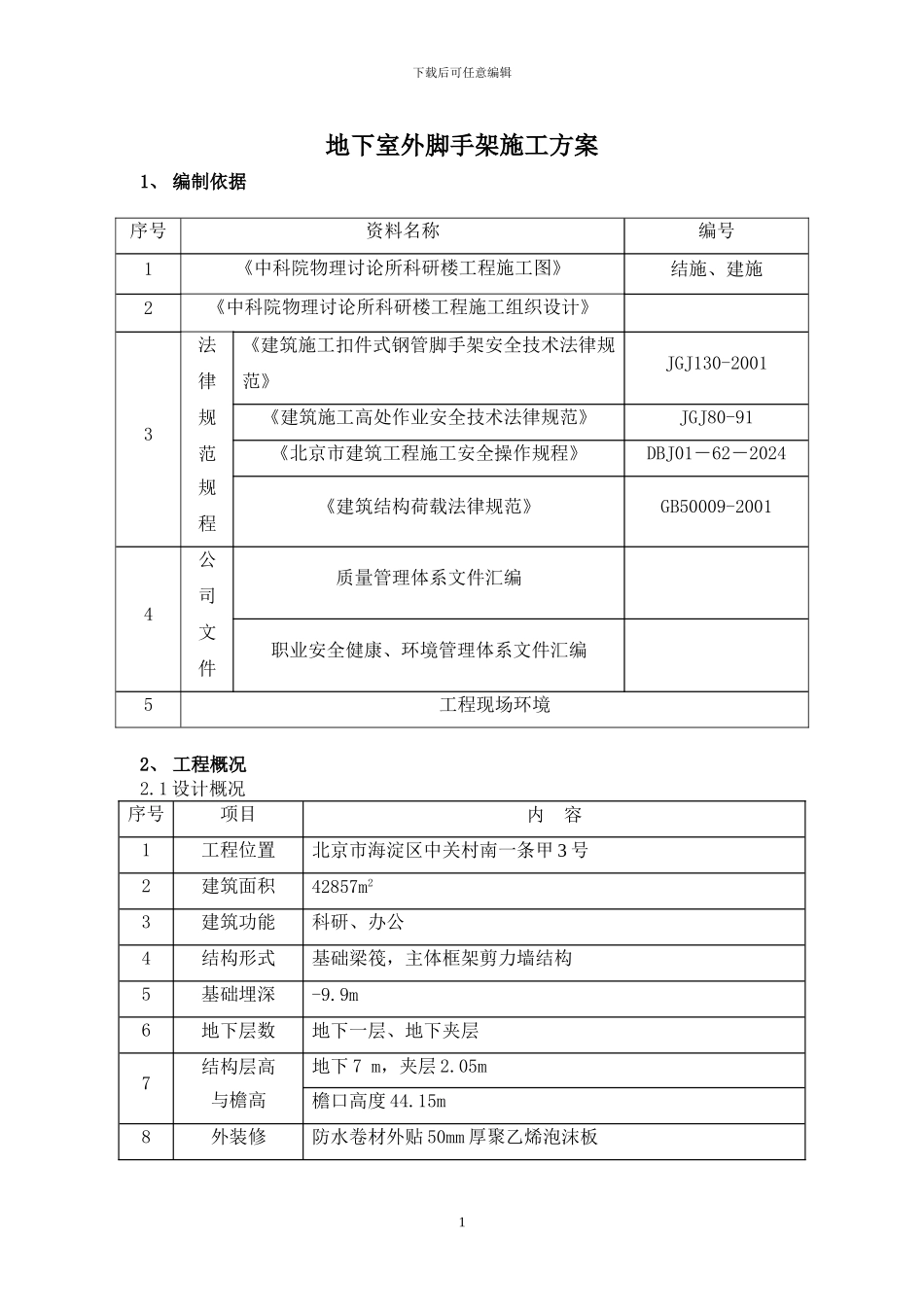

下载后可任意编辑地下室外脚手架施工方案1、 编制依据 序号资料名称编号1《中科院物理讨论所科研楼工程施工图》结施、建施2《中科院物理讨论所科研楼工程施工组织设计》3法律规范规程《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2001《建筑施工高处作业安全技术法律规范》JGJ80-91《北京市建筑工程施工安全操作规程》DBJ01-62-2024《建筑结构荷载法律规范》GB50009-20014公司文件质量管理体系文件汇编职业安全健康、环境管理体系文件汇编5工程现场环境2、 工程概况2.1 设计概况序号项目内 容1工程位置北京市海淀区中关村南一条甲 3 号2建筑面积42857m23建筑功能科研、办公4结构形式基础梁筏,主体框架剪力墙结构5基础埋深-9.9m6地下层数地下一层、地下夹层7结构层高与檐高地下 7 m,夹层 2.05m檐口高度 44.15m8外装修防水卷材外贴 50mm 厚聚乙烯泡沫板1下载后可任意编辑9现场管理目标北京市安全文明施工场地2.2 设计平面图见下图。(可以将脚手架的平面布置放在此图上)2下载后可任意编辑图略。3、施工安排3.1 工程施工目标工期目标:见下表。部 位 时间开始时间结束时间备注基础底板2024 年 2 月下旬2024 年 4 月中旬地下结构2024 年 3 月下旬2024 年 5 月上旬现场管理目标:北京市安全文明施工场地。3.2 施工组织及管理分工3.2.1 脚手架施工组织结构图:3.2.2 相关人员的责任项目经理:负责此项工程施工全面的管理与协调。为工程安全施工的第一责任人。负责脚手架形式的选择,审核施工方案。项目总工:负责施工方案的编制与报审工作。全面负责相关的技术以及现场搭设的质量问题,审核技术交底,处理紧急情况下的技术问题。负责组织相关人员对搭设完成的脚手架进行验收,验收合格后才能投入使用。土建工程师:根据施工方案的要求编制技术以及安全交底,并下发至操作3下载后可任意编辑班组,并在现场进行相关的技术指导工作,发现问题在第一时间内向项目总工报告。工程经理:组织劳务人员根据施工方案及技术交底的要求进行现场的作业,负责现场的安全文明施工。材料主任:负责组织脚手架施工所需材料的进场工作,并负责组织相关人员对进场的材料进行验收,保证材料的安全性能能够满足施工的需要。安全员:全面负责脚手架在搭设及使用过程中安全文明管理工作,每天要进行必要的安全巡视,对于发现的问题要及时督导施工队进行整改,发现重大安全隐患要及时向项目主管领导汇报。负责组织对操作工人的入场...
