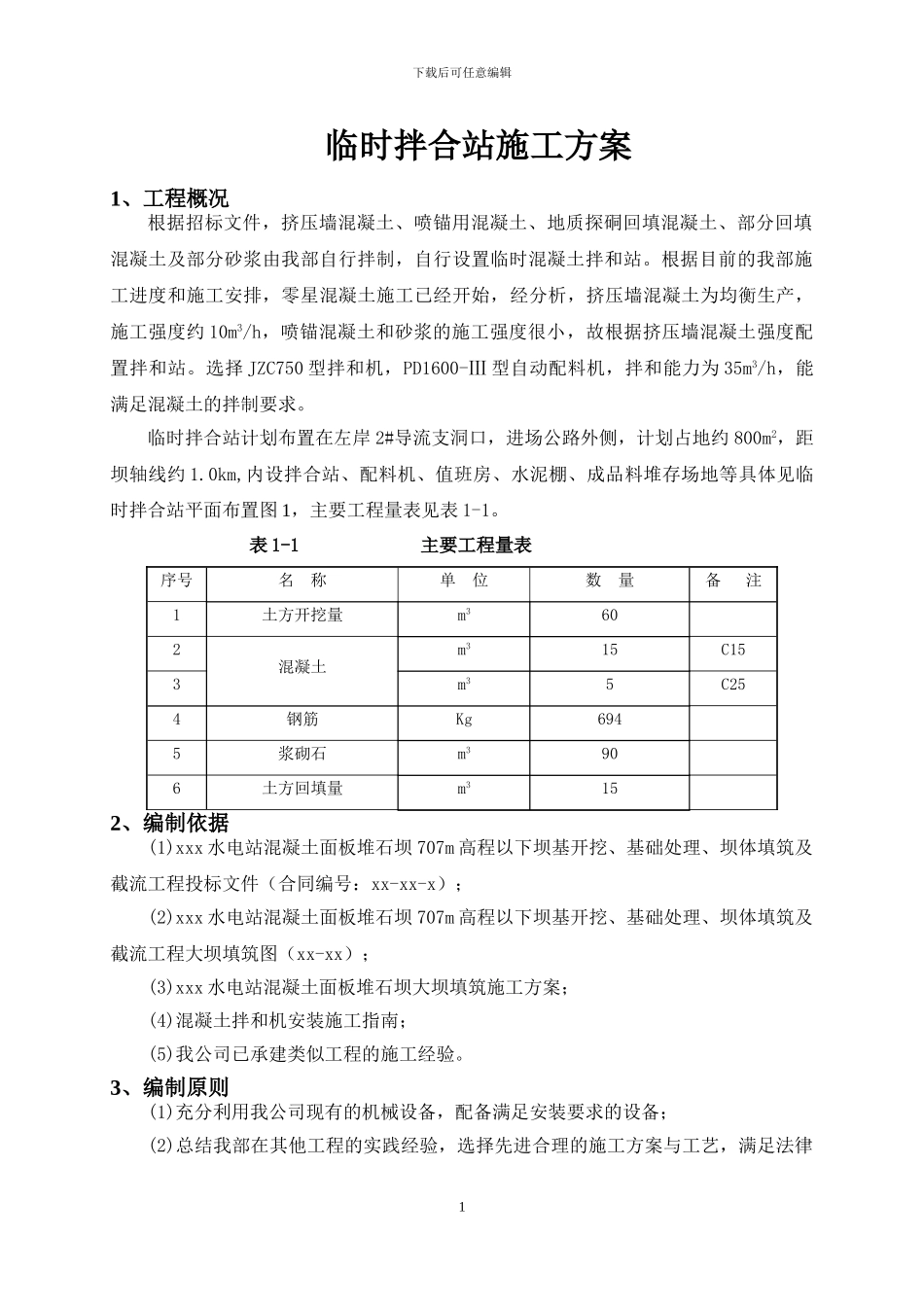

下载后可任意编辑临时拌合站施工方案1、工程概况根据招标文件,挤压墙混凝土、喷锚用混凝土、地质探硐回填混凝土、部分回填混凝土及部分砂浆由我部自行拌制,自行设置临时混凝土拌和站
根据目前的我部施工进度和施工安排,零星混凝土施工已经开始,经分析,挤压墙混凝土为均衡生产,施工强度约 10m3/h,喷锚混凝土和砂浆的施工强度很小,故根据挤压墙混凝土强度配置拌和站
选择 JZC750 型拌和机,PD1600-Ⅲ 型自动配料机,拌和能力为 35m3/h,能满足混凝土的拌制要求
临时拌合站计划布置在左岸 2#导流支洞口,进场公路外侧,计划占地约 800m2,距坝轴线约 1
0km,内设拌合站、配料机、值班房、水泥棚、成品料堆存场地等具体见临时拌合站平面布置图 1,主要工程量表见表 1-1
表 1-1 主要工程量表序号名 称单 位数 量备 注1土方开挖量m3602混凝土m315C153m35C254钢筋Kg6945浆砌石m3906土方回填量m3152、编制依据(1)xxx 水电站混凝土面板堆石坝 707m 高程以下坝基开挖、基础处理、坝体填筑及截流工程投标文件(合同编号:xx-xx-x);(2)xxx 水电站混凝土面板堆石坝 707m 高程以下坝基开挖、基础处理、坝体填筑及截流工程大坝填筑图(xx-xx);(3)xxx 水电站混凝土面板堆石坝大坝填筑施工方案;(4)混凝土拌和机安装施工指南;(5)我公司已承建类似工程的施工经验
3、编制原则(1)充分利用我公司现有的机械设备,配备满足安装要求的设备;(2)总结我部在其他工程的实践经验,选择先进合理的施工方案与工艺,满足法律1下载后可任意编辑规范要求的质量标准;(3)配备满足现场工需求的设备,配备相应资质的安装、调试人员,以满足临时拌和站在较短时间内安装完成、并保证其正常运行

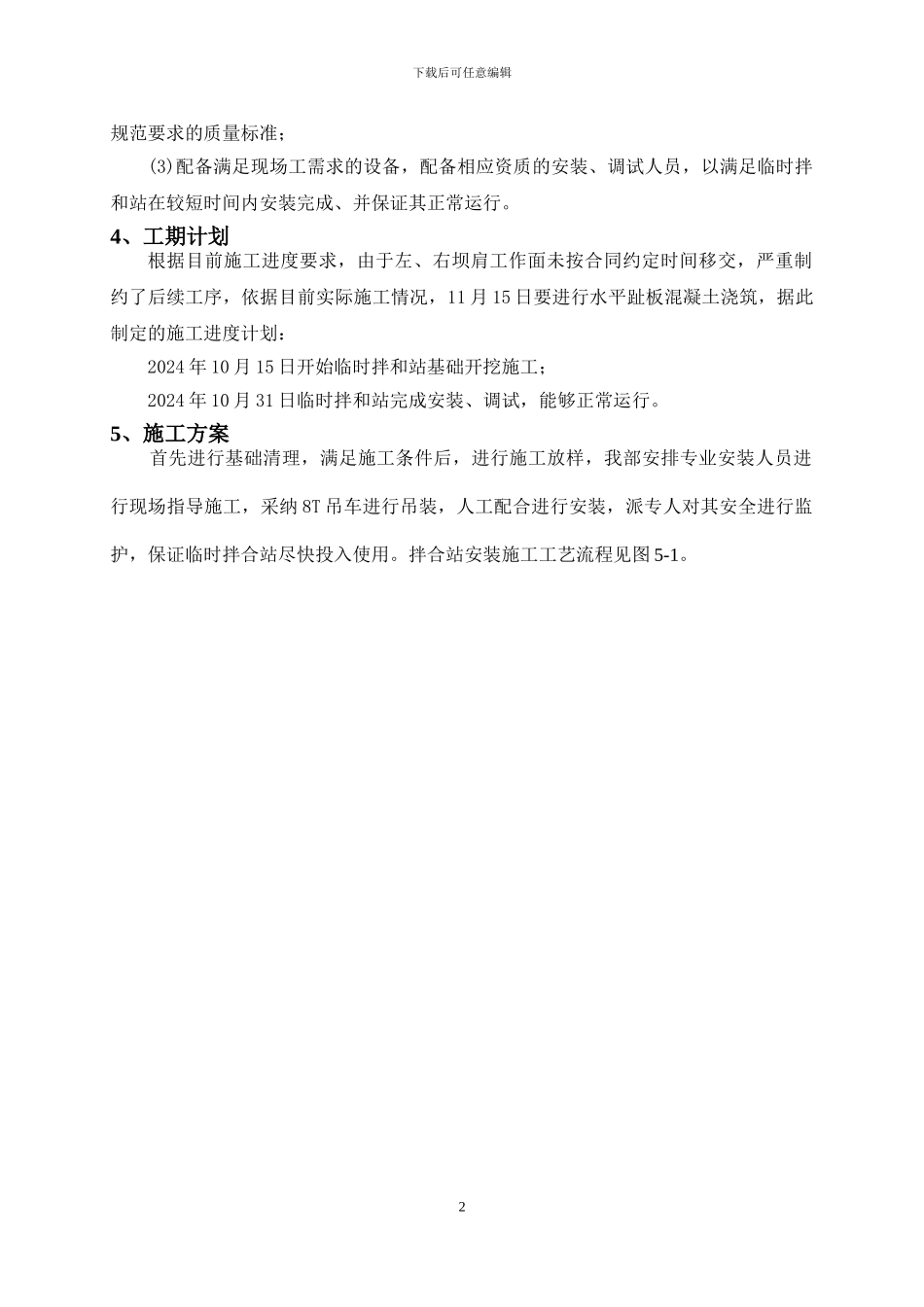

4、工期计划根据目前施工进度要求,由于左、右坝肩工作面未按合同约定
