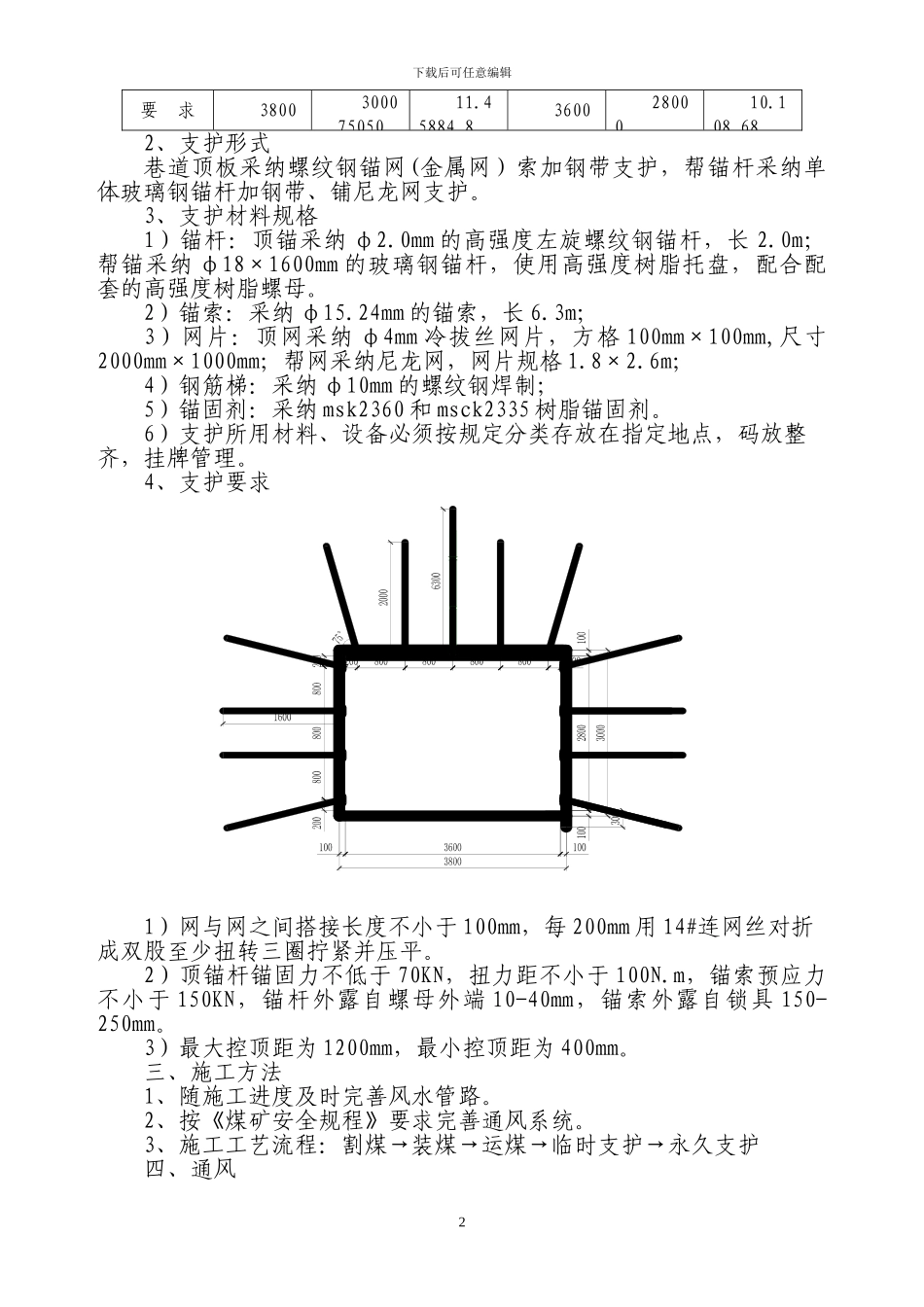

下载后可任意编辑15101 运输顺槽施工临时水仓安全技术措施 为确保 15101 首采面安装及初采期间施工安全,经矿委和集团领导讨论决定在 15101 运输顺槽施工临时水仓。 一、工程概况临时水仓布置在距离 15101 运输顺槽端头处,按方位角 0°0'0"掘进 30m 后形成临时水仓。 二、巷道断面、支护形式、材料规格及要求1、巷道断面(矩形)项 目掘 进 断 面净 断 面宽(mm)高(mm)断面(m2)宽(mm)高(mm)断面(m2)1下载后可任意编辑要 求380030007505011.45884.836002800010.108.682、支护形式巷道顶板采纳螺纹钢锚网(金属网)索加钢带支护,帮锚杆采纳单体玻璃钢锚杆加钢带、铺尼龙网支护。3、支护材料规格1)锚杆:顶锚采纳 φ2.0mm 的高强度左旋螺纹钢锚杆,长 2.0m;帮锚采纳 φ18×1600mm 的玻璃钢锚杆,使用高强度树脂托盘,配合配套的高强度树脂螺母。 2)锚索:采纳 φ15.24mm 的锚索,长 6.3m;3)网片:顶网采纳 φ4mm 冷拔丝网片,方格 100mm×100mm,尺寸2000mm×1000mm;帮网采纳尼龙网,网片规格 1.8×2.6m; 4)钢筋梯:采纳 φ10mm 的螺纹钢焊制; 5)锚固剂:采纳 msk2360 和 msck2335 树脂锚固剂。 6)支护所用材料、设备必须按规定分类存放在指定地点,码放整齐,挂牌管理。 4、支护要求1)网与网之间搭接长度不小于 100mm,每 200mm 用 14#连网丝对折成双股至少扭转三圈拧紧并压平。2)顶锚杆锚固力不低于 70KN,扭力距不小于 100N.m,锚索预应力不小于 150KN,锚杆外露自螺母外端 10-40mm,锚索外露自锁具 150-250mm。3)最大控顶距为 1200mm,最小控顶距为 400mm。三、施工方法1、随施工进度及时完善风水管路。2、按《煤矿安全规程》要求完善通风系统。3、施工工艺流程:割煤→装煤→运煤→临时支护→永久支护四、通风2下载后可任意编辑 一)通风方式及供风距离采纳压入式通风,局部通风机安设在 15101 运输顺槽联络巷外侧。二)通风系统新风:运输大巷→15101 运输顺槽→掘进工作面。污风:掘进工作面→15101 切眼→15101 回风顺槽→回风大巷→地面。三)局扇选型经风量计算,FBDNO6·3 2×22kW 对旋式风机出口风量为 380-550m /min³,能够满足通风要求,风筒使用直径为 800mm 阻燃抗静电柔性风筒。 四)局部通风机必须挂牌管理,专人负责,实现“三专”(专用线路,专用开关、专用变压器)、“三闭锁”(风电闭锁、瓦斯电闭锁、故障闭锁)。五、临时支护临...
