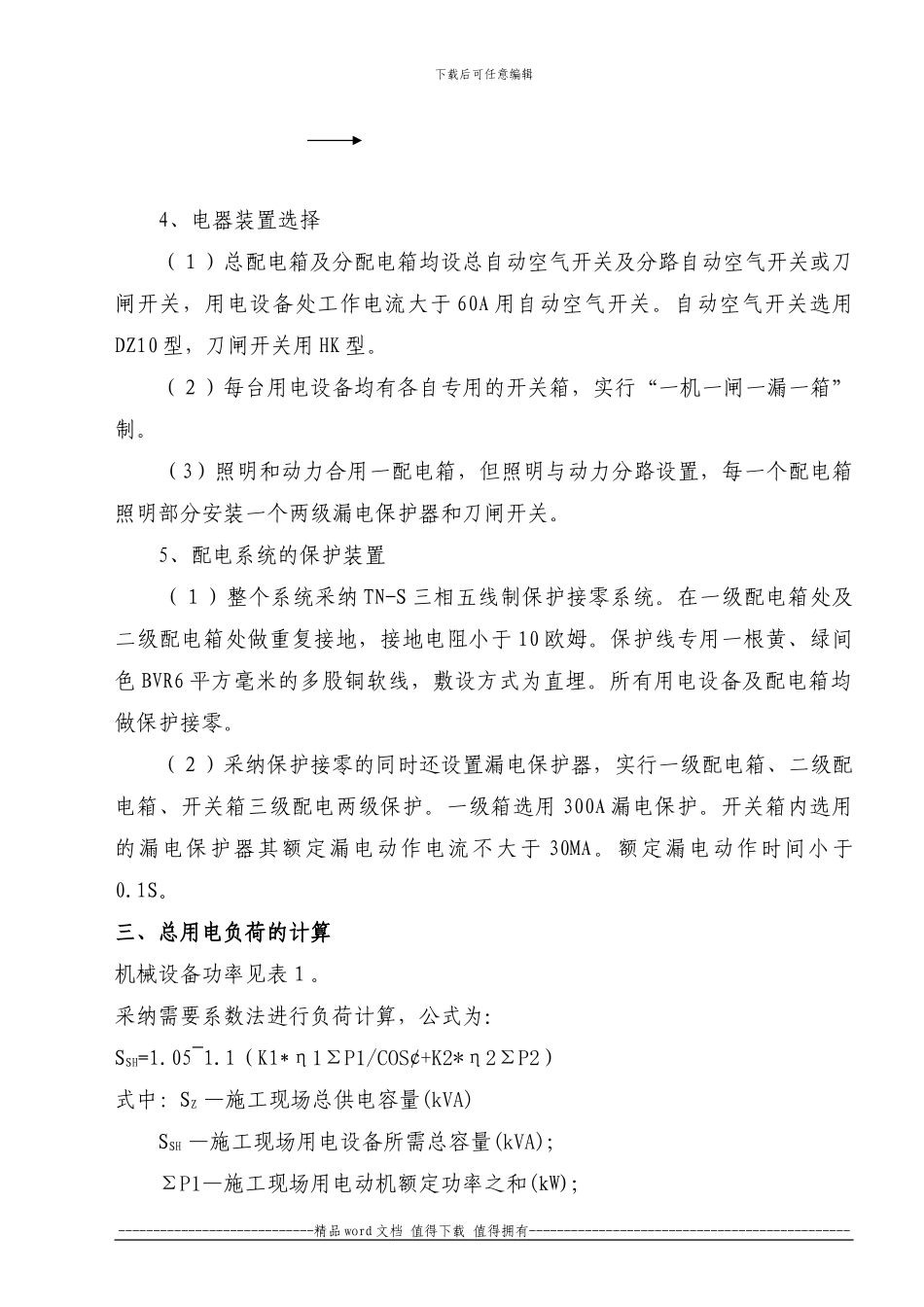

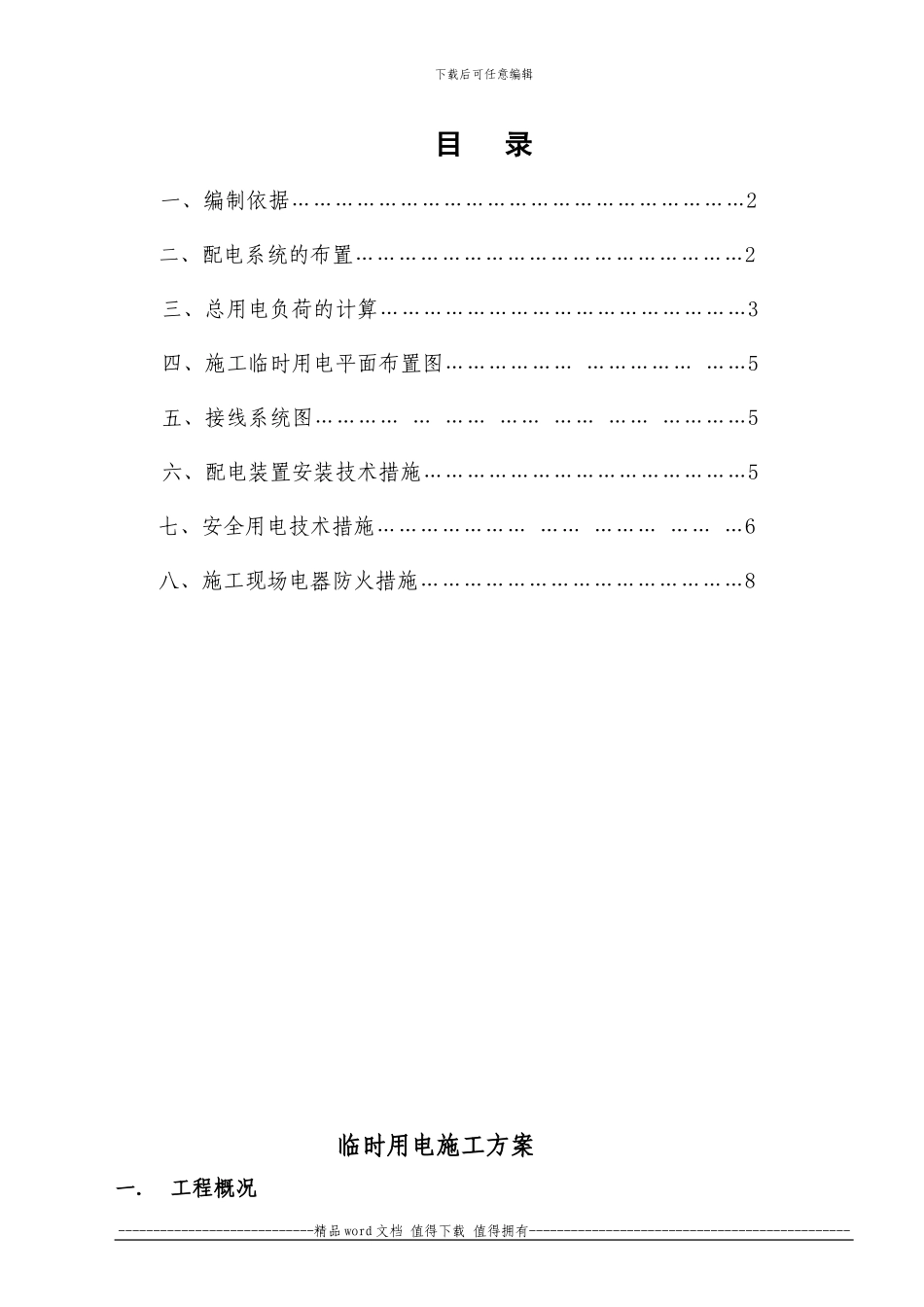

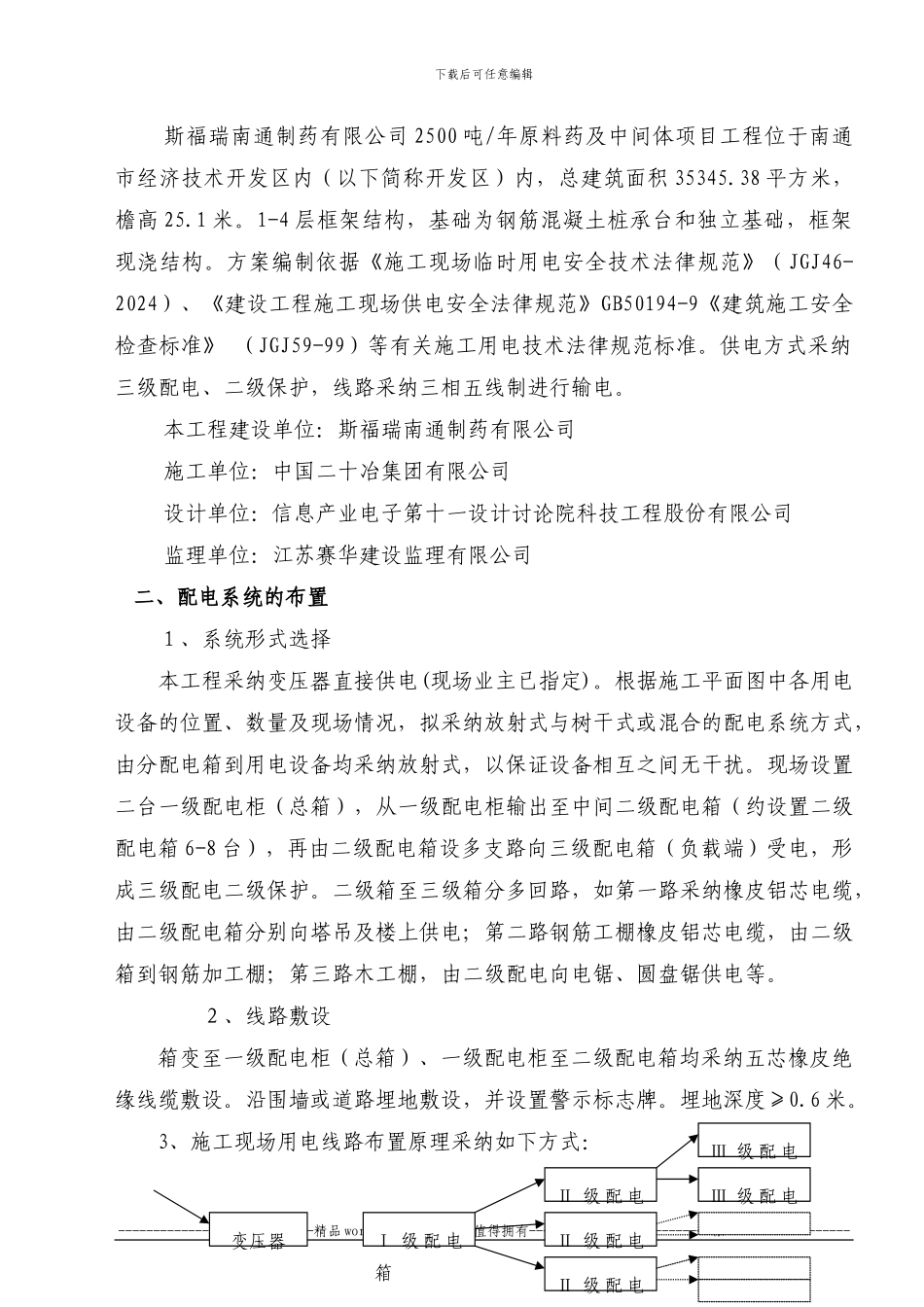

下载后可任意编辑目 录 一、编制依据………………………………………………………2 二、配电系统的布置………………………………………………2三、总用电负荷的计算……………………………………………3四、施工临时用电平面布置图……………… …………… ……5五、接线系统图………… … …… …… …… …… …………5六、配电装置安装技术措施………………………………………5七、安全用电技术措施………………… …… ……… …… …6八、施工现场电器防火措施………………………………………8临时用电施工方案一. 工程概况----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑斯福瑞南通制药有限公司 2500 吨/年原料药及中间体项目工程位于南通市经济技术开发区内(以下简称开发区)内,总建筑面积 35345.38 平方米,檐高 25.1 米。1-4 层框架结构,基础为钢筋混凝土桩承台和独立基础,框架现浇结构。方案编制依据《施工现场临时用电安全技术法律规范》(JGJ46-2024)、《建设工程施工现场供电安全法律规范》GB50194-9《建筑施工安全检查标准》 (JGJ59-99)等有关施工用电技术法律规范标准。供电方式采纳三级配电、二级保护,线路采纳三相五线制进行输电。本工程建设单位:斯福瑞南通制药有限公司施工单位:中国二十冶集团有限公司设计单位:信息产业电子第十一设计讨论院科技工程股份有限公司监理单位:江苏赛华建设监理有限公司 二、配电系统的布置 1、系统形式选择本工程采纳变压器直接供电(现场业主已指定)。根据施工平面图中各用电设备的位置、数量及现场情况,拟采纳放射式与树干式或混合的配电系统方式,由分配电箱到用电设备均采纳放射式,以保证设备相互之间无干扰。现场设置二台一级配电柜(总箱),从一级配电柜输出至中间二级配电箱(约设置二级配电箱 6-8 台),再由二级配电箱设多支路向三级配电箱(负载端)受电,形成三级配电二级保护。二级箱至三级箱分多回路,如第一路采纳橡皮铝芯电缆,由二级配电箱分别向塔吊及楼上供电;第二路钢筋工棚橡皮铝芯电缆,由二级箱到钢筋加工棚;第三路木工棚,由二级配电向电锯、圆盘锯供电等。 2、线路敷设箱变至一级配电柜(总箱)、一级配电柜至二级配电箱均采纳五芯橡皮绝缘线缆敷设。沿围墙或道路埋地敷设,并设置警示标志牌。埋地深度≥0.6 米。3、施工现场用电线...
