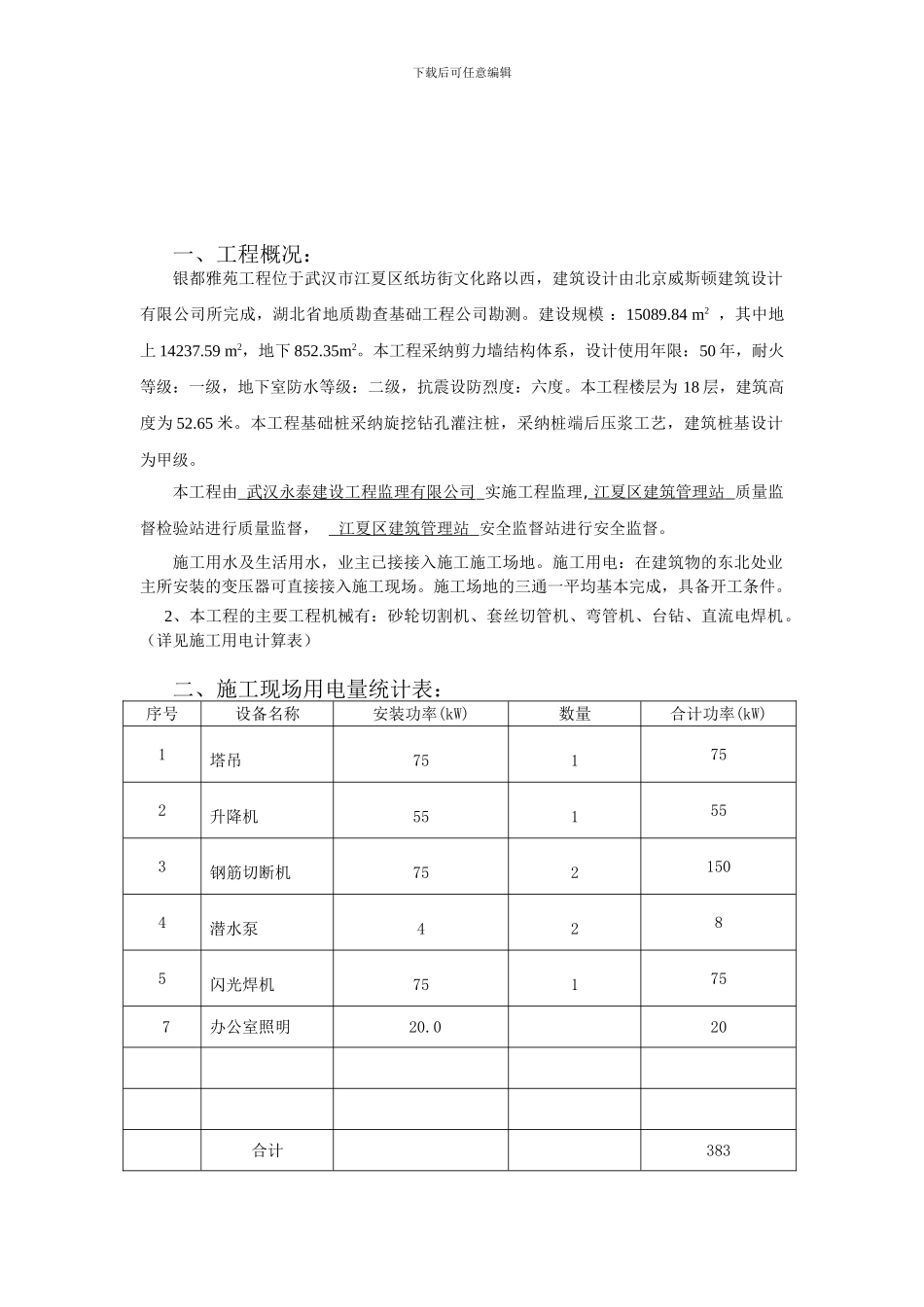

下载后可任意编辑银都雅苑工程临时用电编制: 审核: 审批: 武汉中拓建设工程进展有限公司编制时间: 2024 年 11 月 20 日安全专项施工方案下载后可任意编辑一、工程概况:银都雅苑工程位于武汉市江夏区纸坊街文化路以西,建筑设计由北京威斯顿建筑设计有限公司所完成,湖北省地质勘查基础工程公司勘测。建设规模 :15089.84 m2 ,其中地上 14237.59 m2,地下 852.35m2。本工程采纳剪力墙结构体系,设计使用年限:50 年,耐火等级:一级,地下室防水等级:二级,抗震设防烈度:六度。本工程楼层为 18 层,建筑高度为 52.65 米。本工程基础桩采纳旋挖钻孔灌注桩,采纳桩端后压浆工艺,建筑桩基设计为甲级。本工程由_武汉永泰建设工程监理有限公司_实施工程监理, 江夏区建筑管理站 质量监督检验站进行质量监督, 江夏区建筑管理站 安全监督站进行安全监督。施工用水及生活用水,业主已接接入施工施工场地。施工用电:在建筑物的东北处业主所安装的变压器可直接接入施工现场。施工场地的三通一平均基本完成,具备开工条件。2、本工程的主要工程机械有:砂轮切割机、套丝切管机、弯管机、台钻、直流电焊机。(详见施工用电计算表)二、施工现场用电量统计表:序号设备名称安装功率(kW)数量合计功率(kW)1塔吊751752升降机551553钢筋切断机7521504潜水泵4285闪光焊机75175 7办公室照明 20.020 合计383下载后可任意编辑三、设计内容和步骤:(一)、现场勘探及初步设计(1)甲方提供引入电源,变压器电源进线在施工现场的东北角,供整个施工现场和办公区的临时用电,现场电源为 380V 低压供电,一台 500KVA 变压器供 1 台塔吊、1 台施工升降机、 4 台电焊机、2 台潜水泵、1 台闪光焊机、办公室照明。在 500KVA 变压器设一间总配电房,用电设备的位置和线路走向见附图。(2)根据施工现场用电的有关规定采纳 TN-S 系统供电。以保证施工现场临时用电的安全性和可靠性;施工现场设备布置情况,采纳电缆埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采纳三级配电,两级防护。(3)施工现场共设三个回路的分配电箱,施工现场用电再从分配电箱内引出,分三路埋地线供整个现场的机械设备用电。(4)根据《JGJ46-2024》规定制定施工组织设计,接地电阻 R≤4Ω(5)施工场地临时围护已完成,经过施工场地内低压电缆全部穿管敷设。根据以上统计 500KVA 的变压器总容量为 398.5KW。500KVA 的变压器配电系...
