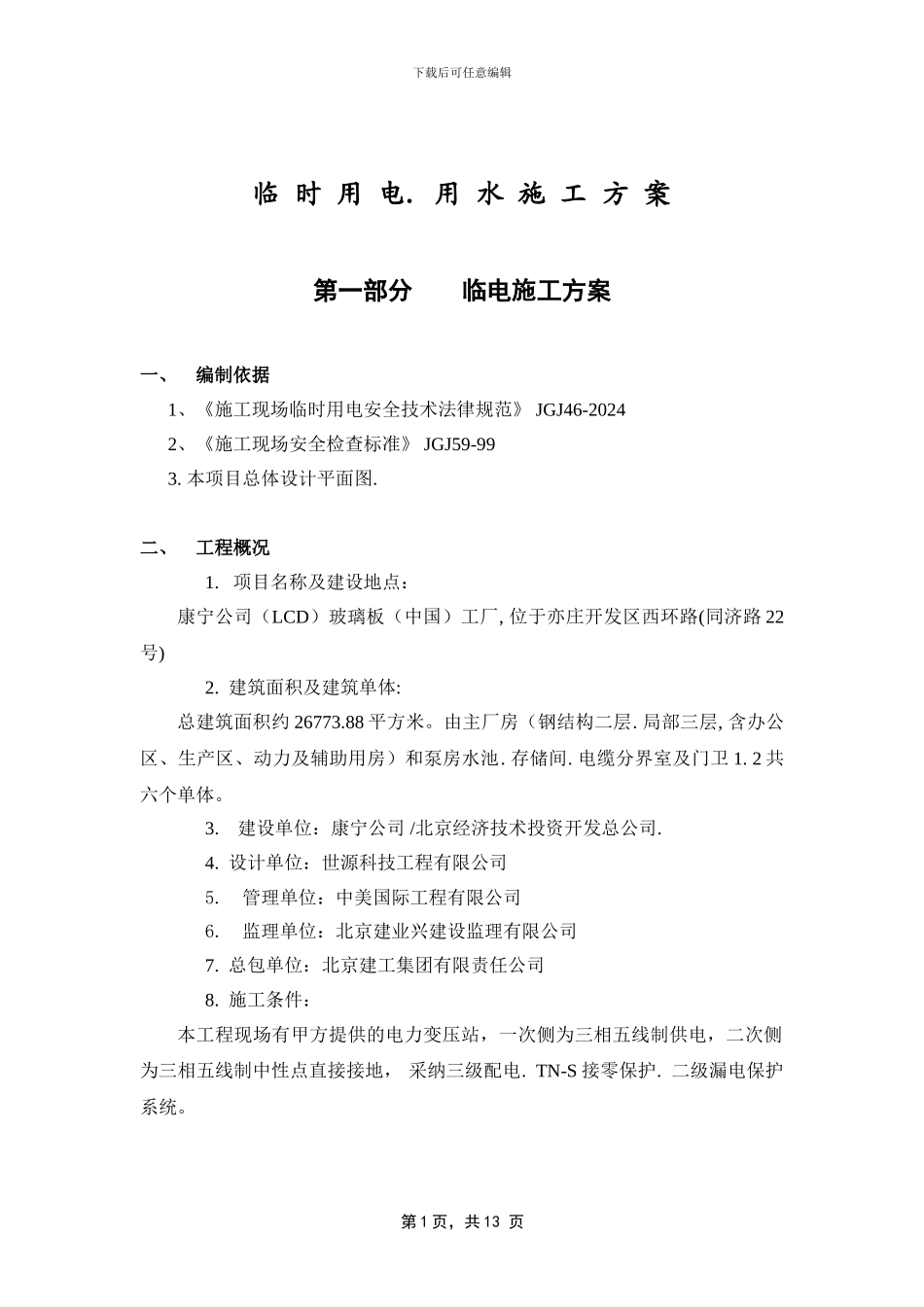

下载后可任意编辑临 时 用 电
用 水 施 工 方 案第一部分 临电施工方案一、编制依据 1、《施工现场临时用电安全技术法律规范》 JGJ46-20242、《施工现场安全检查标准》 JGJ59-993
本项目总体设计平面图
二、工程概况 1
项目名称及建设地点:康宁公司(LCD)玻璃板(中国)工厂, 位于亦庄开发区西环路(同济路 22号) 2
建筑面积及建筑单体: 总建筑面积约 26773
88 平方米
由主厂房(钢结构二层
局部三层, 含办公区、生产区、动力及辅助用房)和泵房水池
电缆分界室及门卫 1
2 共六个单体
建设单位:康宁公司 /北京经济技术投资开发总公司
设计单位:世源科技工程有限公司5
管理单位:中美国际工程有限公司 6
监理单位:北京建业兴建设监理有限公司 7
总包单位:北京建工集团有限责任公司8
施工条件:本工程现场有甲方提供的电力变压站,一次侧为三相五线制供电,二次侧为三相五线制中性点直接接地, 采纳三级配电
TN-S 接零保护
二级漏电保护系统
第 1 页,共 13 页下载后可任意编辑三
主体施工机械配置情况:本工程在主体施工阶段属用电高峰期,根据主体施工阶段来计算现场总用电量,用电高峰阶段施工机械配置计划见下表:主体施工机械设备配置表序号设备名称规格型号数量(台)单机功率(KW)总功率(KW)1钢筋弯曲机GWJ6-40J27
5152钢筋切断机CQ401317
53圆盘锯MJ10425
5114调直机19
55打夯机101
5156砼振动器101
5157搅拌机JZC35017
5主体施工用电焊机及电焊装置设备表序号设备名称规格型号数量(台)视在功率(KVA)视在总功率(KVA)总功率(KW)1电焊机BX-3001017

5175175合计175施工现场所需照明灯具
