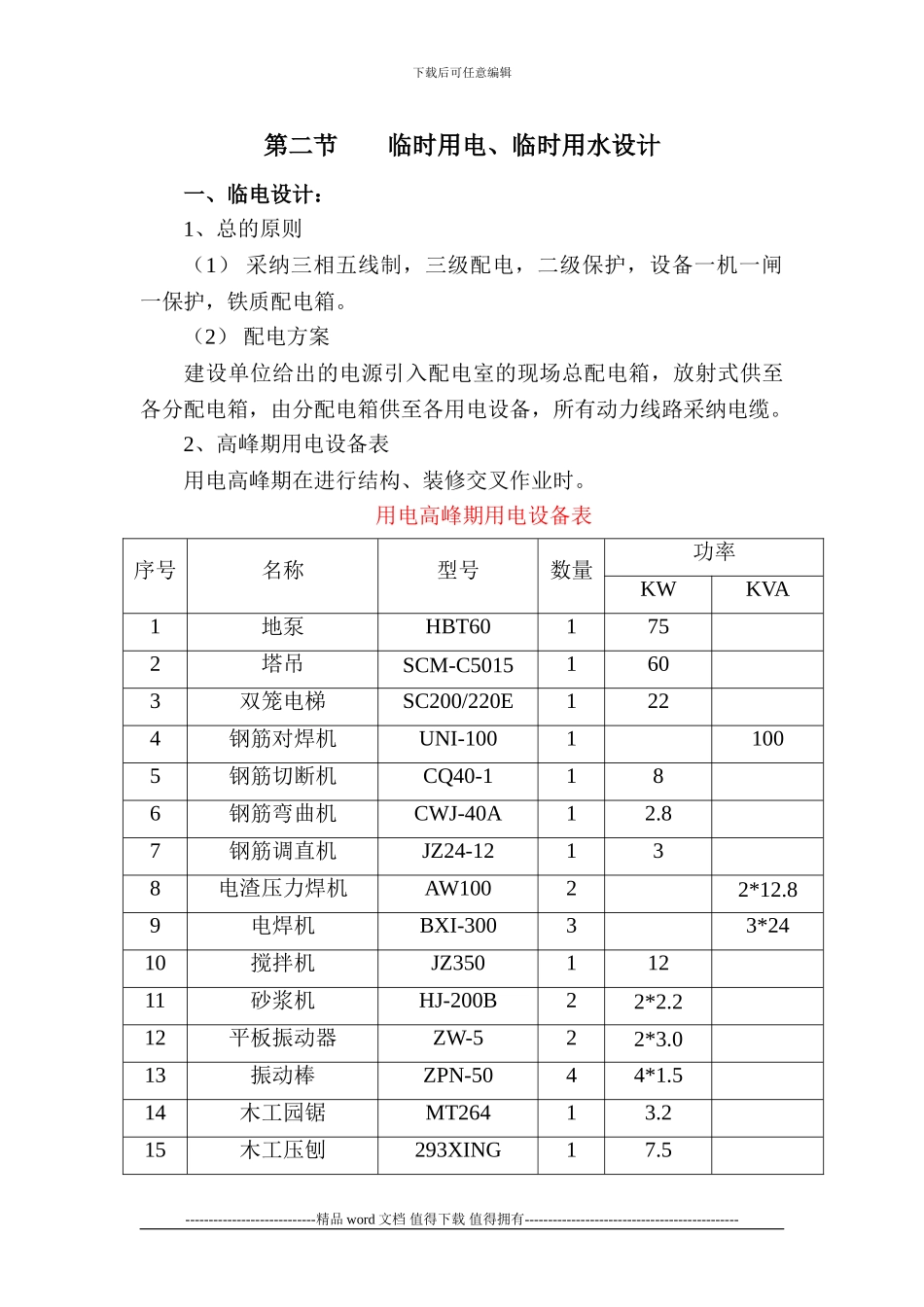

下载后可任意编辑第二节 临时用电、临时用水设计一、临电设计:1、总的原则(1) 采纳三相五线制,三级配电,二级保护,设备一机一闸一保护,铁质配电箱
(2) 配电方案建设单位给出的电源引入配电室的现场总配电箱,放射式供至各分配电箱,由分配电箱供至各用电设备,所有动力线路采纳电缆

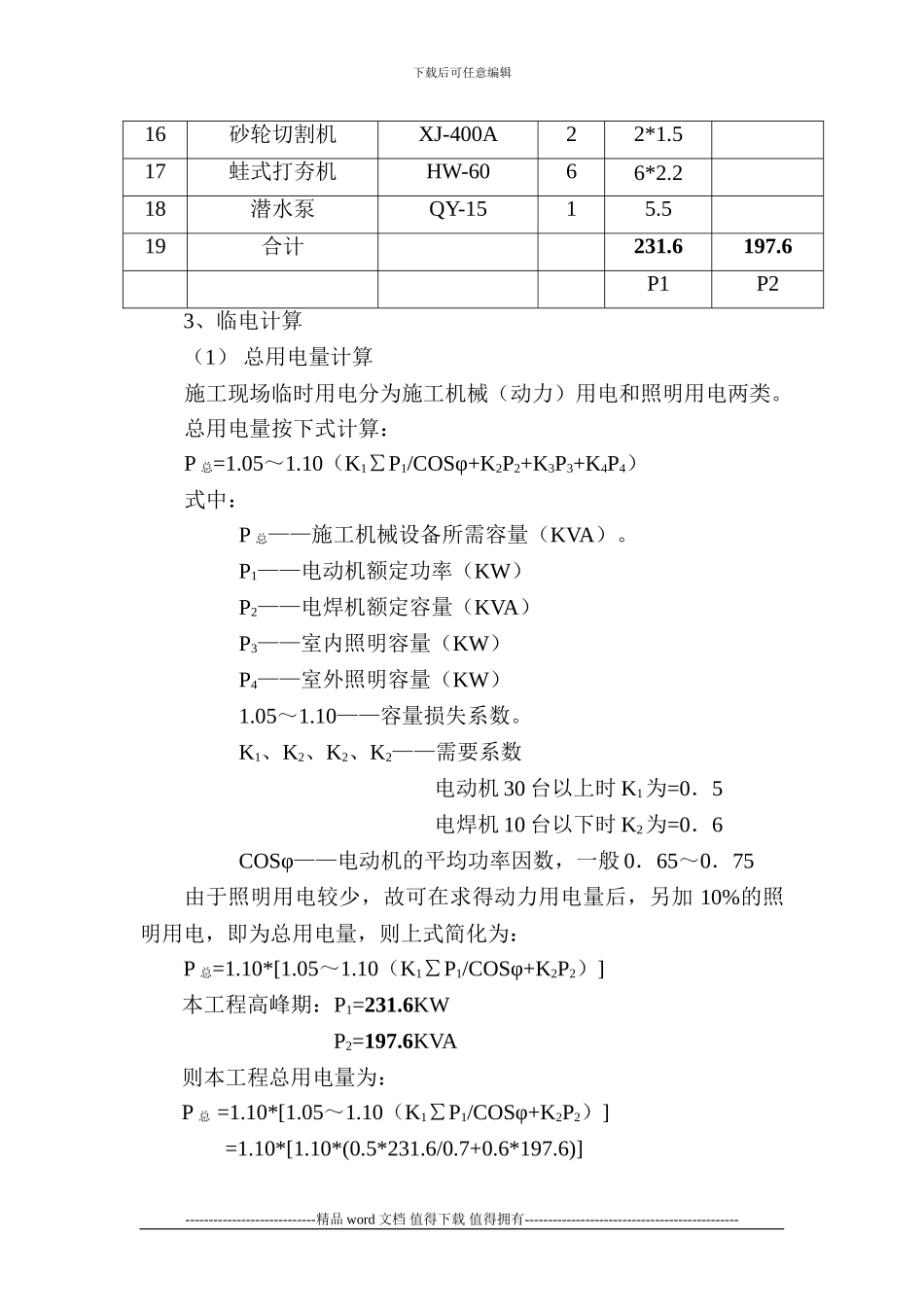

2、高峰期用电设备表用电高峰期在进行结构、装修交叉作业时
用电高峰期用电设备表序号名称型号数量功率KWKVA1地泵HBT601752塔吊SCM-C50151603双笼电梯SC200/220E1224钢筋对焊机UNI-10011005钢筋切断机CQ40-1186钢筋弯曲机CWJ-40A12
87钢筋调直机JZ24-12138电渣压力焊机AW10022*12
89电焊机BXI-30033*2410搅拌机JZ35011211砂浆机HJ-200B22*2
212平板振动器ZW-522*3
013振动棒ZPN-5044*1
514木工园锯MT26413
215木工压刨293XING17
5----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑16砂轮切割机XJ-400A22*1
517蛙式打夯机HW-6066*2
218潜水泵QY-1515
519合计231
6P1P23、临电计算(1) 总用电量计算施工现场临时用电分为施工机械(动力)用电和照明用电两类
总用电量按下式计算:P 总=1
10(K1∑P1/COSφ+K2P2+K3P3+K4P4)式中:P 总——施工机械设备所需容量(KVA)
P1——电动机额定功率(KW)P2——电焊机额定容量(KVA)P3——室内照明容量(KW)P4——室外照明容量(KW)1

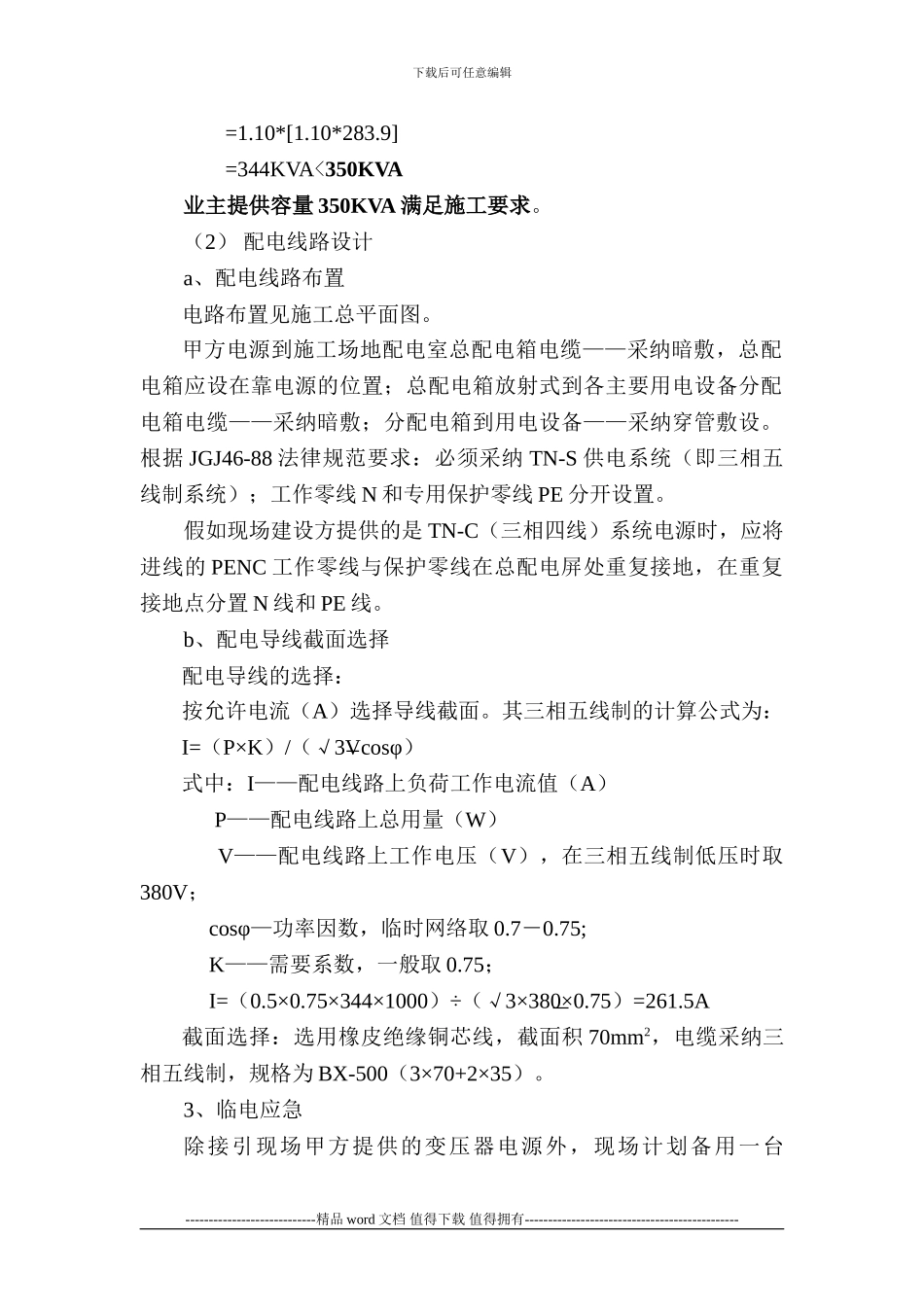

10——容量损失系数
