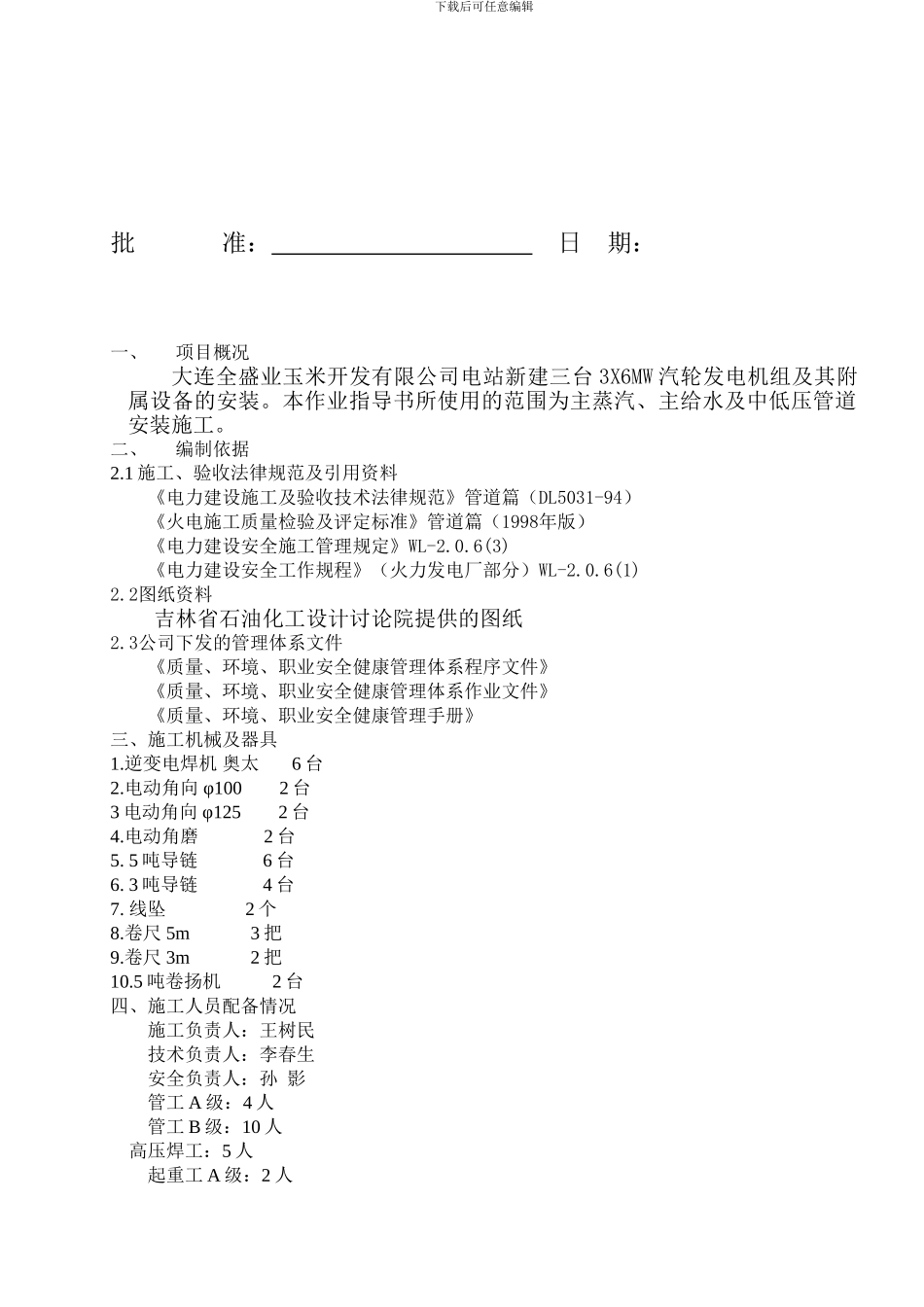

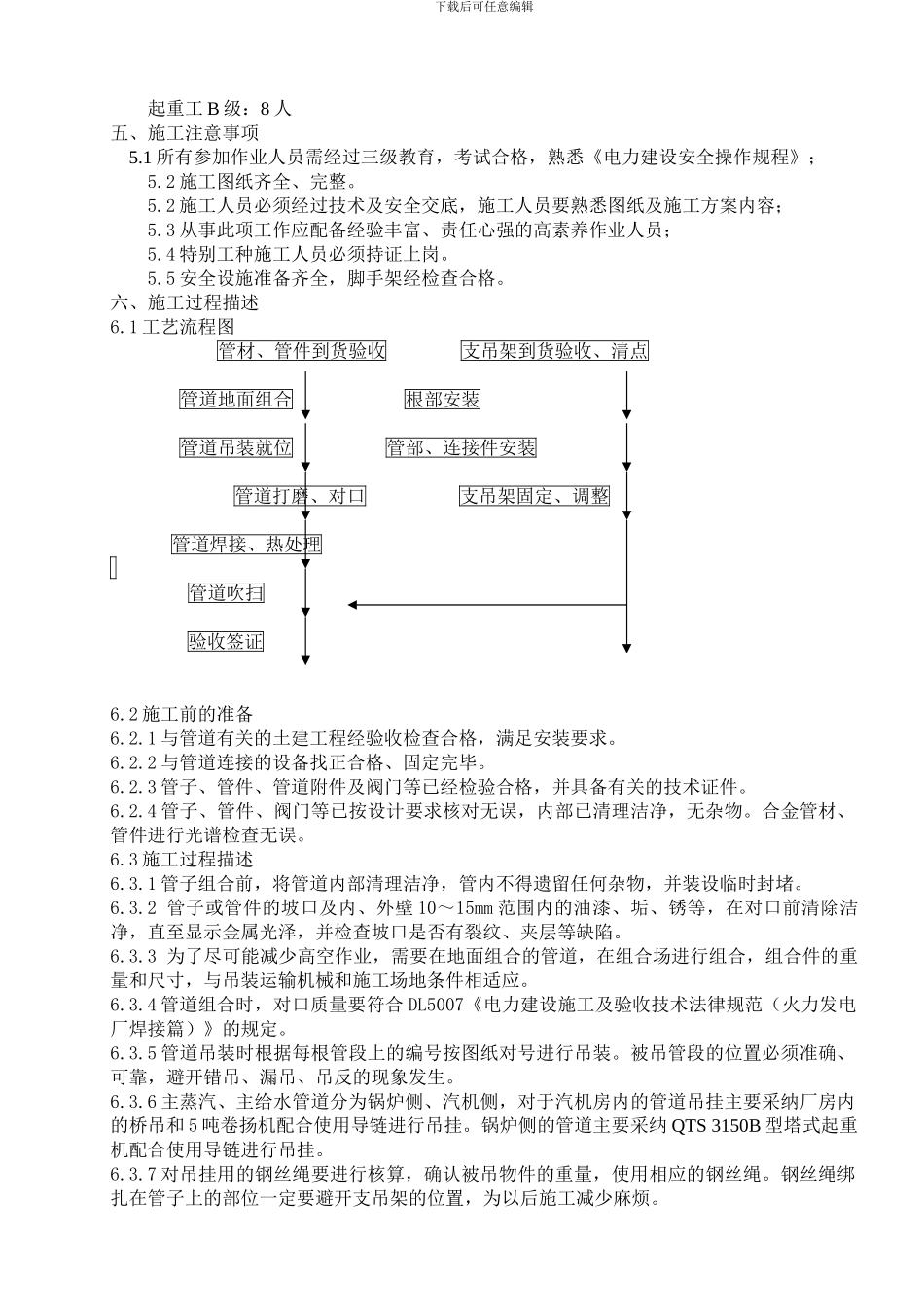

下载后可任意编辑控号: 文件编号:Q/DDE-玉米深加工 工程 -IW11-2024东电二公司施 工 作 业 指 导 书 工程名称: 大连全盛业玉米开发有限公司电站管道安装 工程 作业项目:主蒸汽、主给水及中低压管道安装 编 制 单 位: 汽 机 工 程 处 编 制: 日 期: 审 核: 日 期: 工程部审核: 日 期: 监理审核: 日 期: 下载后可任意编辑批 准: 日 期: 一、项目概况大连全盛业玉米开发有限公司电站新建三台 3X6MW 汽轮发电机组及其附属设备的安装。本作业指导书所使用的范围为主蒸汽、主给水及中低压管道安装施工。二、编制依据2.1 施工、验收法律规范及引用资料《电力建设施工及验收技术法律规范》管道篇(DL5031-94)《火电施工质量检验及评定标准》管道篇(1998年版)《电力建设安全施工管理规定》WL-2.0.6(3)《电力建设安全工作规程》(火力发电厂部分)WL-2.0.6(1)2.2图纸资料吉林省石油化工设计讨论院提供的图纸2.3公司下发的管理体系文件《质量、环境、职业安全健康管理体系程序文件》《质量、环境、职业安全健康管理体系作业文件》《质量、环境、职业安全健康管理手册》三、施工机械及器具1.逆变电焊机 奥太 6 台2.电动角向 φ100 2 台3 电动角向 φ125 2 台4.电动角磨 2 台5. 5 吨导链 6 台6. 3 吨导链 4 台7. 线坠 2 个8.卷尺 5m 3 把9.卷尺 3m 2 把10.5 吨卷扬机 2 台四、施工人员配备情况施工负责人:王树民技术负责人:李春生安全负责人:孙 影管工 A 级:4 人管工 B 级:10 人 高压焊工:5 人起重工 A 级:2 人 下载后可任意编辑起重工 B 级:8 人 五、施工注意事项 5.1 所有参加作业人员需经过三级教育,考试合格,熟悉《电力建设安全操作规程》; 5.2 施工图纸齐全、完整。5.2 施工人员必须经过技术及安全交底,施工人员要熟悉图纸及施工方案内容;5.3 从事此项工作应配备经验丰富、责任心强的高素养作业人员;5.4 特别工种施工人员必须持证上岗。5.5 安全设施准备齐全,脚手架经检查合格。 六、施工过程描述6.1 工艺流程图 管材、管件到货验收 支吊架到货验收、清点 管道地面组合 根部安装 管道吊装就位 管部、连接件安装 管道打磨、对口 支吊架固定、调整 管道焊接、热处理 管道吹扫 验收签证 6.2 施工前的准备6.2.1 与管道有关的土建工程经验收检查合格,满足安装要求。6.2.2 与管道连接的设备找正合格...
