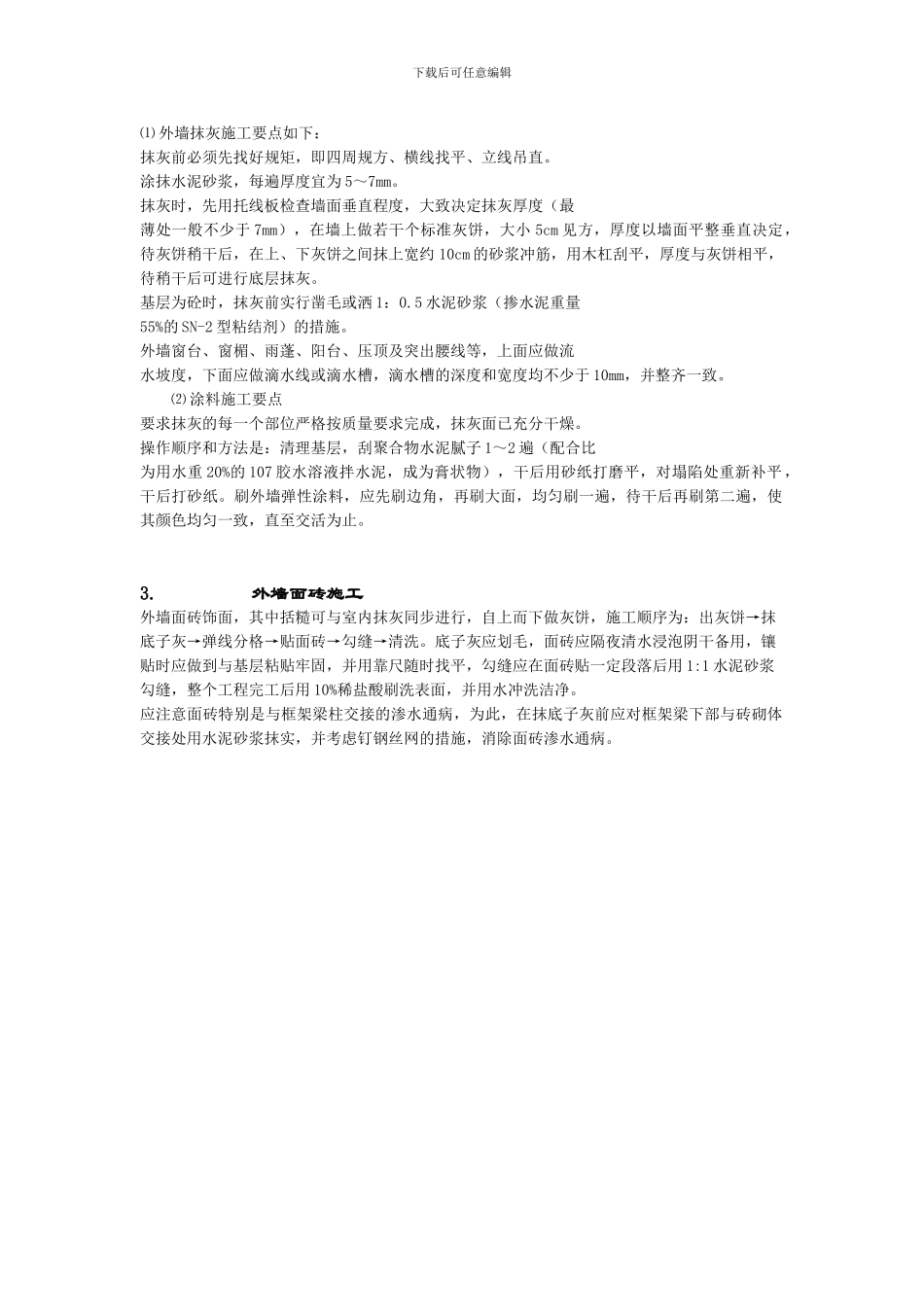

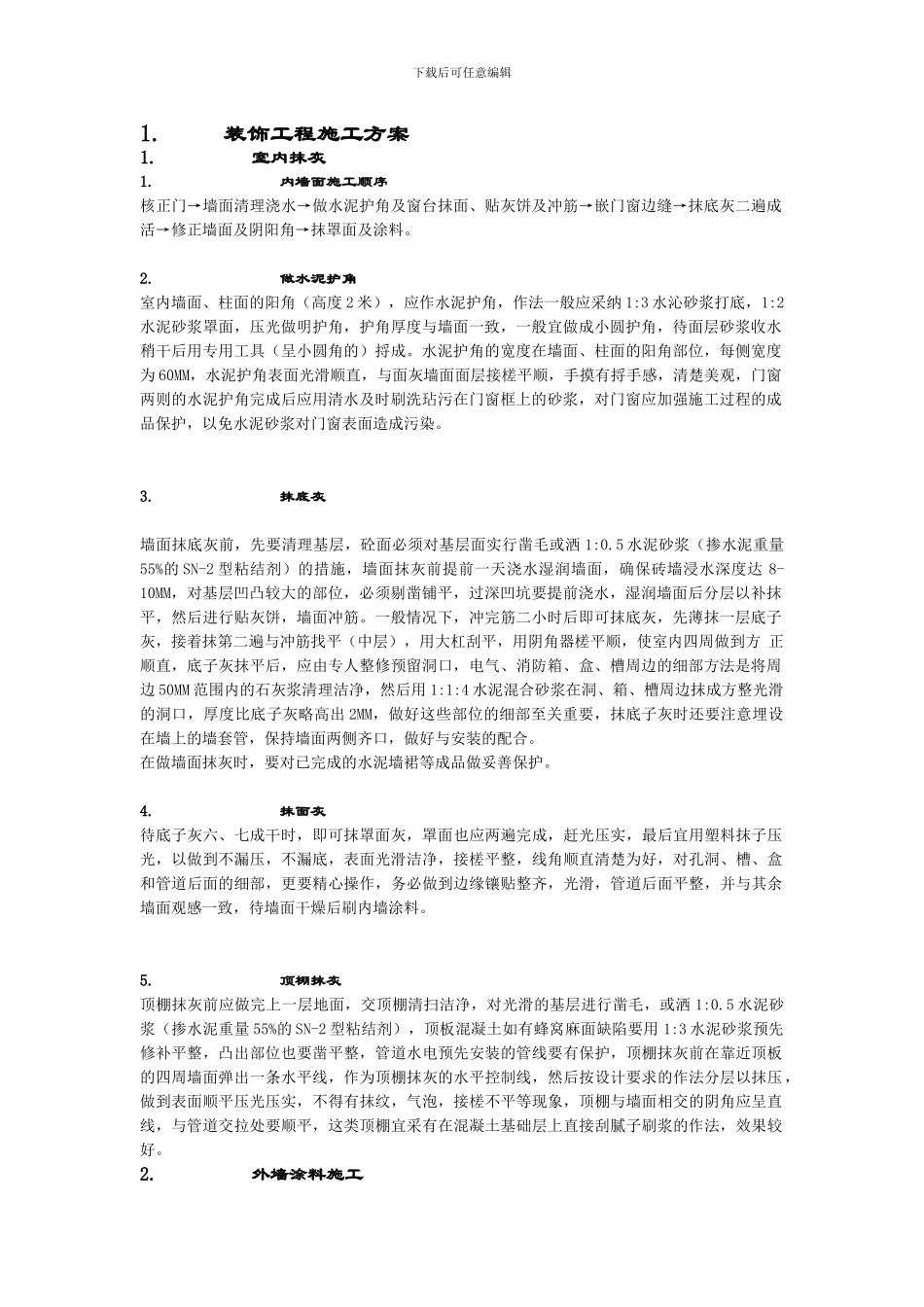

下载后可任意编辑1.装饰工程施工方案1.室内抹灰1.内墙面施工顺序核正门→墙面清理浇水→做水泥护角及窗台抹面、贴灰饼及冲筋→嵌门窗边缝→抹底灰二遍成活→修正墙面及阴阳角→抹罩面及涂料。2.做水泥护角室内墙面、柱面的阳角(高度 2 米),应作水泥护角,作法一般应采纳 1:3 水沁砂浆打底,1:2水泥砂浆罩面,压光做明护角,护角厚度与墙面一致,一般宜做成小圆护角,待面层砂浆收水稍干后用专用工具(呈小圆角的)捋成。水泥护角的宽度在墙面、柱面的阳角部位,每侧宽度为 60MM,水泥护角表面光滑顺直,与面灰墙面面层接槎平顺,手摸有捋手感,清楚美观,门窗两则的水泥护角完成后应用清水及时刷洗玷污在门窗框上的砂浆,对门窗应加强施工过程的成品保护,以免水泥砂浆对门窗表面造成污染。3.抹底灰墙面抹底灰前,先要清理基层,砼面必须对基层面实行凿毛或洒 1:0.5 水泥砂浆(掺水泥重量55%的 SN-2 型粘结剂)的措施,墙面抹灰前提前一天浇水湿润墙面,确保砖墙浸水深度达 8-10MM,对基层凹凸较大的部位,必须剔凿铺平,过深凹坑要提前浇水,湿润墙面后分层以补抹平,然后进行贴灰饼,墙面冲筋。一般情况下,冲完筋二小时后即可抹底灰,先薄抹一层底子灰,接着抹第二遍与冲筋找平(中层),用大杠刮平,用阴角器槎平顺,使室内四周做到方 正顺直,底子灰抹平后,应由专人整修预留洞口,电气、消防箱、盒、槽周边的细部方法是将周边 50MM 范围内的石灰浆清理洁净,然后用 1:1:4 水泥混合砂浆在洞、箱、槽周边抹成方整光滑的洞口,厚度比底子灰略高出 2MM,做好这些部位的细部至关重要,抹底子灰时还要注意埋设在墙上的墙套管,保持墙面两侧齐口,做好与安装的配合。在做墙面抹灰时,要对已完成的水泥墙裙等成品做妥善保护。4.抹面灰待底子灰六、七成干时,即可抹罩面灰,罩面也应两遍完成,赶光压实,最后宜用塑料抹子压光,以做到不漏压,不漏底,表面光滑洁净,接槎平整,线角顺直清楚为好,对孔洞、槽、盒和管道后面的细部,更要精心操作,务必做到边缘镶贴整齐,光滑,管道后面平整,并与其余墙面观感一致,待墙面干燥后刷内墙涂料。5.顶棚抹灰顶棚抹灰前应做完上一层地面,交顶棚清扫洁净,对光滑的基层进行凿毛,或洒 1:0.5 水泥砂浆(掺水泥重量 55%的 SN-2 型粘结剂),顶板混凝土如有蜂窝麻面缺陷要用 1:3 水泥砂浆预先修补平整,凸出部位也要凿平整,管道水电预先安装的管线要有保护,顶棚抹灰前在靠近顶板的...
