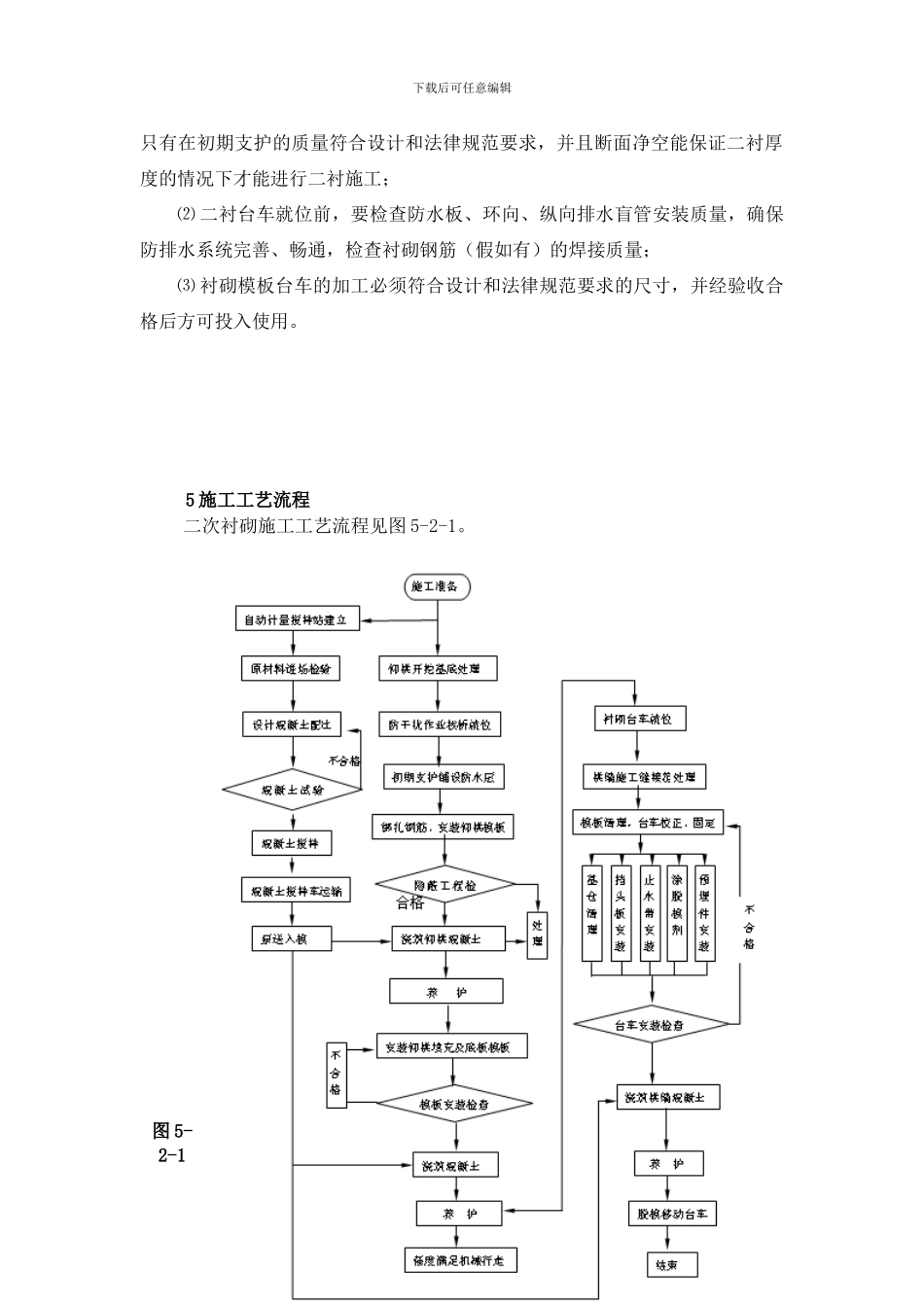

下载后可任意编辑京沈客专 xx 段 xx-2 标 xx 隧道(DKxxx+260~DKxxx+040)二次衬砌施工作业指导书 编 制: 复 核: 审 核: 中铁十二局集团有限公司京沈客专 xx 段 xx-x 标三工区项目部下载后可任意编辑2014 年 7 月 27 日二次衬砌施工作业指导书1 适用范围适用于京沈客专 xx 段 TJ-2 标隧道洞身二次衬砌混凝土施工。2 编制依据《高速铁路隧道工程施工质量验收标准》(TB10753-2024)《高速铁路隧道工程施工技术指南》《铁路隧道工程施工安全技术规程》(TB 10304-2024)《铁路混凝土工程施工质量验收标准》(TB10424—2024) 《铁路混凝土工程施工质量验收补充标准》(修订后 2024 年)《双线隧道复合式衬砌参考图》图号:京沈客专施隧参 01-01~733 作业准备3.1 内业准备⑴ 现场技术人员阅读、审核施工图纸,熟悉法律规范和技术标准;⑵ 依据作业指导书对施工人员进行技术交底;⑶ 对参加施工人员进行上岗前技术培训,特别工种操作人员应持证上岗;⑷ 根据不同混凝土强度等级进行混凝土配合比试配试验,确定最终的配合比并报监理批复。3.2 外业准备⑴ 施工前应根据批复的施工配合比做好砂石料的备料工作。现场备料能力与施工能力要匹配,确保混凝土施工时不出现停工待料现象;⑵ 配备混凝土拌和、运输及浇筑设备:混凝土拌和站(机)、装载机、混凝土运输车、混凝土运输泵、导管、振捣器、衬砌台车等;配备钢筋加工、安装设备:钢筋弯曲机、钢筋切断机、电焊机等;⑶ 钢筋、防水材料的质量和规格要要符合设计及法律规范要求。4 技术要求⑴ 隧道围岩拱顶沉降和周边收敛稳定后,对初期支护质量和净空断面检测,下载后可任意编辑只有在初期支护的质量符合设计和法律规范要求,并且断面净空能保证二衬厚度的情况下才能进行二衬施工;⑵ 二衬台车就位前,要检查防水板、环向、纵向排水盲管安装质量,确保防排水系统完善、畅通,检查衬砌钢筋(假如有)的焊接质量;⑶ 衬砌模板台车的加工必须符合设计和法律规范要求的尺寸,并经验收合格后方可投入使用。5 施工工艺流程二次衬砌施工工艺流程见图 5-2-1。图 5-2-1 下载后可任意编辑二次衬砌施工工艺流程图6 施工要求6.1 仰拱施工⑴ 仰拱施工应符合下列规定:① 仰拱应紧跟开挖面施做,尽快形成封闭环。Ⅴ级软弱围岩不稳定围岩施工时,仰拱距开挖面应不超过 35m。② 仰拱宜超前拱墙二次衬砌施做,其超前距离最小为 35 米。③ 仰拱施做应选择分...
