下载后可任意编辑液化空气(合肥)有限公司空分项目桩基工程施工组织设计第一章 投标书综合说明第一节 编制说明1
技术标中关于 HSE、质量等方面的措施及要求,是以国家及工程所在地的相关法律、法规及有关规定,以及以前与液空公司施工过程中的通常要求为依据的
如施工过程中业主、监理单位另有相关要求,我单位将及时调整
本工程工期为 40 天,综合施工前准备工作、雨季及高温季节等情况,实际可利用工期计划为 30 天,编制施工进度计划时体现施工准备工作占用工期情况,高温、雨季影响工期情况分配于各分项工期中
由于工期相对比较紧张,施工过程中出现连续三天及三天以上中雨及连续 380C 高温三天及三天以上,我单位希望在不提出误工索赔的情况下顺延工期
工组织设计部分为指导施工的纲领性文件,力求以点带面、从宏观上对现场施工进行有序的调控和组织,并能根据业主的要求积极主动、机动灵活地调整资源配置,有预见性地预测出现场各种不利因素,实行一切可能措施保证项目总控目标的实现,实现业主的预期目的
本施工组织设计将根据设计文件和施工内容,根据业主和监理公司的要求另行编制详尽的各专业施工方案及施工控制点计划,以正确指导施工并便于业主及监理公司的监督检查

第二节 编制依据1
《建筑工程施工质量验收统一标准》GB 50300-20012
《建筑地基基础工程施工质量验收法律规范》GB50202-20243
《建筑桩基础技术法律规范》JGJ94-20244
《施工现场临时用电安全技术法律规范》JGJ46—88 5
《起重机械安全规程》GB6067—856
《工程测量法律规范》GB50026-2024;7
《预应力混凝土管桩》-10G4098
上海寰球石油化学工程有限公司提供的施工图纸;9
现场实际情况;第三节 施工总部署1

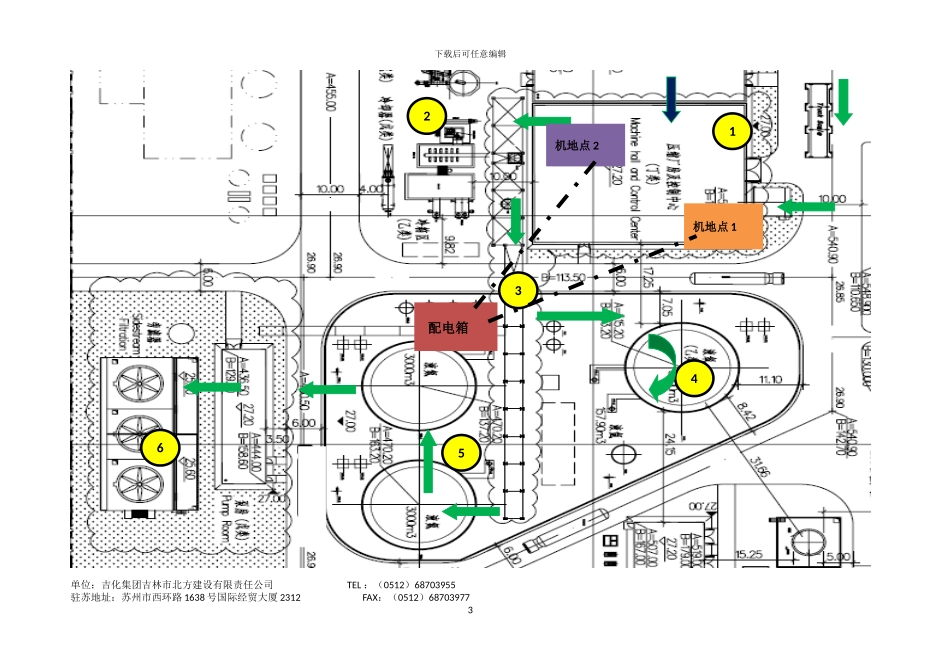

现场布置:临时办公室采纳租赁活动办公室,根据桩基行走情况随时调整位置,以便于
