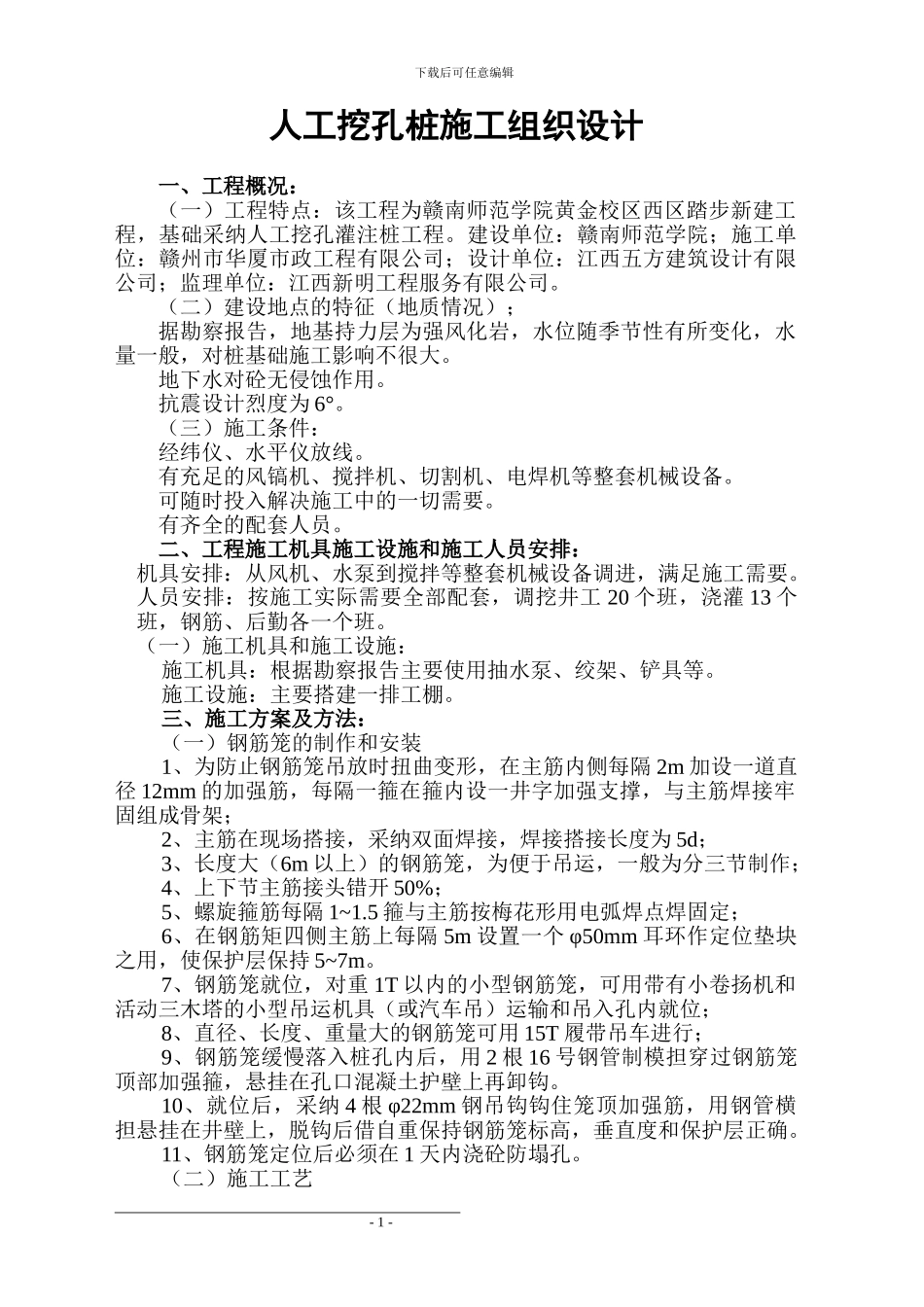

下载后可任意编辑人工挖孔桩施工组织设计一、工程概况:(一)工程特点:该工程为赣南师范学院黄金校区西区踏步新建工程,基础采纳人工挖孔灌注桩工程
建设单位:赣南师范学院;施工单位:赣州市华厦市政工程有限公司;设计单位:江西五方建筑设计有限公司;监理单位:江西新明工程服务有限公司

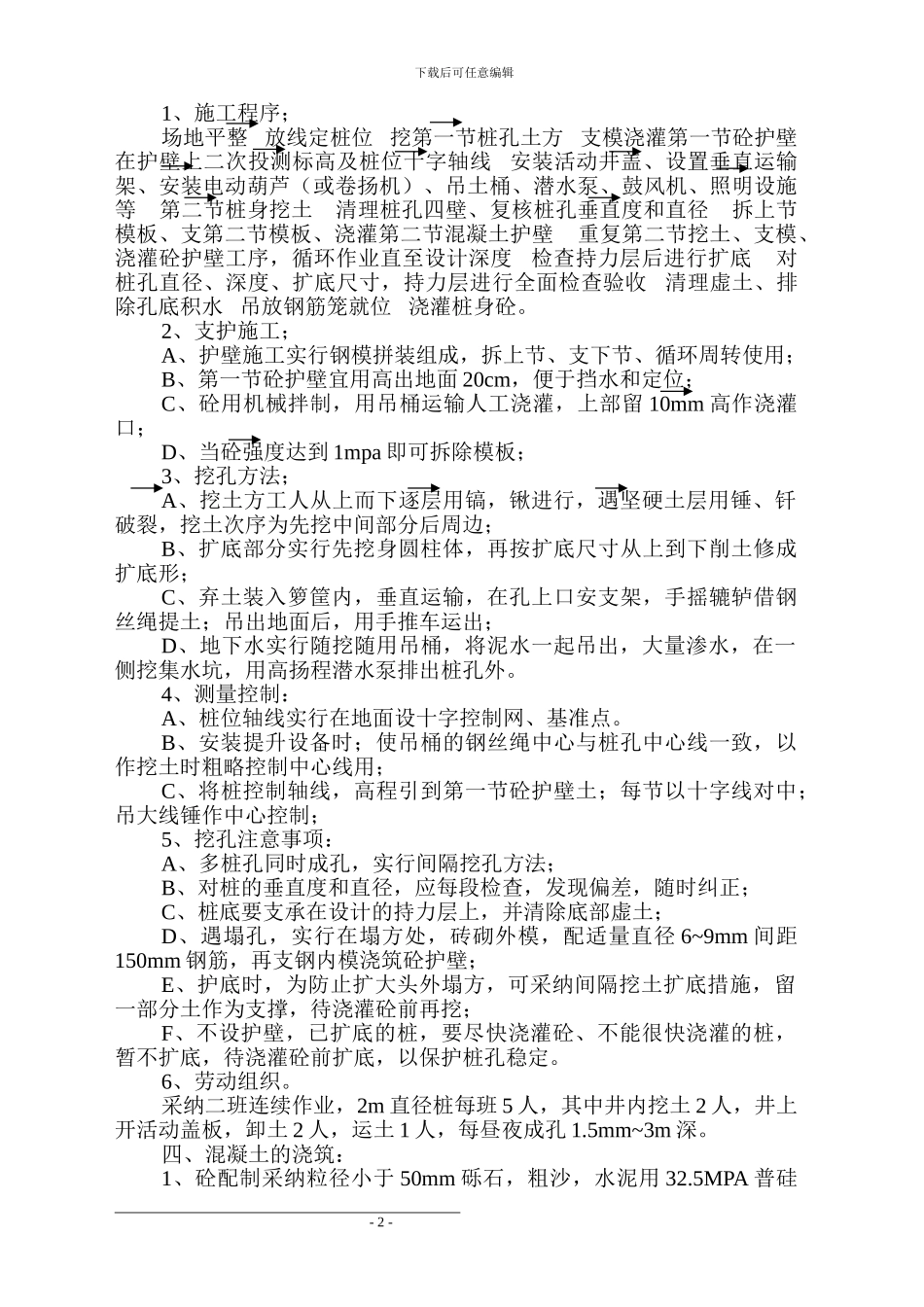

(二)建设地点的特征(地质情况);据勘察报告,地基持力层为强风化岩,水位随季节性有所变化,水量一般,对桩基础施工影响不很大
地下水对砼无侵蚀作用
抗震设计烈度为 6°
(三)施工条件:经纬仪、水平仪放线
有充足的风镐机、搅拌机、切割机、电焊机等整套机械设备
可随时投入解决施工中的一切需要
有齐全的配套人员
二、工程施工机具施工设施和施工人员安排:机具安排:从风机、水泵到搅拌等整套机械设备调进,满足施工需要
人员安排:按施工实际需要全部配套,调挖井工 20 个班,浇灌 13 个班,钢筋、后勤各一个班
(一)施工机具和施工设施:施工机具:根据勘察报告主要使用抽水泵、绞架、铲具等
施工设施:主要搭建一排工棚

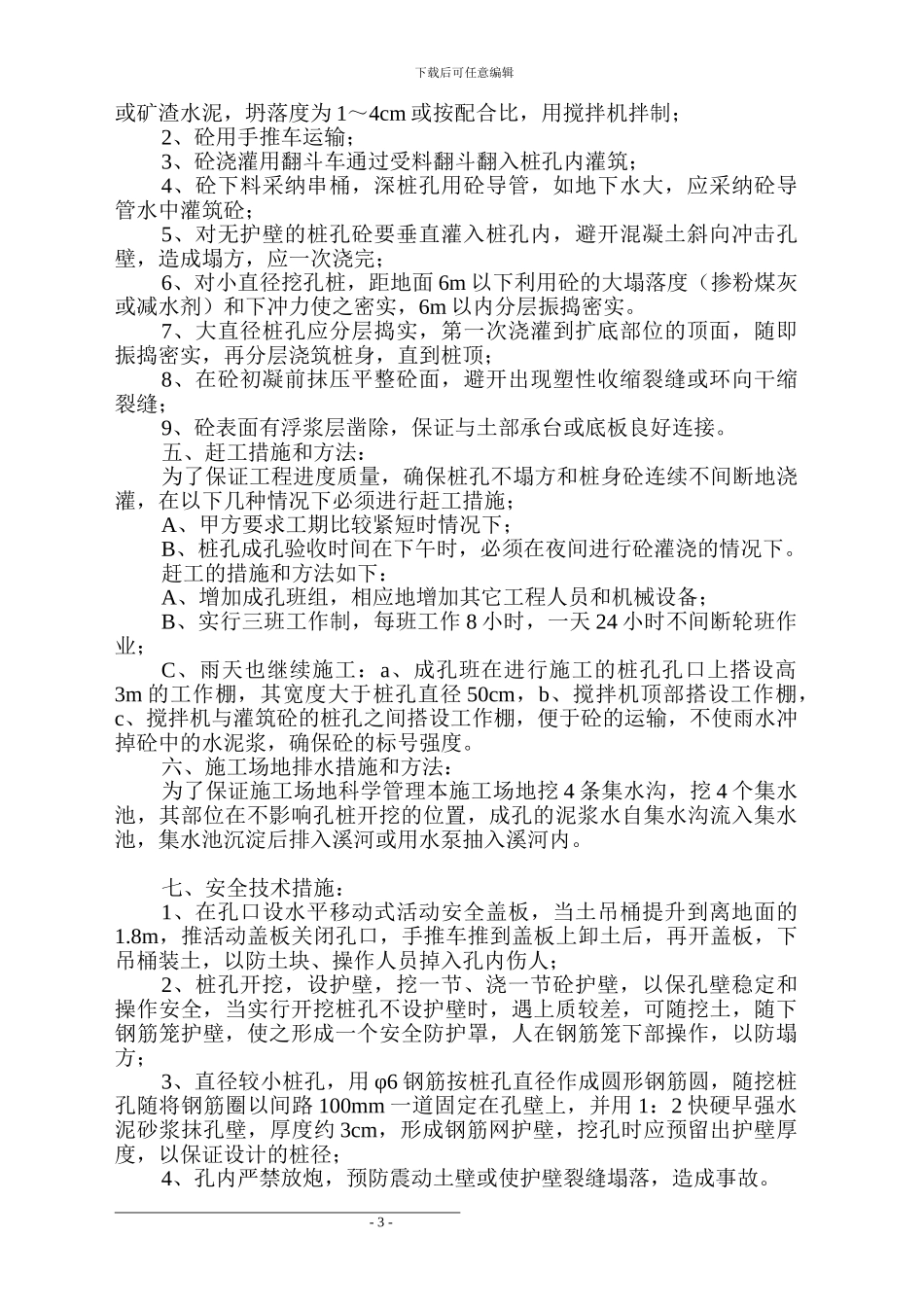

三、施工方案及方法:(一)钢筋笼的制作和安装1、为防止钢筋笼吊放时扭曲变形,在主筋内侧每隔 2m 加设一道直径 12mm 的加强筋,每隔一箍在箍内设一井字加强支撑,与主筋焊接牢固组成骨架;2、主筋在现场搭接,采纳双面焊接,焊接搭接长度为 5d;3、长度大(6m 以上)的钢筋笼,为便于吊运,一般为分三节制作;4、上下节主筋接头错开 50%;5、螺旋箍筋每隔 1~1
5 箍与主筋按梅花形用电弧焊点焊固定;6、在钢筋矩四侧主筋上每隔 5m 设置一个 φ50mm 耳环作定位垫块之用,使保护层保持 5~7m
7、钢筋笼就位,对重 1T 以内的小型钢筋笼,可用带有小卷扬机和活动三木塔的小型吊运机具(或汽车吊)运输和吊入孔内就位;8、直径、长度、重量大的钢筋笼可用 15T 履带吊车进行;9、钢筋笼缓慢落入桩孔内后,用
