下载后可任意编辑荔波县交通运输局拆迁安置办公楼人工挖孔桩软弱地段(流砂、砂卵层)施工方案一、前言由我公司承担施工的荔波县交通运输局拆迁安置办公楼人工挖孔桩桩基础工程,在进行桩孔成孔作业程过中,场内遇到了不良地质地层,主要表现为流砂及砂卵层
由于拟建场地地下水丰富,流砂和砂卵石在地下水的作用下极易形成跨塌,严重时会发生井漏,造成质量及安全事故,为确保施工质量;实现安全生产,结合我公司以往类似施工经验,特编制本施工方案,恳求业主、监理及设计单位专家审核同意,以指导本工程施工
二、施工方案人工挖孔桩基础工程在成孔掘进施工中遇不良地层且情况较轻时,在该层段采纳“钢筋稻草超前护壁法”掘进成孔施工,具体工艺如下:1、快进入不良地层时,护壁高度改为 0
5 米并加大厚度
2、护壁纵向钢筋用 HRB335φ16 钢筋,长度为 1
2 米(有0
7 米伸入下一模外测,与下一模工序进行事先衔接)钢筋间距按 100mm,横向钢筋为 HPB235φ8@150
3、将准备好的稻草或编织袋层层编入事先插好的钢筋外侧进行封堵、虑水、边挖边堵,以满足装模高度为止
4 、 迅 速 装 模 , 将 事 先 拌 和 好 的 C30 砼 尽 快 捣 入 , 并 打 入HRB335φ16 纵向钢筋至下一模底,围好 HPB235φ8 横向钢筋,七冶土木建筑工程有限责任公司1下载后可任意编辑然后将砼振插密实
5、重复上述步骤,直至穿过不良地层

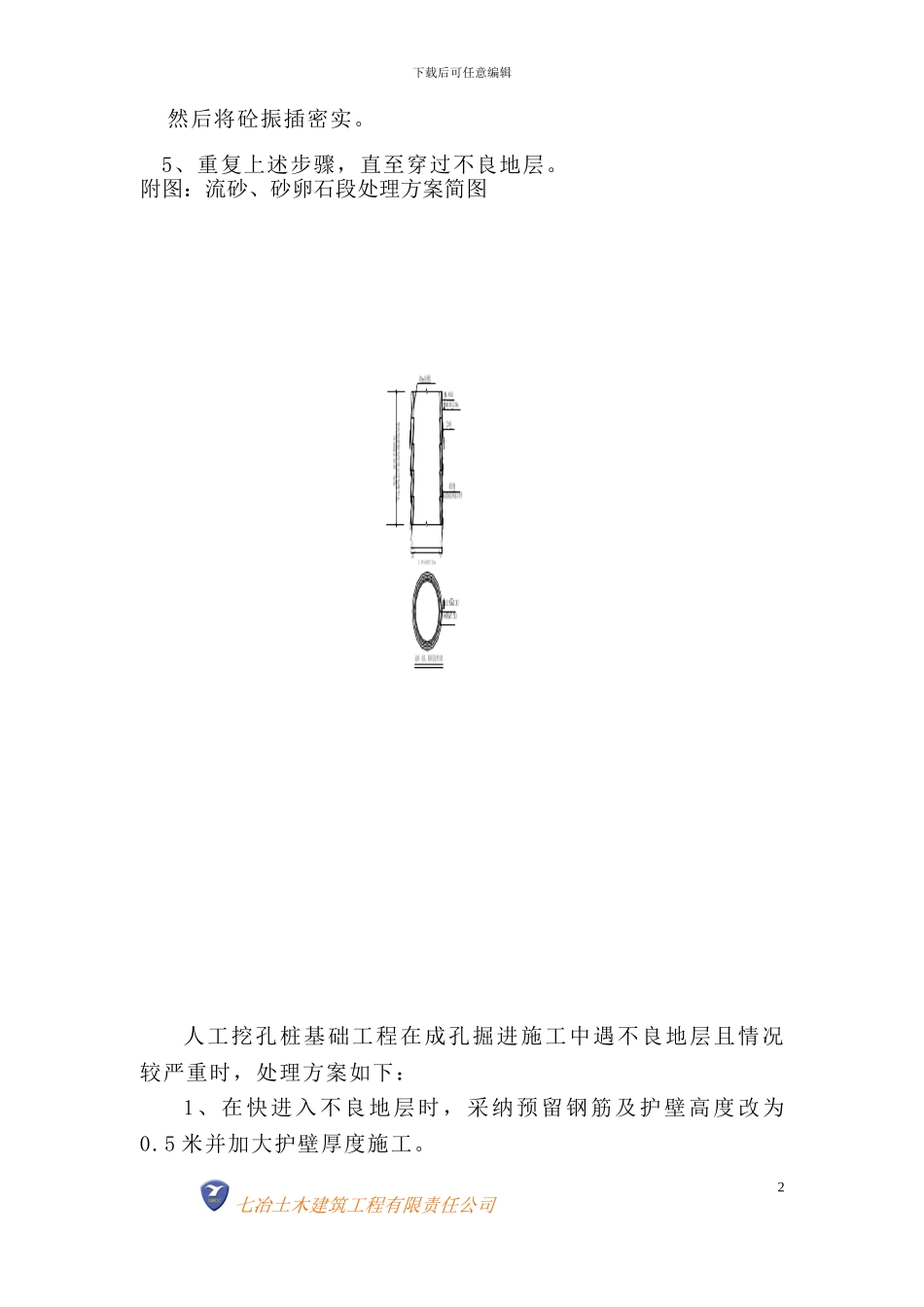

附图:流砂、砂卵石段处理方案简图 人工挖孔桩基础工程在成孔掘进施工中遇不良地层且情况较严重时,处理方案如下:1、在快进入不良地层时,采纳预留钢筋及护壁高度改为0
5 米并加大护壁厚度施工

七冶土木建筑工程有限责任公司2下载后可任意编辑2、护壁纵向钢筋用 HRB400φ16 钢筋,长度为 1
2 米(有0
7 米伸入下一模外侧,与下一模工序进行事先衔接)钢筋间距按 70mm,横向钢
