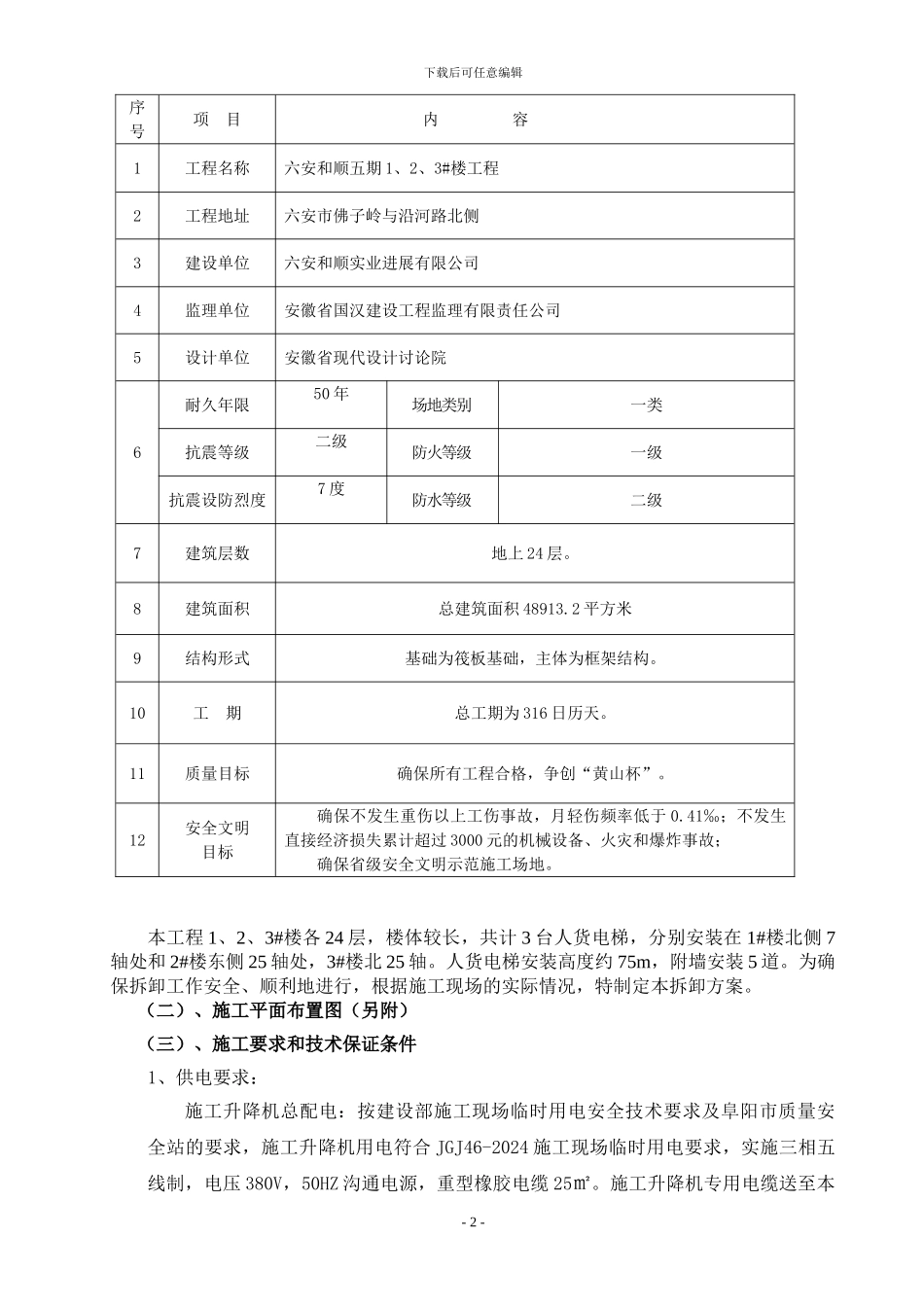

六安和顺五期 1、2、3#楼工程人货电梯拆除方案安徽水利开发股份有限公司六安和顺项目部二 0 一二年九月二十日一、工程概况(一)、工程简介- 1 -下载后可任意编辑序号项 目内 容1工程名称六安和顺五期 1、2、3#楼工程2工程地址六安市佛子岭与沿河路北侧3建设单位六安和顺实业进展有限公司4监理单位安徽省国汉建设工程监理有限责任公司5设计单位安徽省现代设计讨论院6耐久年限50 年场地类别一类抗震等级二级防火等级一级抗震设防烈度7 度防水等级二级7建筑层数地上 24 层
8建筑面积总建筑面积 48913
2 平方米9结构形式基础为筏板基础,主体为框架结构
10工 期总工期为 316 日历天
11质量目标确保所有工程合格,争创“黄山杯”
12安全文明目标确保不发生重伤以上工伤事故,月轻伤频率低于 0
41‰;不发生直接经济损失累计超过 3000 元的机械设备、火灾和爆炸事故;确保省级安全文明示范施工场地
本工程 1、2、3#楼各 24 层,楼体较长,共计 3 台人货电梯,分别安装在 1#楼北侧 7轴处和 2#楼东侧 25 轴处,3#楼北 25 轴
人货电梯安装高度约 75m,附墙安装 5 道
为确保拆卸工作安全、顺利地进行,根据施工现场的实际情况,特制定本拆卸方案
(二)、施工平面布置图(另附)(三)、施工要求和技术保证条件1、供电要求:施工升降机总配电:按建设部施工现场临时用电安全技术要求及阜阳市质量安全站的要求,施工升降机用电符合 JGJ46-2024 施工现场临时用电要求,实施三相五线制,电压 380V,50HZ 沟通电源,重型橡胶电缆 25㎡
施工升降机专用电缆送至本- 2 -下载后可任意编辑电梯专用配电箱(现场配备)配电箱内必须设置符合安全要求的空气开关及漏电保护器
2、拆卸人员岗位责任制:1)、总负责 1 名:负责全面的安全管理及现场协调工作
2)、总指挥 1 名
