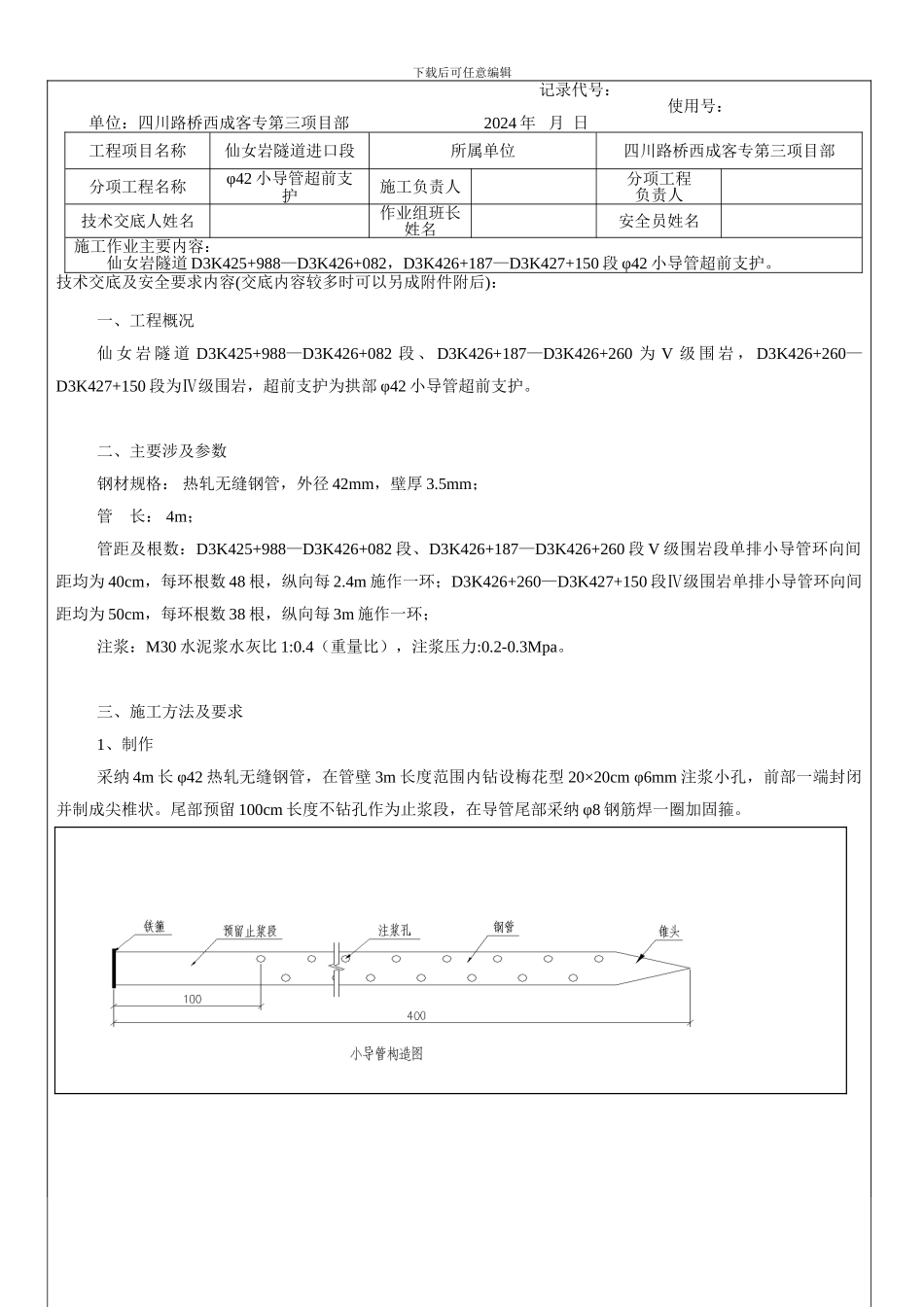

下载后可任意编辑施工作业前技术交底----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑----------------------------精品 word 文档 值得下载 值得拥有--------------------------------------------------------------------------------------------------------------------------------------------------------------------------- 记录代号:使用号:单位:四川路桥西成客专第三项目部 2024 年 月 日工程项目名称仙女岩隧道进口段所属单位四川路桥西成客专第三项目部分项工程名称φ42 小导管超前支护施工负责人分项工程负责人技术交底人姓名作业组班长姓名安全员姓名施工作业主要内容:仙女岩隧道 D3K425+988—D3K426+082,D3K426+187—D3K427+150 段 φ42 小导管超前支护

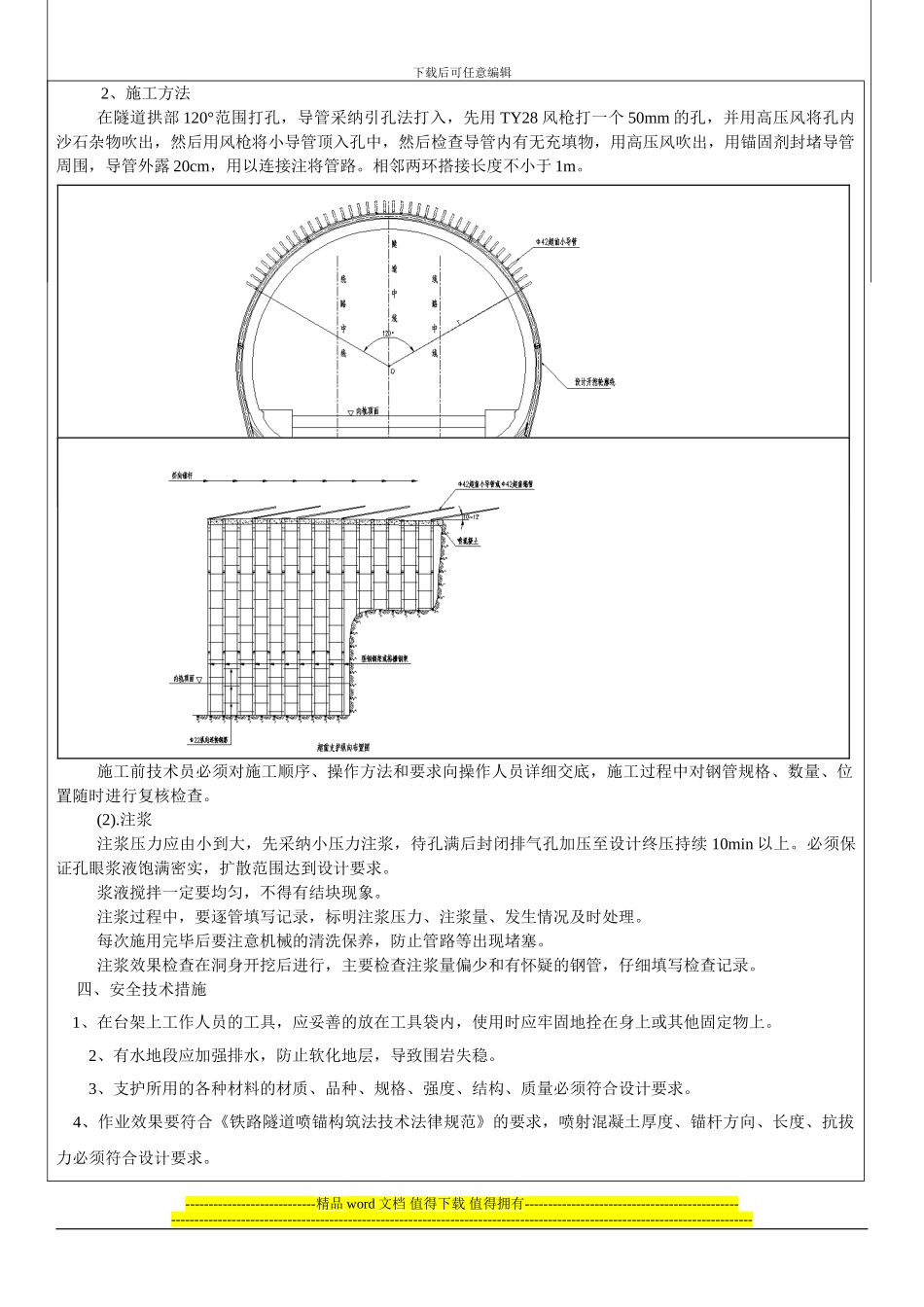

技术交底及安全要求内容(交底内容较多时可以另成附件附后):一、工程概况仙 女 岩 隧 道 D3K425+988—D3K426+082 段 、 D3K426+187—D3K426+260 为 V 级 围 岩 , D3K426+260—D3K427+150 段为Ⅳ级围岩,超前支护为拱部 φ42 小导
