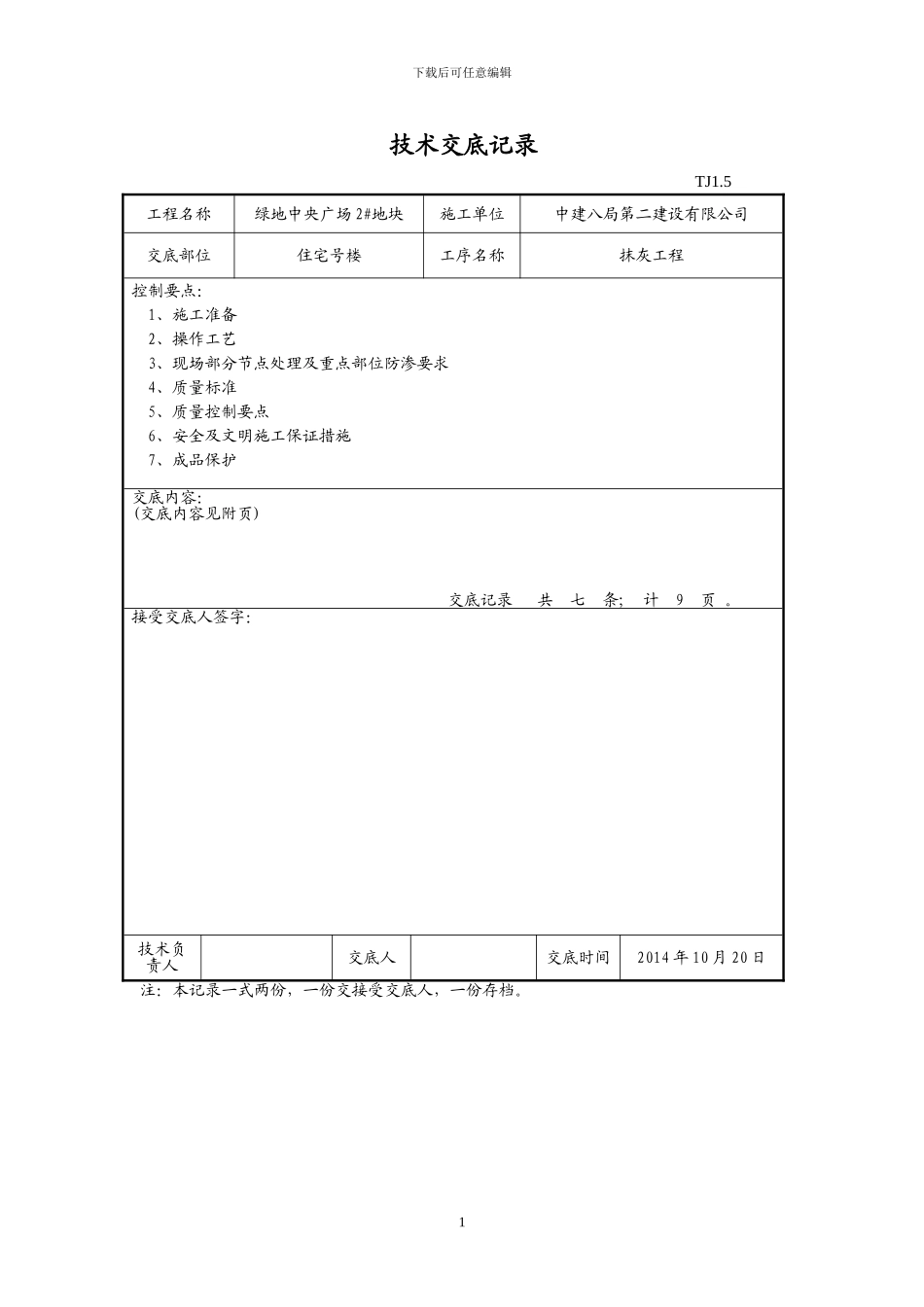

5工程名称绿地中央广场 2#地块施工单位中建八局第二建设有限公司交底部位住宅号楼工序名称抹灰工程控制要点: 1、施工准备 2、操作工艺 3、现场部分节点处理及重点部位防渗要求 4、质量标准 5、质量控制要点 6、安全及文明施工保证措施 7、成品保护交底内容: (交底内容见附页)交底记录 共 七 条; 计 9 页
接受交底人签字:技术负责人交底人交底时间2014 年 10 月 20 日注:本记录一式两份,一份交接受交底人,一份存档

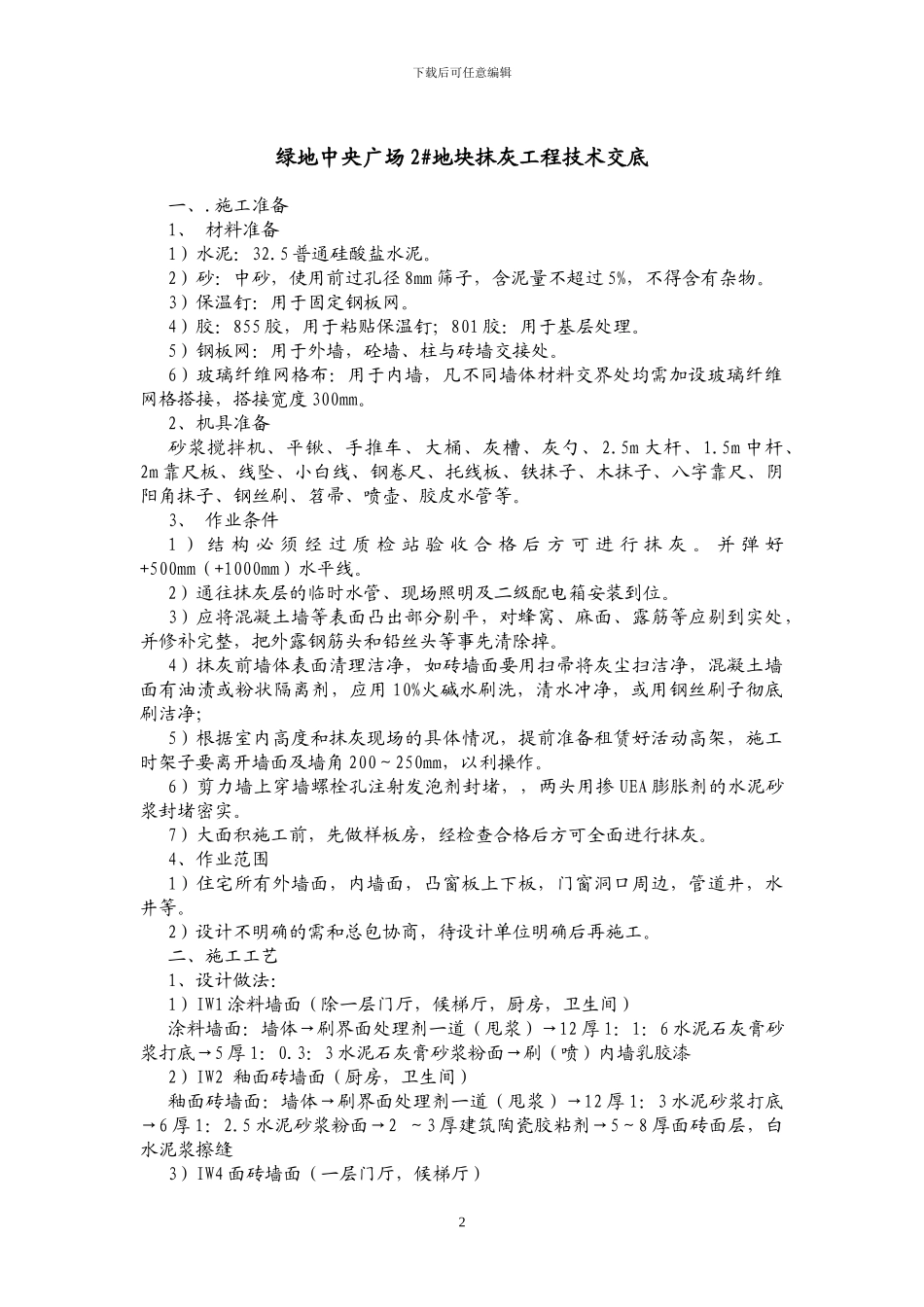

1下载后可任意编辑 绿地中央广场 2#地块抹灰工程技术交底一、
施工准备1、 材料准备1)水泥:32
5 普通硅酸盐水泥
2)砂:中砂,使用前过孔径 8mm 筛子,含泥量不超过 5%,不得含有杂物
3)保温钉:用于固定钢板网
4)胶:855 胶,用于粘贴保温钉;801 胶:用于基层处理
5)钢板网:用于外墙,砼墙、柱与砖墙交接处
6)玻璃纤维网格布:用于内墙,凡不同墙体材料交界处均需加设玻璃纤维网格搭接,搭接宽度 300mm
2、机具准备砂浆搅拌机、平锹、手推车、大桶、灰槽、灰勺、2
5m 大杆、1
5m 中杆、2m 靠尺板、线坠、小白线、钢卷尺、托线板、铁抹子、木抹子、八字靠尺、阴阳角抹子、钢丝刷、笤帚、喷壶、胶皮水管等
3、 作业条件1 ) 结 构 必 须 经 过 质 检 站 验 收 合 格 后 方 可 进 行 抹 灰
并 弹 好+500mm(+1000mm)水平线
2)通往抹灰层的临时水管、现场照明及二级配电箱安装到位

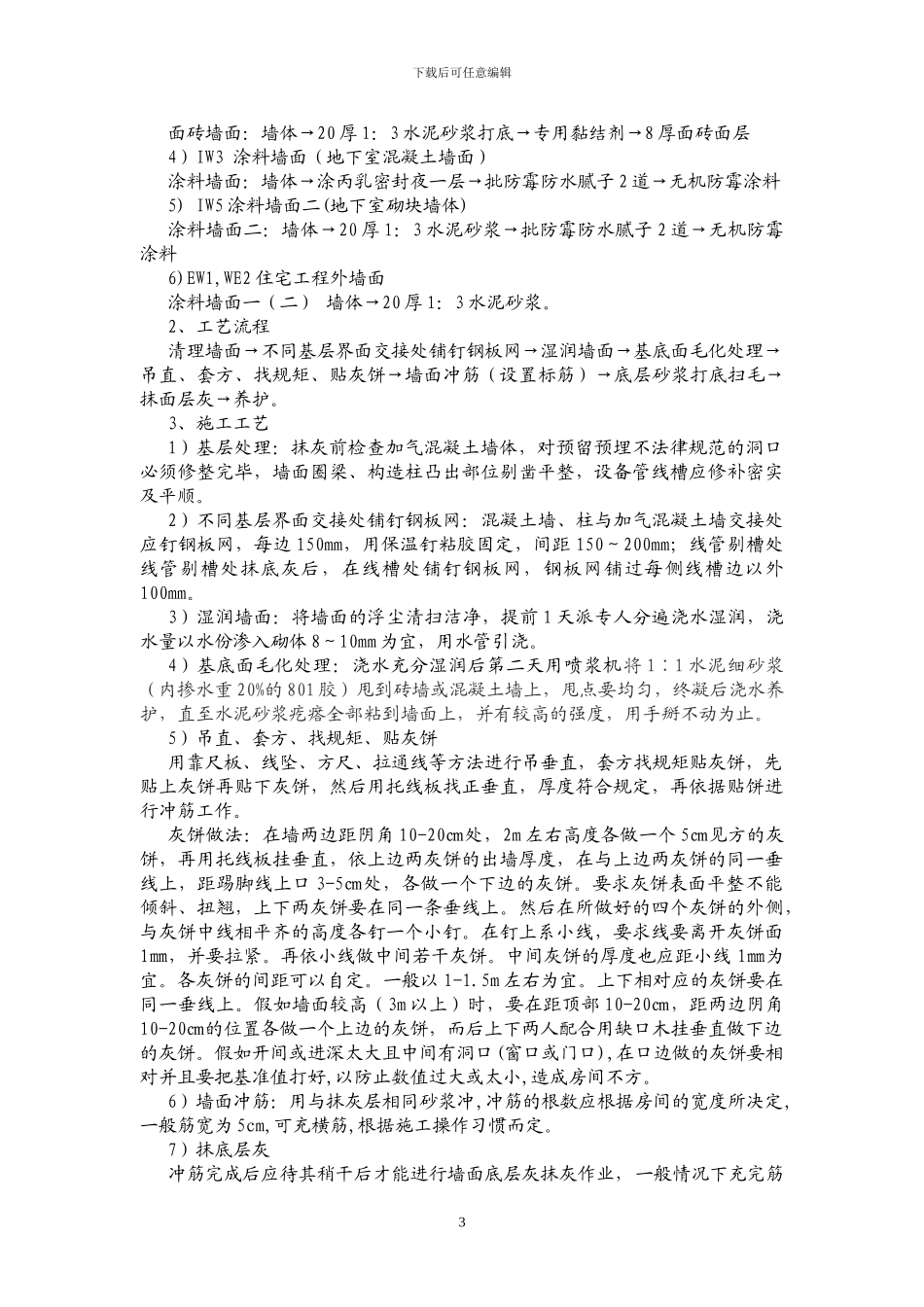

3)应将混凝土墙等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,并修补完整,把外露钢筋头和铅丝头等事先清除掉
