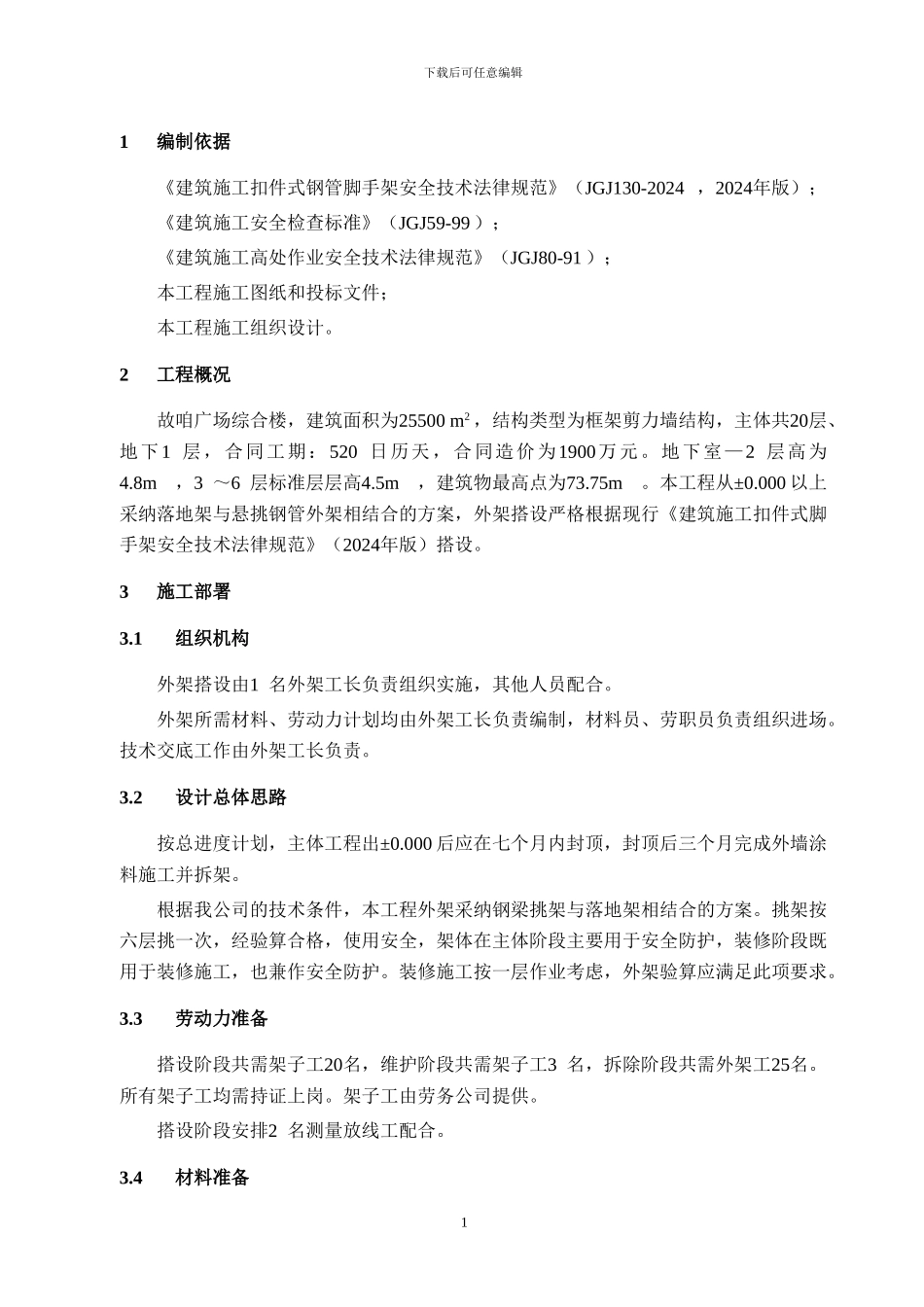

下载后可任意编辑1编制依据《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130-2024 ,2024年版);《建筑施工安全检查标准》(JGJ59-99 );《建筑施工高处作业安全技术法律规范》(JGJ80-91 );本工程施工图纸和投标文件;本工程施工组织设计
2工程概况故咱广场综合楼,建筑面积为25500 m2 ,结构类型为框架剪力墙结构,主体共20层、地下1 层,合同工期:520 日历天,合同造价为1900万元
地下室—2 层高为4
8m,3 ~6 层标准层层高4
5m,建筑物最高点为73
本工程从±0
000 以上采纳落地架与悬挑钢管外架相结合的方案,外架搭设严格根据现行《建筑施工扣件式脚手架安全技术法律规范》(2024年版)搭设
3施工部署3
1组织机构外架搭设由1 名外架工长负责组织实施,其他人员配合
外架所需材料、劳动力计划均由外架工长负责编制,材料员、劳职员负责组织进场
技术交底工作由外架工长负责
2设计总体思路按总进度计划,主体工程出±0
000 后应在七个月内封顶,封顶后三个月完成外墙涂料施工并拆架
根据我公司的技术条件,本工程外架采纳钢梁挑架与落地架相结合的方案
挑架按六层挑一次,经验算合格,使用安全,架体在主体阶段主要用于安全防护,装修阶段既用于装修施工,也兼作安全防护
装修施工按一层作业考虑,外架验算应满足此项要求
3劳动力准备搭设阶段共需架子工20名,维护阶段共需架子工3 名,拆除阶段共需外架工25名
所有架子工均需持证上岗
架子工由劳务公司提供
搭设阶段安排2 名测量放线工配合

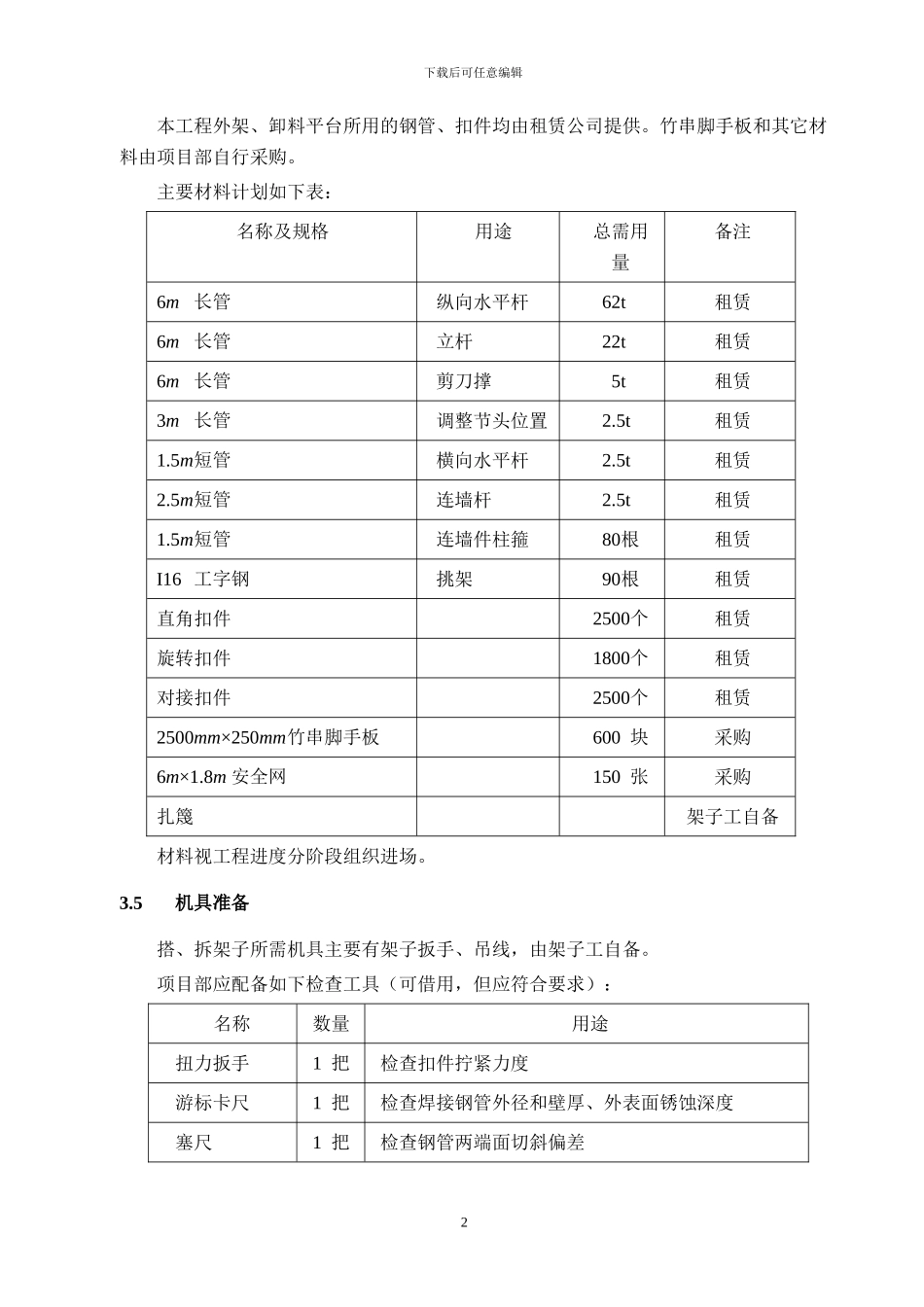

4材料准备1下载后可任意编辑本工程外架、卸料平台所用的钢管、扣件均由租赁公司提供

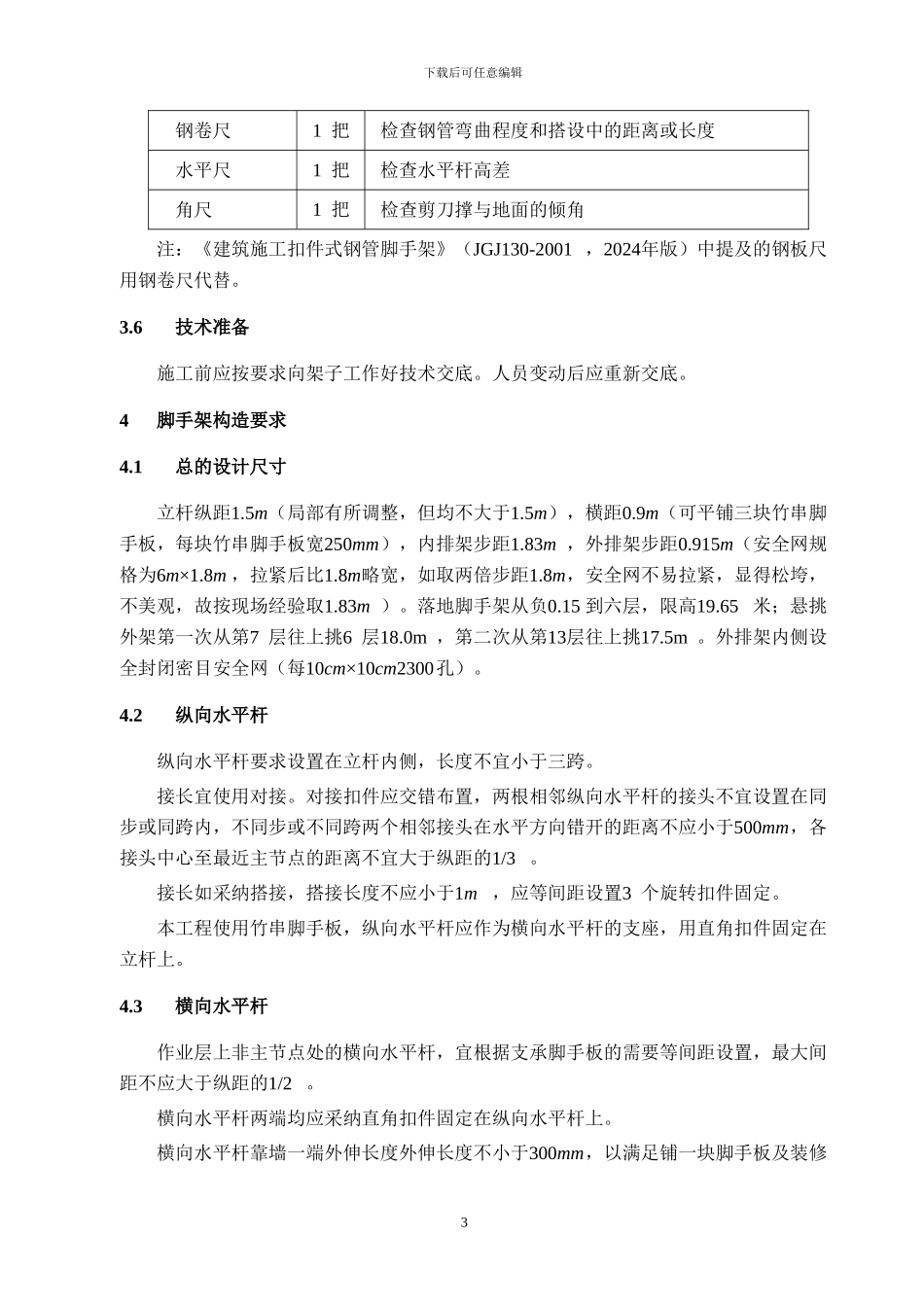

竹串脚手板和其它材料由项目部自行采购
主要材料计划如下表:名称及规格用途总需用量备注6m 长管纵向水平杆62t租赁6m 长管立杆22t租赁6m 长管剪刀撑5t租赁3
