下载后可任意编辑供热锅炉安装及辅助设备安装13
1 锅炉本体安装1
锅炉在水平运输时,必须使道木高于锅炉基础,保证基础不受损坏
当锅炉运输到基础上以后不撤滚杠进行校正,校正应达到下列要求:(1)锅炉炉排中心线与锅炉前轴中心基准线相吻合,允许偏差±2mm
(2)锅炉纵向中心线应与基础纵向中心基准线相吻合,或锅炉支架纵向中心线与条形基础纵向中心线相吻合,允许偏差±10mm
撤出滚杠使锅炉就位 更多知识可关注微信公众号:AZPT991(1)撤滚杠时应分步进行,逐步使锅炉平稳落在基础上
(2)锅炉就位后可能产生位移,应进行复查并用千斤顶校正,达到校正的允许偏差,见表 13
3 锅炉定位基准的面、线或点对安装基准线的允许偏差项次项 目允 许 偏 差 (mm)平面位置标高1与其它设备无机械上的联系±10+20-102与其它设备有机械上的联系±2±14
锅炉找正和找平的测点,一般应以锅炉的主要工作面为主,使用斜垫铁或平垫铁找平,一般应符合下列要求:(1)承受主要负荷的垫铁组,应使用成对垫铁,找平后用电弧焊焊牢,或钩头成对斜垫铁
(2)承受主要负荷和较强连续振动的垫铁组,宜使用平垫铁
(3)相邻两垫铁组间的距离,一般应为 500~1000mm,每一垫铁组的面积应能足够承受锅炉的负荷
更多知识可关注微信公众号:AZPT991(4)每一垫铁组应尽量减少垫铁的块数,一般不超过 3 块,并少用薄垫铁
放置平垫铁时,最厚的放在下面,最薄的放在中间,并将各垫铁相互焊牢,但铸铁垫铁可以不焊
(5)每一垫铁组应放置整齐平稳,接触良好
锅炉找平后每一垫铁组均应被压紧,并可用 0
5kg 的手锤逐组轻击听音检查
下载后可任意编辑(6)锅炉找平后,垫铁应露出 5~10mm

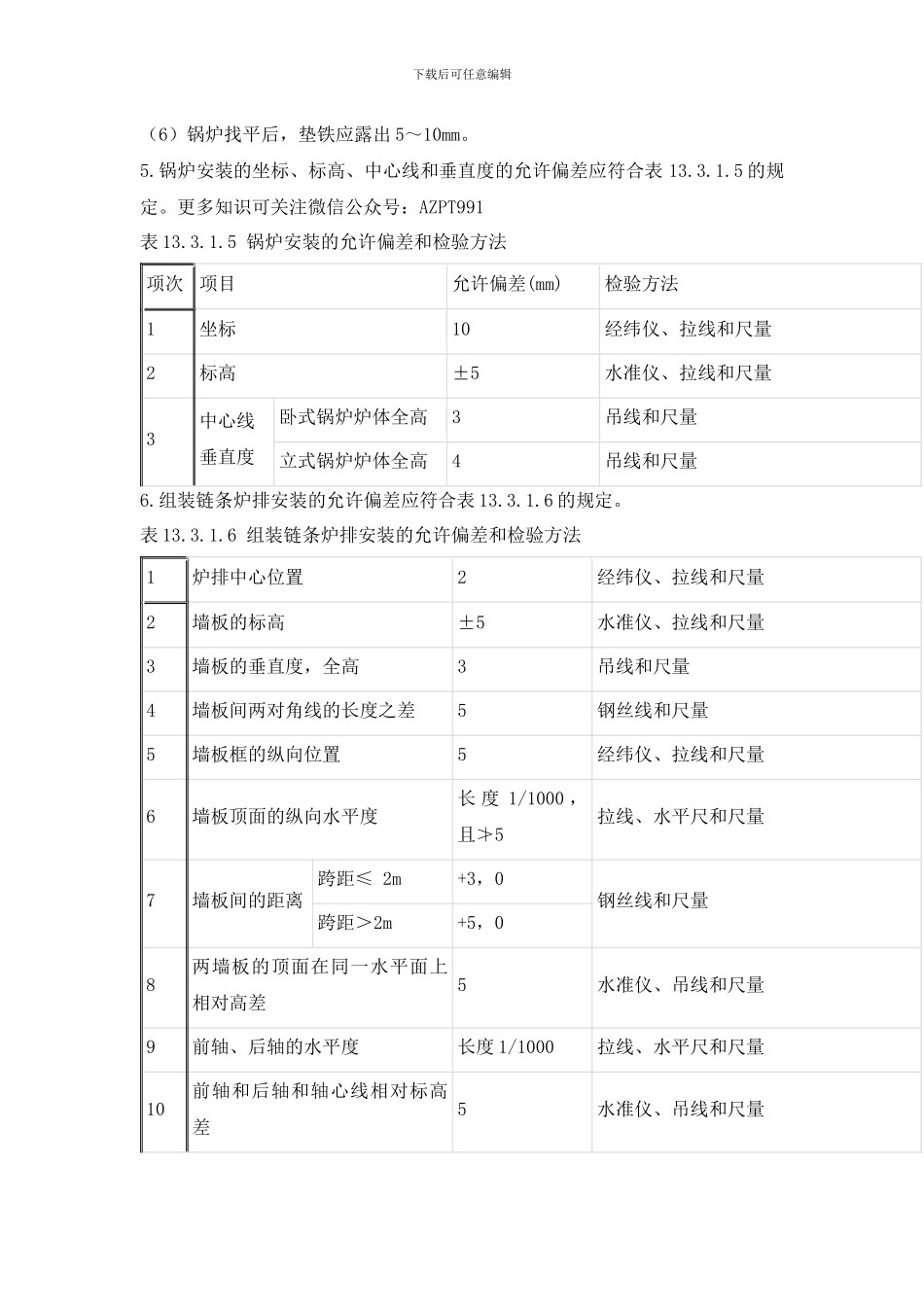

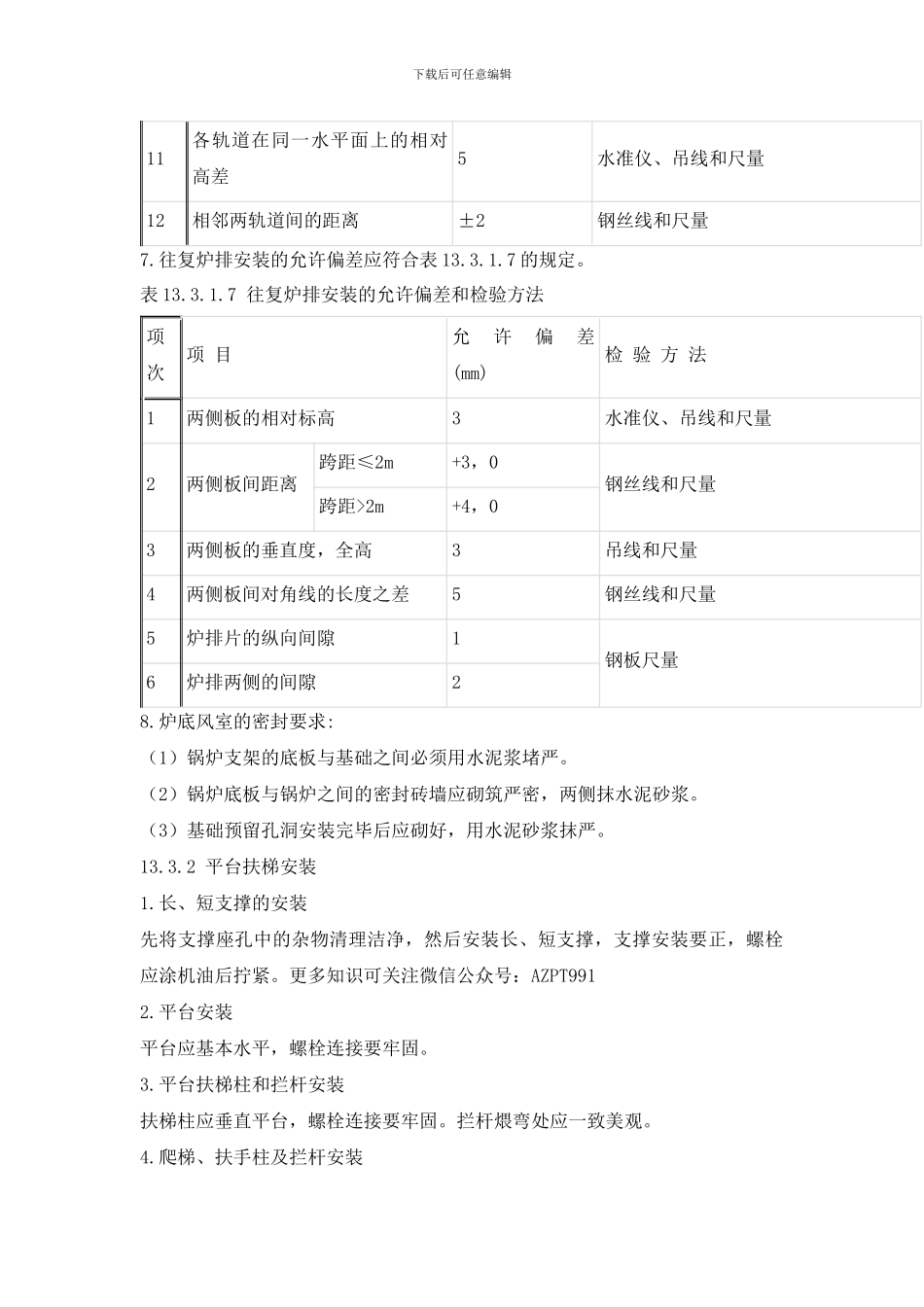

锅炉安装的坐标、标高、中心线和垂直度的允许偏差应符合表 13
