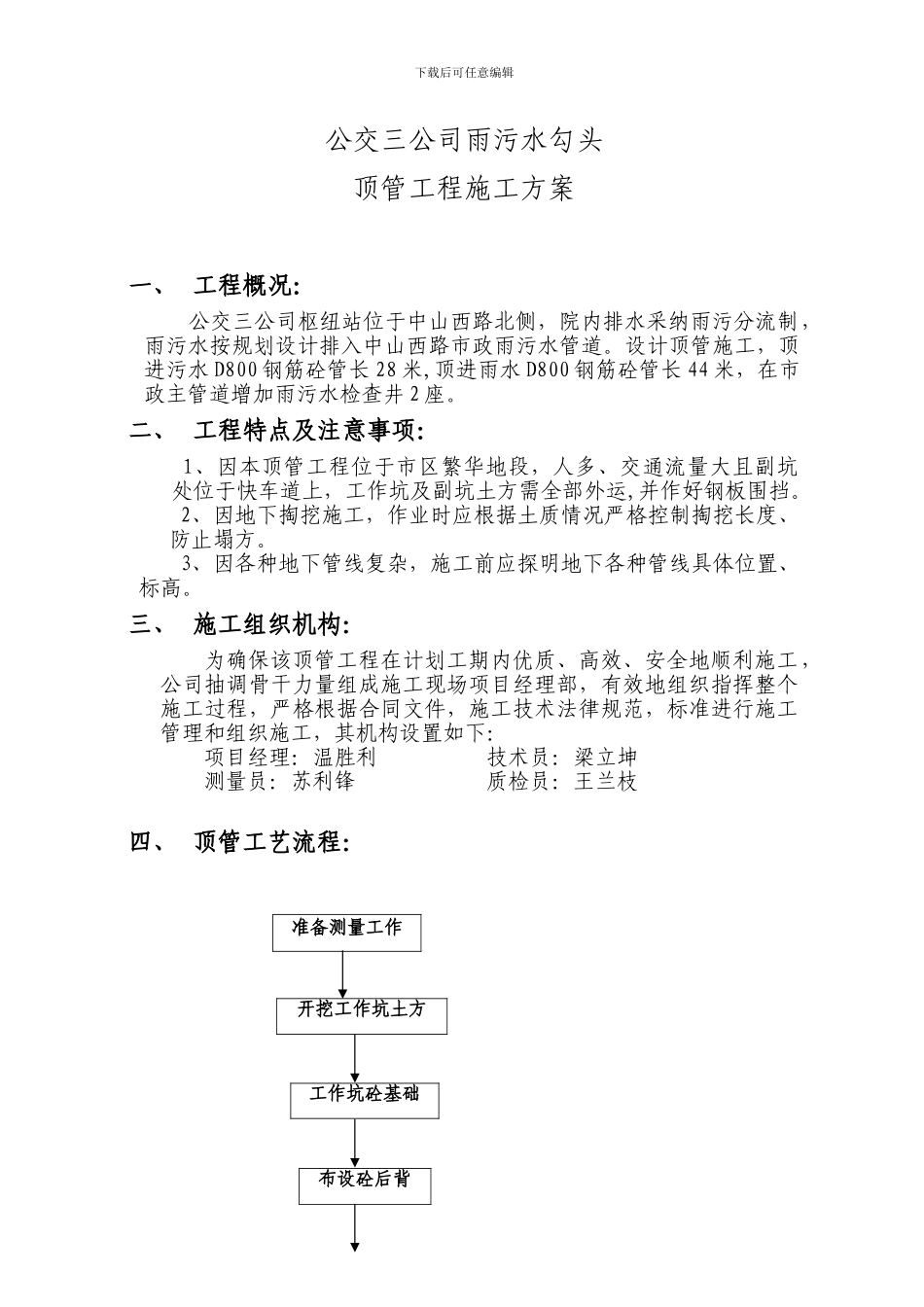

下载后可任意编辑公交三公司雨污水勾头顶管工程施工方案一、 工程概况: 公交三公司枢纽站位于中山西路北侧,院内排水采纳雨污分流制,雨污水按规划设计排入中山西路市政雨污水管道
设计顶管施工,顶进污水 D800 钢筋砼管长 28 米,顶进雨水 D800 钢筋砼管长 44 米,在市政主管道增加雨污水检查井 2 座
二、 工程特点及注意事项: 1、因本顶管工程位于市区繁华地段,人多、交通流量大且副坑处位于快车道上,工作坑及副坑土方需全部外运,并作好钢板围挡
2、因地下掏挖施工,作业时应根据土质情况严格控制掏挖长度、防止塌方
3、因各种地下管线复杂,施工前应探明地下各种管线具体位置、标高

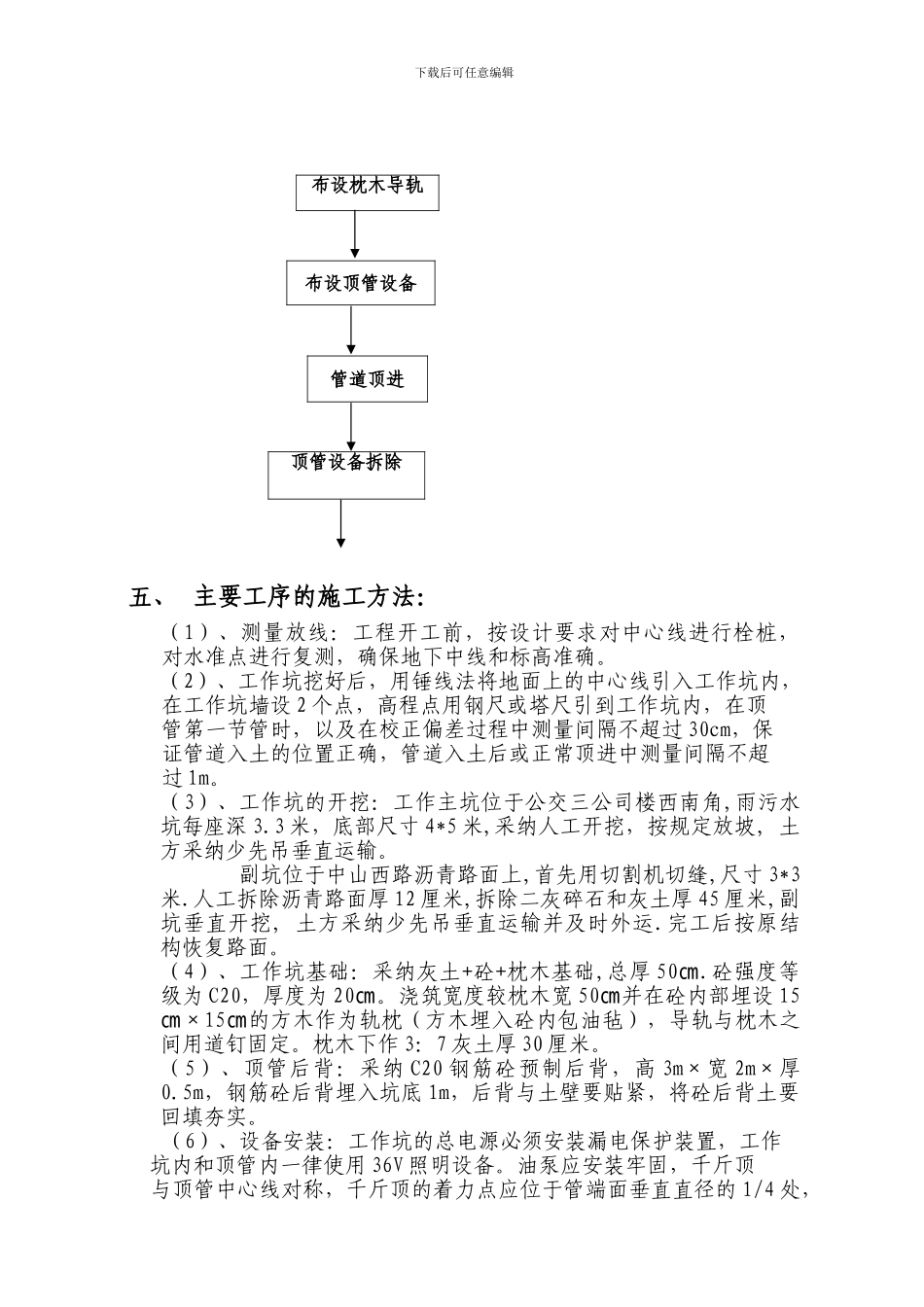

三、 施工组织机构: 为确保该顶管工程在计划工期内优质、高效、安全地顺利施工,公司抽调骨干力量组成施工现场项目经理部,有效地组织指挥整个施工过程,严格根据合同文件,施工技术法律规范,标准进行施工管理和组织施工,其机构设置如下: 项目经理:温胜利 技术员:梁立坤 测量员:苏利锋 质检员:王兰枝四、 顶管工艺流程:准备测量工作 开挖工作坑土方工作坑砼基础布设砼后背下载后可任意编辑布设顶管设备五、 主要工序的施工方法:(1)、测量放线:工程开工前,按设计要求对中心线进行栓桩,对水准点进行复测,确保地下中线和标高准确
(2)、工作坑挖好后,用锤线法将地面上的中心线引入工作坑内,在工作坑墙设 2 个点,高程点用钢尺或塔尺引到工作坑内,在顶管第一节管时,以及在校正偏差过程中测量间隔不超过 30cm,保证管道入土的位置正确,管道入土后或正常顶进中测量间隔不超过 1m
(3)、工作坑的开挖:工作主坑位于公交三公司楼西南角,雨污水坑每座深 3
3 米,底部尺寸 4*5 米,采纳人工开挖,按规定放坡, 土方采纳少先吊垂直运输
副坑位于中山西路沥青路面上,首先用切割机切缝,尺寸 3*3米
人工拆除沥青路面厚 12 厘米,
