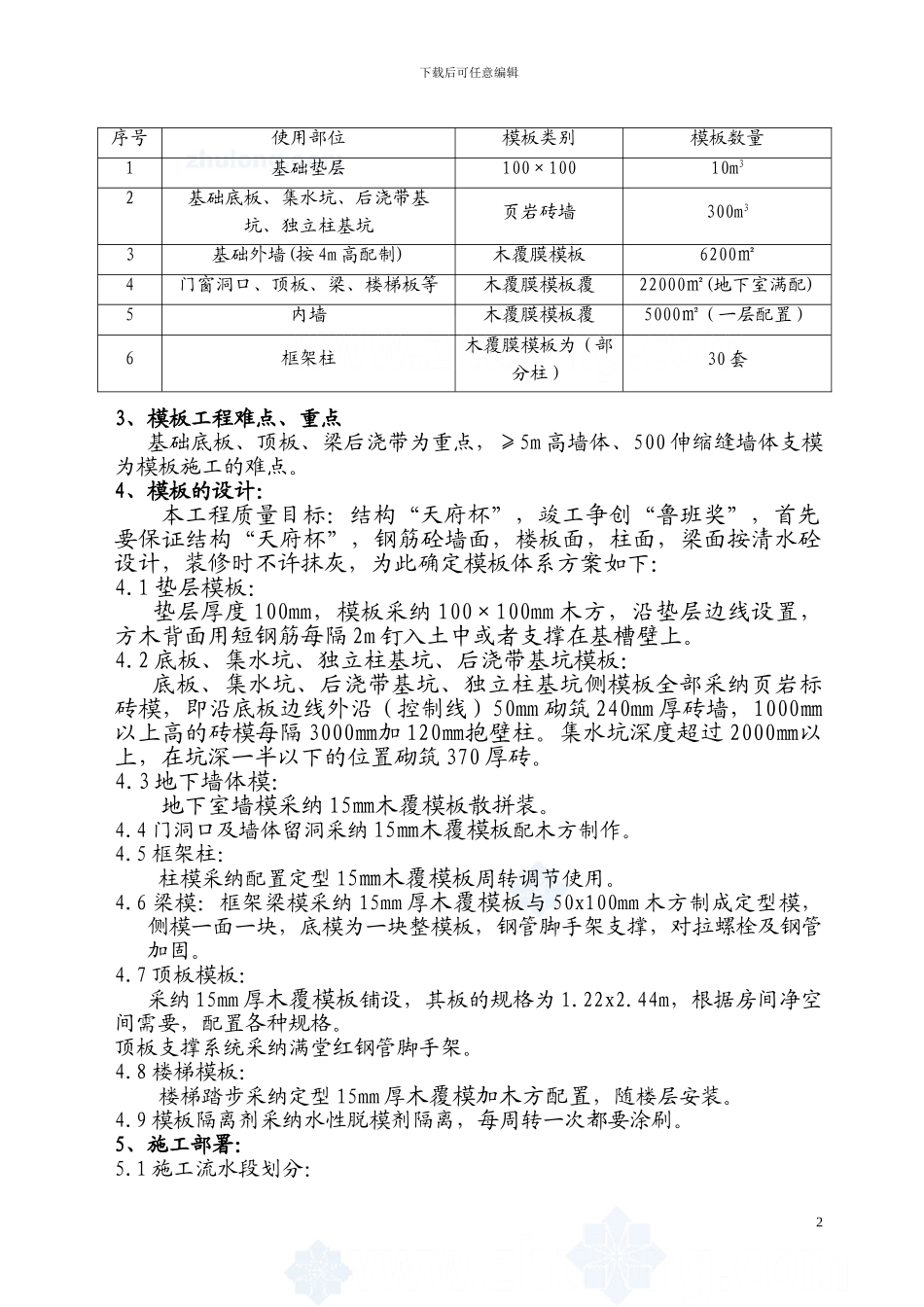

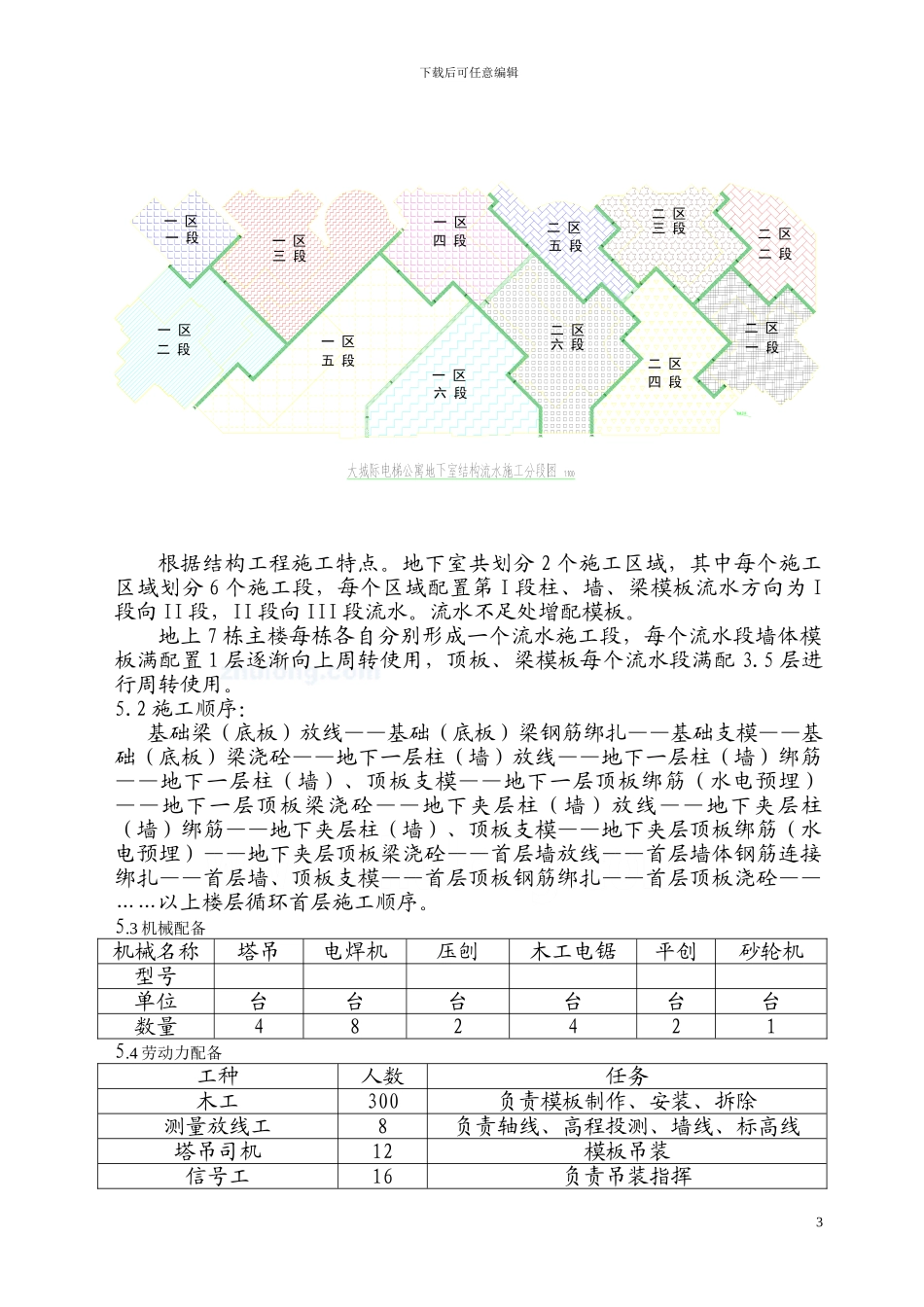

下载后可任意编辑目 录一、编制依据…………………………………………………………………2二、工程概况…………………………………………………………………2三、模板工程难点、重点……………………………………………………3四、模板设计…………………………………………………………………3五、施工部署…………………………………………………………………4六、模板整体方案……………………………………………………………5七、模板制作加工……………………………………………………………14八、模板安装…………………………………………………………………14九、模板质量控制及注意事项………………………………………………17十、模板拆除及成品保护……………………………………………………19 十一、模板设计计算书………………………………………………………20十二、受料平台搭设要求……………………………………………………25十三、安全消防措施…………………………………………………………27十四、文明施工措施…………………………………………………………291、编制依据:1.1依据法律规范、规程、工艺标准: 表 1-1序号法律规范、规程、工艺标准名称代号执行日期1《砼结构工程施工质量验收法律规范》GB50204-20242《建筑分项工程施工工艺标准》GBJ301 第二版3《建筑工程质量检验评定标准》GBJ301-20241.2 依据图纸、洽商、技术文件等。 表 1-2序号名称备注1***电梯公寓工程施工组织总设计2***电梯公寓工程结构施工图2、模板工程概况:1下载后可任意编辑3、模板工程难点、重点基础底板、顶板、梁后浇带为重点,≥5m 高墙体、500 伸缩缝墙体支模为模板施工的难点。4、模板的设计:本工程质量目标:结构“天府杯”,竣工争创“鲁班奖”,首先要保证结构“天府杯”,钢筋砼墙面,楼板面,柱面,梁面按清水砼设计,装修时不许抹灰,为此确定模板体系方案如下:4.1 垫层模板: 垫层厚度 100mm,模板采纳 100×100mm 木方,沿垫层边线设置,方木背面用短钢筋每隔 2m 钉入土中或者支撑在基槽壁上。4.2 底板、集水坑、独立柱基坑、后浇带基坑模板: 底板、集水坑、后浇带基坑、独立柱基坑侧模板全部采纳页岩标砖模,即沿底板边线外沿(控制线)50mm 砌筑 240mm 厚砖墙,1000㎜以上高的砖模每隔 3000㎜加 120㎜抱壁柱。集水坑深度超过 2000㎜以上,在坑深一半以下的位置砌筑 370 厚砖。4.3 地下墙体模:...
