下载后可任意编辑新建铁路兰州至重庆线南充东至兴奋段姚家河大桥中心里程 ID1K822+373施工方案编 制 人: 审 核 人: 审 批 人: 中铁一局兰渝铁路 LYS-13 标项目经理部二分部二 OO 九年十月五日1下载后可任意编辑1

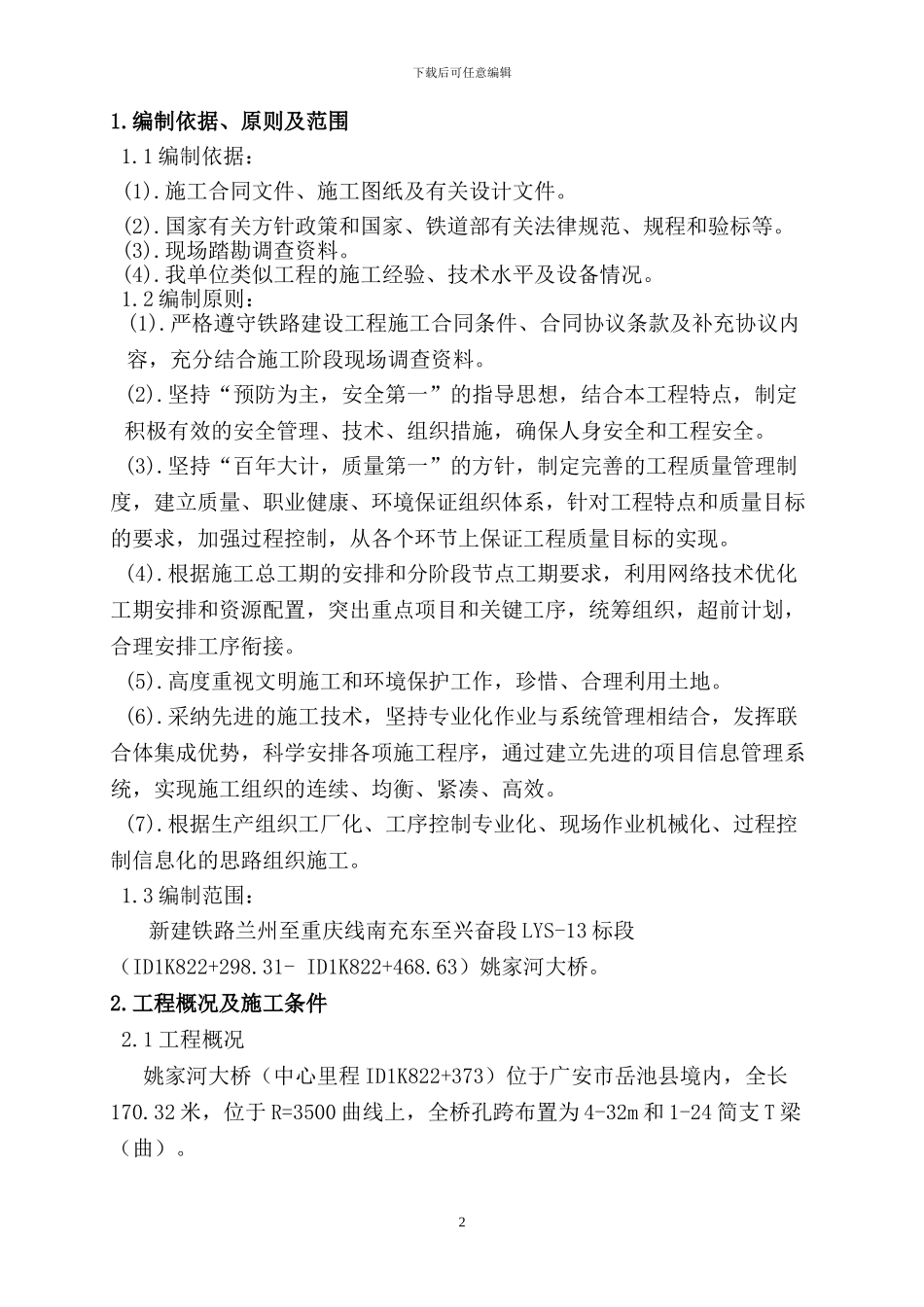

编制依据、原则及范围1
1 编制依据:(1)
施工合同文件、施工图纸及有关设计文件
国家有关方针政策和国家、铁道部有关法律规范、规程和验标等
现场踏勘调查资料
我单位类似工程的施工经验、技术水平及设备情况
2 编制原则:(1)
严格遵守铁路建设工程施工合同条件、合同协议条款及补充协议内容,充分结合施工阶段现场调查资料
坚持“预防为主,安全第一”的指导思想,结合本工程特点,制定积极有效的安全管理、技术、组织措施,确保人身安全和工程安全
坚持“百年大计,质量第一”的方针,制定完善的工程质量管理制度,建立质量、职业健康、环境保证组织体系,针对工程特点和质量目标的要求,加强过程控制,从各个环节上保证工程质量目标的实现
根据施工总工期的安排和分阶段节点工期要求,利用网络技术优化工期安排和资源配置,突出重点项目和关键工序,统筹组织,超前计划,合理安排工序衔接
高度重视文明施工和环境保护工作,珍惜、合理利用土地
采纳先进的施工技术,坚持专业化作业与系统管理相结合,发挥联合体集成优势,科学安排各项施工程序,通过建立先进的项目信息管理系统,实现施工组织的连续、均衡、紧凑、高效
根据生产组织工厂化、工序控制专业化、现场作业机械化、过程控制信息化的思路组织施工
3 编制范围:新建铁路兰州至重庆线南充东至兴奋段 LYS-13 标段(ID1K822+298
31- ID1K822+468
63)姚家河大桥

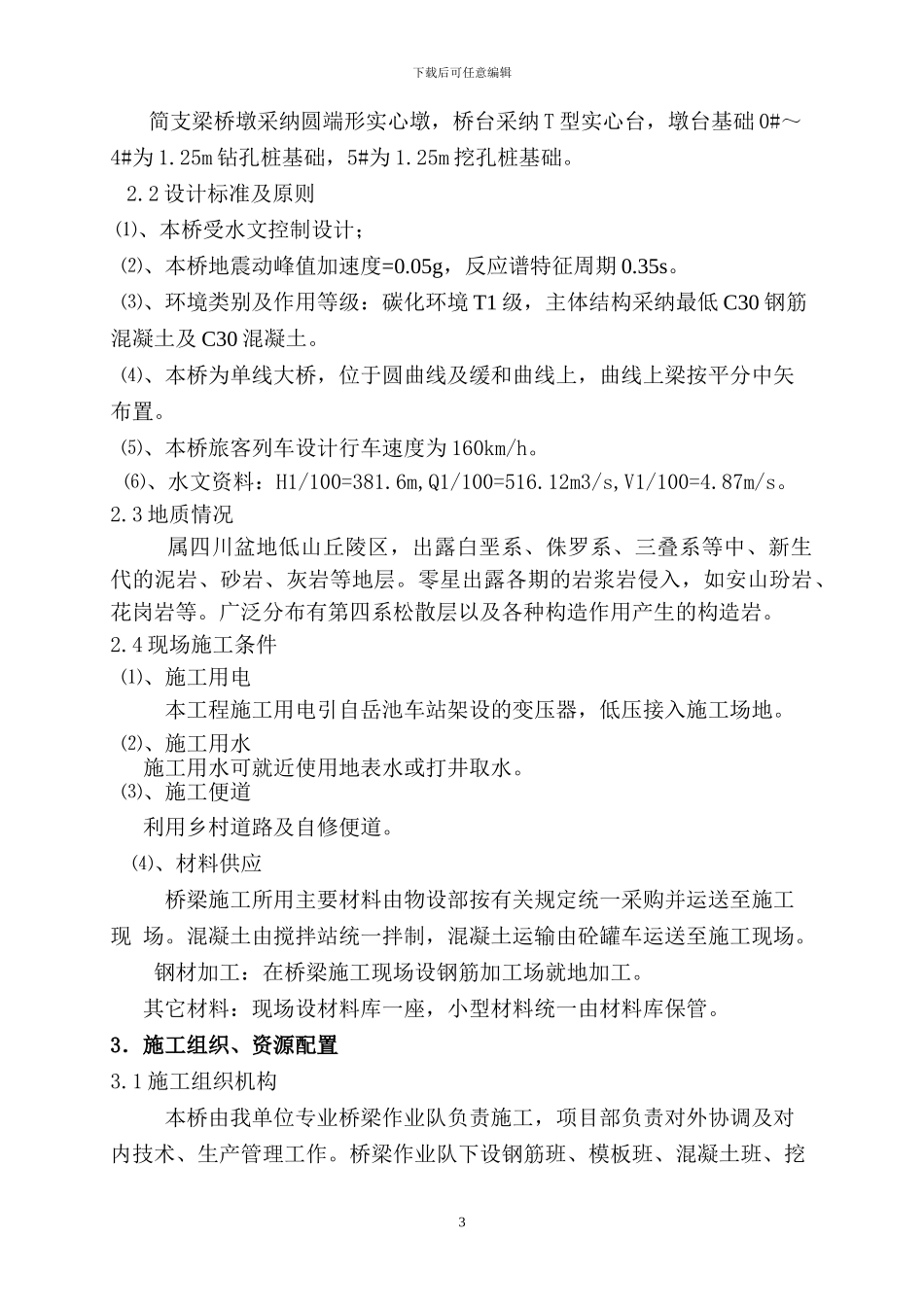

工程概况及施工条件 2
1 工程概况 姚家河大桥(中心里程 ID1K822+37
