下载后可任意编辑 污水管网专项施工方案二 0 一一年五月污水管网施工方案本工程设计的污水管道,采纳 D800、600 玻璃钢夹砂管,环钢度 10KN/m2,HDPE 双壁波纹管 D800、600 环钢度 8KN/m2,总长约 3600m,砖砌检查方井 1100×1100;砖砌检查圆井 D1000;主要施工工艺流程如下: 浙江君宇建设有限公司下载后可任意编辑6
1 测量 放样 6
1、测量前准备(1)、测量前所有测量仪器必须经过校核,确保测量过程中的施工测量精度,并做好内业计算,坚持一人计算,一人复核,两人签字的原则
(2)、复核水准点:对甲方所交的水准点须做闭合测量,保证水准点的准确性,其闭合测量误差为 20*L 平方根
沿线每隔 100M 设立一临时水准点,水准点可用自制木桩或设立在临近建筑物上,但不可设立在开挖沟槽范围内和不遭破坏
(3)、用全站仪复核甲方所提供的轴线桩;测设施工控制桩;6
2、中线控制测量管轴线控制测量包括节点测设、里程测设及转向角测量
(1)、节点测量据施工图纸要求进行实地放样工作,首先把各个节点根据图纸上标志放样至实地
为了防止节点及其它特征点破坏,采纳砼保护节点位置,节点定位完毕后进行中线放样
为了防止节点被开挖后控制点遗失,在中轴线上根据实际地形钉设控制桩

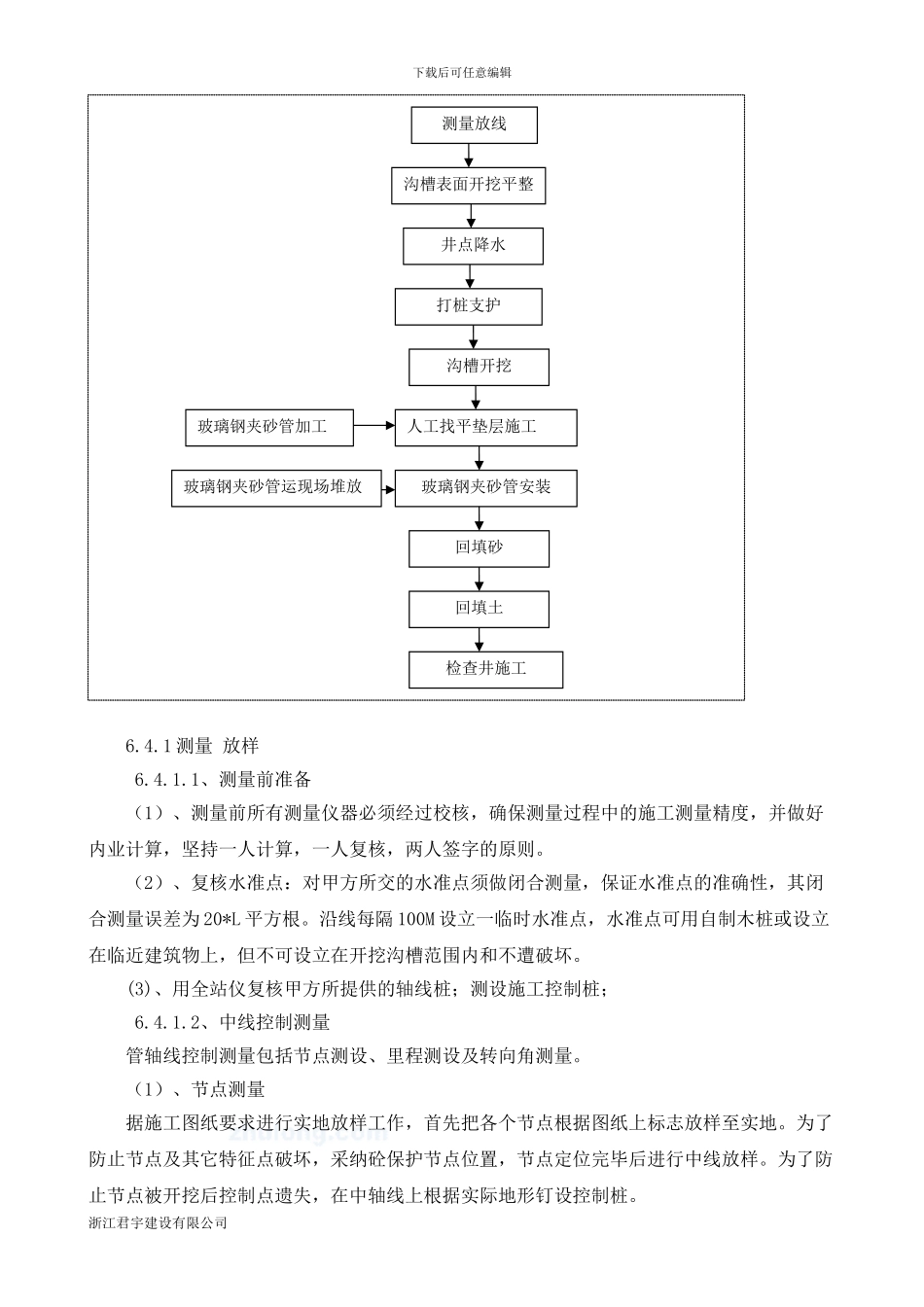

浙江君宇建设有限公司测量放线人工找平垫层施工玻璃钢夹砂管安装回填砂沟槽表面开挖平整回填土打桩支护沟槽开挖井点降水玻璃钢夹砂管加工玻璃钢夹砂管运现场堆放检查井施工下载后可任意编辑(2)、里程测设里程测设,根据实际情况原则上按每 100m 测设一点,并且根据施工图纸起点的里程数据在桩顶进行编号
里程桩的距离,采纳测距仪和钢尺丈量相结合,往返差符合施工法律规范要求
点的标志,控制桩应钉设小木桩(5cm×5cm×40cm),桩顶距地面不大于 2cm,并在桩顶钉小钉,以表示点位
