下载后可任意编辑水泥稳定砂砾(底)基层施工方案一、编制依据1、《兰干路市政工程施工图设计》(B版)2、《公路沥青路面设计法律规范》(JTG D50-2024)3、《城镇道路工程施工与质量验收法律规范》(CJJ 1-2024)4 、本工程《施工组织设计》
二、工程概况本合同段起止桩号为 K0+000~K4+829
29,长 4
82929 公里

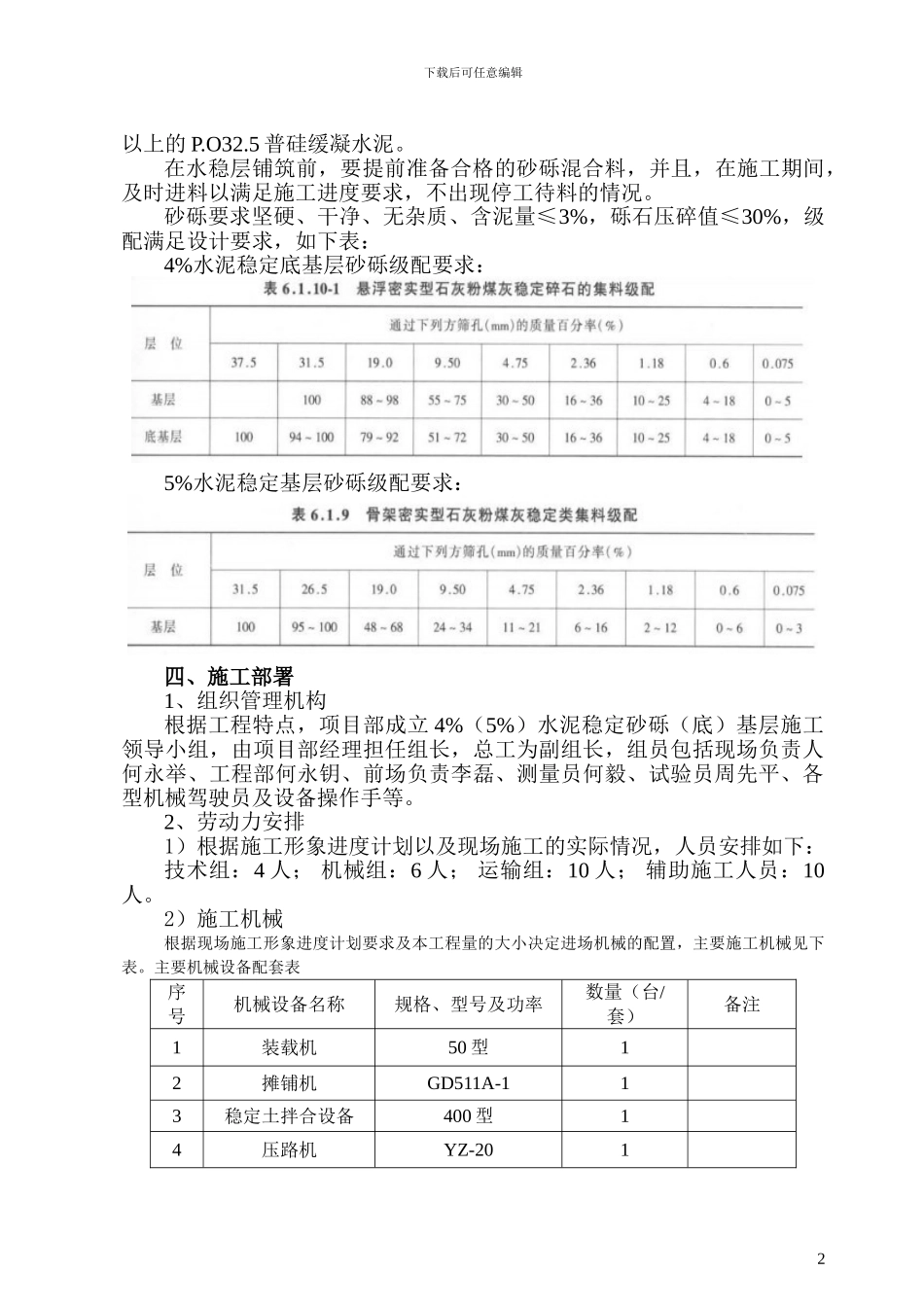

机动车道水稳层工程量:20cm 厚 4%水泥稳定砂底基层工程量 180499 m2;18cm厚 5%水泥稳定砂砾基层工程量 173236 m2
非机动车道工程量:20cm 厚5%水泥稳定砂砾基层 29981m2
全路段水稳层的工期要求:2024 年 5 月 25 日至 2024 年 9 月 15 日
三、施工准备1、下承层准备下承层(天然砂砾垫层)按检验评定标准进行验收,其高程、宽度、压实度、横坡及平整度等各项指标合格后,方能进行 4%(或 5%)水泥稳定砂砾底(基)层的施工;在施工前要对下承层进行补水碾压,有坑凼的地方还应用砂砾进行填补夯实
砂砾垫层上的泥土杂物和松散材料要全部清除
2、技术准备1)、组织技术人员及其它相关的管理人员全面熟悉合同文件、技术法律规范及施工图设计
2)、设立施工场地试验室,配备满足施工需要的试验检测仪器和设备,配齐试验人员,完成各类原材料试验及混凝土配合比设计等试验工作
3)测量放样① 在已检验合格的砂砾垫层上,用全站仪恢复中、边桩,桩位加密到到每 20m 一桩(曲线段每 5m 一桩)
② 根据中桩及设计宽度,放出水稳层的铺设边界,铺筑宽度每侧至少超过设计宽度 10cm
3、人员、设备、机具和材料的准备1)调动和组织充足的人员,包括普工、技工、操作工,使人员结构合理,机构完善
2)根据施工进度安排,合理配置各种机具的进场计划,使用前进行调试工作,确保机械性能良好

3)材料的准备工程开工前编制材料供应计划
