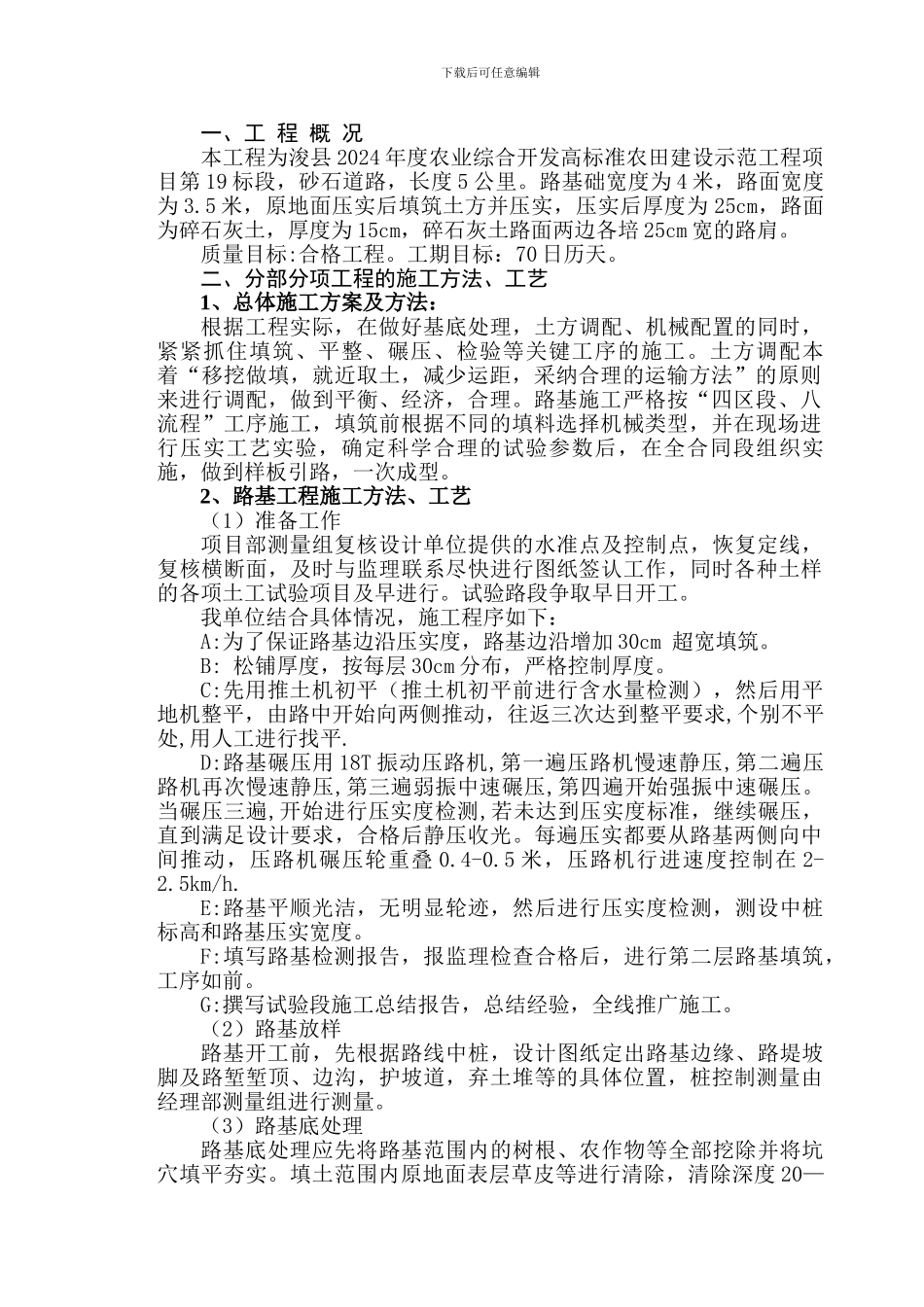

下载后可任意编辑施工组织设计编制单位:河南天基建筑安装工程有限公司编制时间:二〇一〇年八月目 录一、工程概况二、分部分项工程的施工方法、工艺三、项目主要管理人员、工程技术人员、劳动力配备及劳动力计划四、主要施工机具五、资金流估算表六、技术组织措施(确保工程质量、安全生产、文明施工、工期的技术组织措施)下载后可任意编辑七、施工进度计划八、施工总平面布置设计九、与当地农民及地方政府各部门关系协调的具体计划安排十、其它方面措施下载后可任意编辑一、工 程 概 况本工程为浚县 2024 年度农业综合开发高标准农田建设示范工程项目第 19 标段,砂石道路,长度 5 公里。路基础宽度为 4 米,路面宽度为 3.5 米,原地面压实后填筑土方并压实,压实后厚度为 25cm,路面为碎石灰土,厚度为 15cm,碎石灰土路面两边各培 25cm 宽的路肩。质量目标:合格工程。工期目标:70 日历天。二、分部分项工程的施工方法、工艺1、总体施工方案及方法:根据工程实际,在做好基底处理,土方调配、机械配置的同时,紧紧抓住填筑、平整、碾压、检验等关键工序的施工。土方调配本着“移挖做填,就近取土,减少运距,采纳合理的运输方法”的原则来进行调配,做到平衡、经济,合理。路基施工严格按“四区段、八流程”工序施工,填筑前根据不同的填料选择机械类型,并在现场进行压实工艺实验,确定科学合理的试验参数后,在全合同段组织实施,做到样板引路,一次成型。2、路基工程施工方法、工艺(1)准备工作项目部测量组复核设计单位提供的水准点及控制点,恢复定线,复核横断面,及时与监理联系尽快进行图纸签认工作,同时各种土样的各项土工试验项目及早进行。试验路段争取早日开工。我单位结合具体情况,施工程序如下:A:为了保证路基边沿压实度,路基边沿增加 30cm 超宽填筑。B: 松铺厚度,按每层 30cm 分布,严格控制厚度。C:先用推土机初平(推土机初平前进行含水量检测),然后用平地机整平,由路中开始向两侧推动,往返三次达到整平要求,个别不平处,用人工进行找平. D:路基碾压用 18T 振动压路机,第一遍压路机慢速静压,第二遍压路机再次慢速静压,第三遍弱振中速碾压,第四遍开始强振中速碾压。当碾压三遍,开始进行压实度检测,若未达到压实度标准,继续碾压,直到满足设计要求,合格后静压收光。每遍压实都要从路基两侧向中间推动,压路机碾压轮重叠 0.4-0.5 米,压路机行进速度控制在 2-2.5km/h.E:路基平顺光洁...
