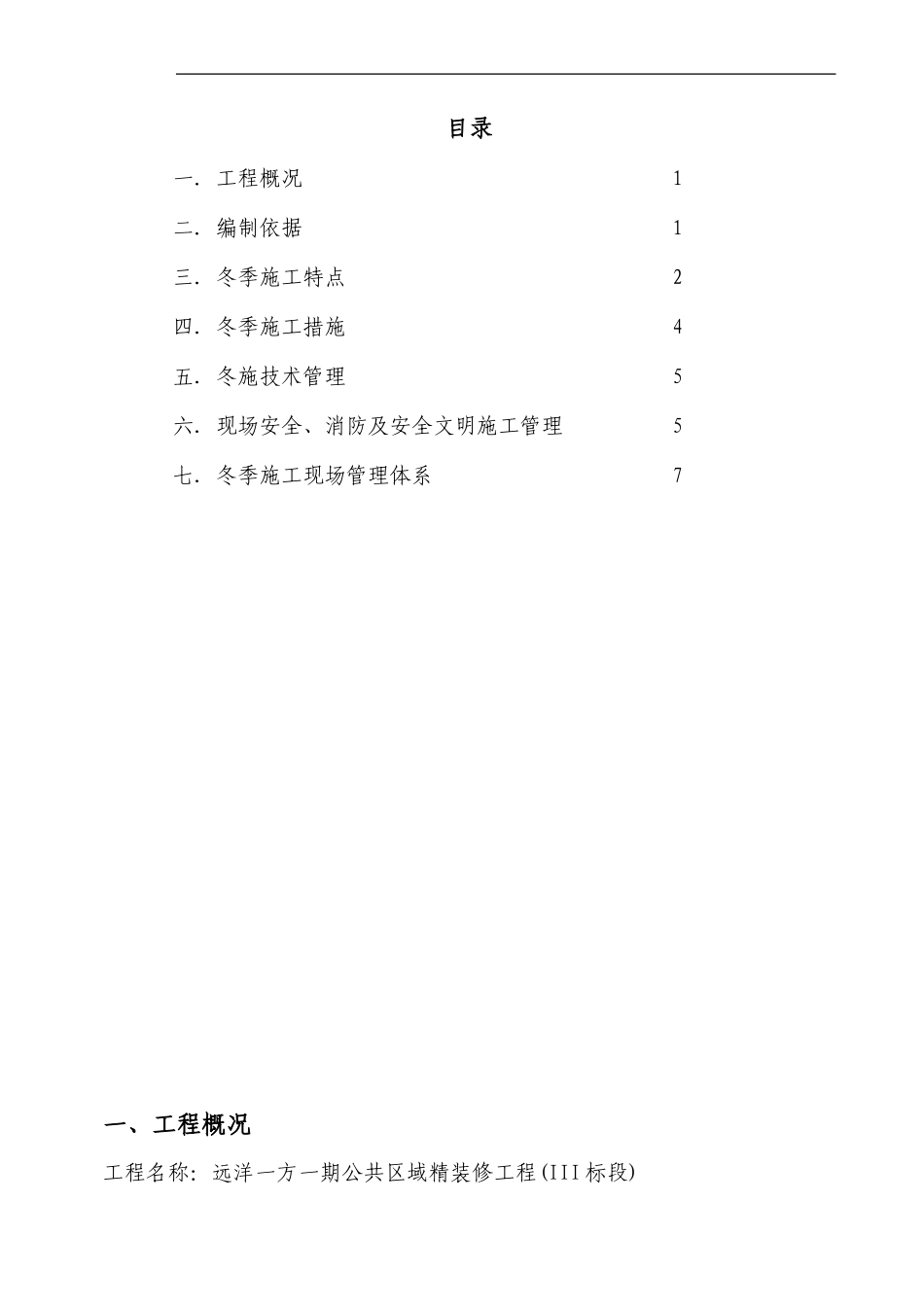

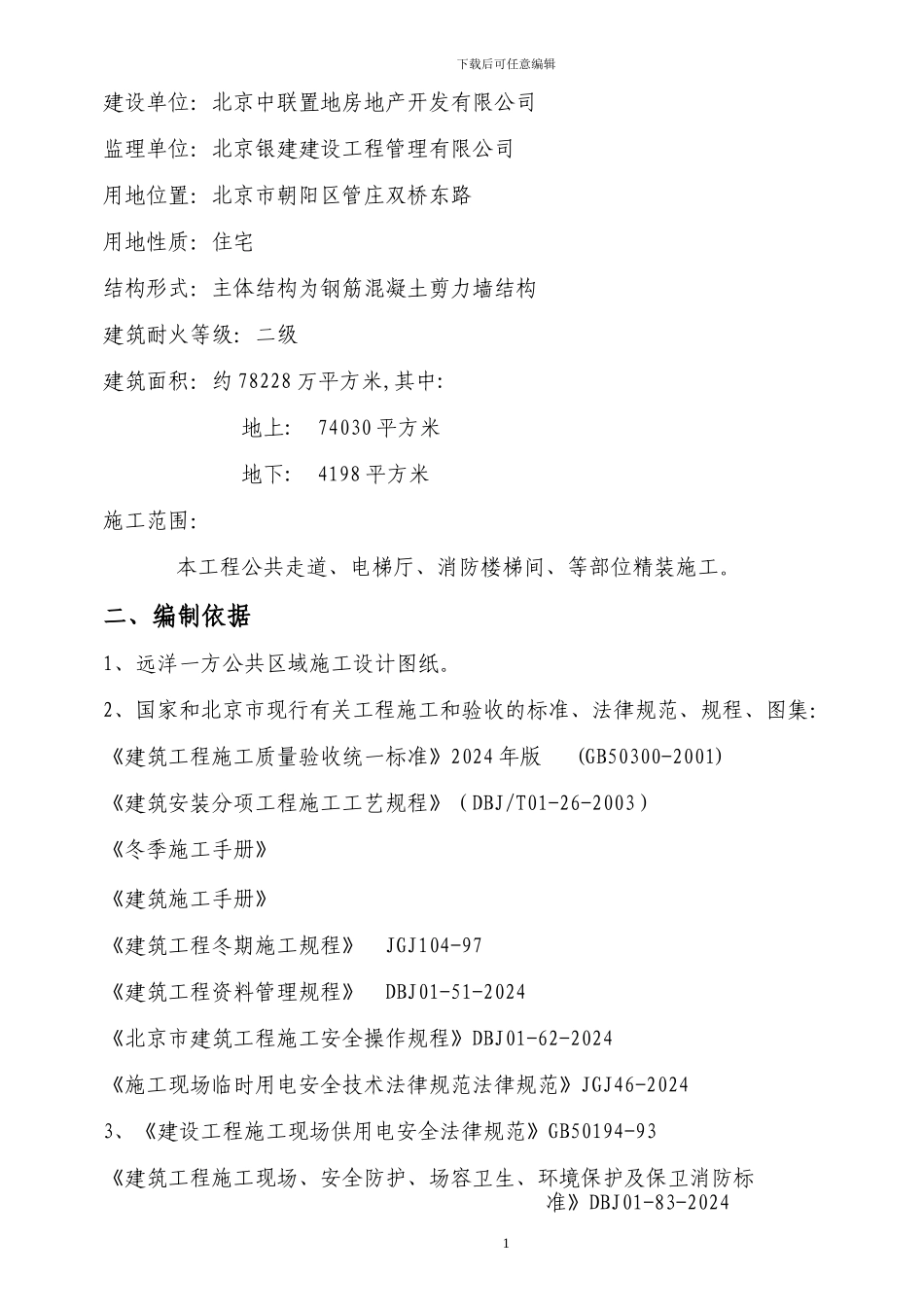

目录一.工程概况 1二. 编制依据 1三.冬季施工特点 2四.冬季施工措施 4五.冬施技术管理 5六.现场安全、消防及安全文明施工管理 5七.冬季施工现场管理体系 7一、工程概况工程名称:远洋一方一期公共区域精装修工程(III 标段)下载后可任意编辑建设单位:北京中联置地房地产开发有限公司监理单位:北京银建建设工程管理有限公司用地位置:北京市朝阳区管庄双桥东路用地性质:住宅结构形式:主体结构为钢筋混凝土剪力墙结构建筑耐火等级:二级建筑面积:约 78228 万平方米,其中:地上: 74030 平方米地下: 4198 平方米施工范围:本工程公共走道、电梯厅、消防楼梯间、等部位精装施工。二、编制依据1、远洋一方公共区域施工设计图纸。2、国家和北京市现行有关工程施工和验收的标准、法律规范、规程、图集:《建筑工程施工质量验收统一标准》2024 年版 (GB50300-2001)《建筑安装分项工程施工工艺规程》(DBJ/T01-26-2003)《冬季施工手册》《建筑施工手册》《建筑工程冬期施工规程》 JGJ104-97《建筑工程资料管理规程》 DBJ01-51-2024《北京市建筑工程施工安全操作规程》DBJ01-62-2024《施工现场临时用电安全技术法律规范法律规范》JGJ46-20243、《建设工程施工现场供用电安全法律规范》GB50194-93《建筑工程施工现场、安全防护、场容卫生、环境保护及保卫消防标准》DBJ01-83-20241下载后可任意编辑《建筑施工安全检查标准》JGJ59-994、远洋中广装办字[2024]002 号安全管理规章制度。三、冬季施工特点秋季即将过去,冬季就要到来,工程施工将进入冬季施工,冬季施工因施工分项工程不同,要求有所不同。冬期施工的起止日期为:当冬天到来时,如连续五天的日平均气温稳定在 5℃以下,则此 5d 的第一天为进入冬期施工的初日,当气温转暖时,最后一个 5d的日平均气温稳定在 5℃以上,则此 5d 的最后一天为冬期施工的终日。(日平均气温是 1d 内 2、8、14 和 20 时等 4 次室外气温观测结果的平均值,这是在地面以上 1.5m 处,并远离热源的地方测得的)。各分项工程可按下列条件进行控制:(一)、冬期施工特点1、冬期施工由于施工条件及环境不利,是工程质量事故的多发季节,在建筑装饰工程中尤以饰面板(砖)工程、地面工程、抹灰工程居多。2、 质量事故出现的隐蔽性、滞后性。即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重新返工,不仅给工程带来损失,而且...
