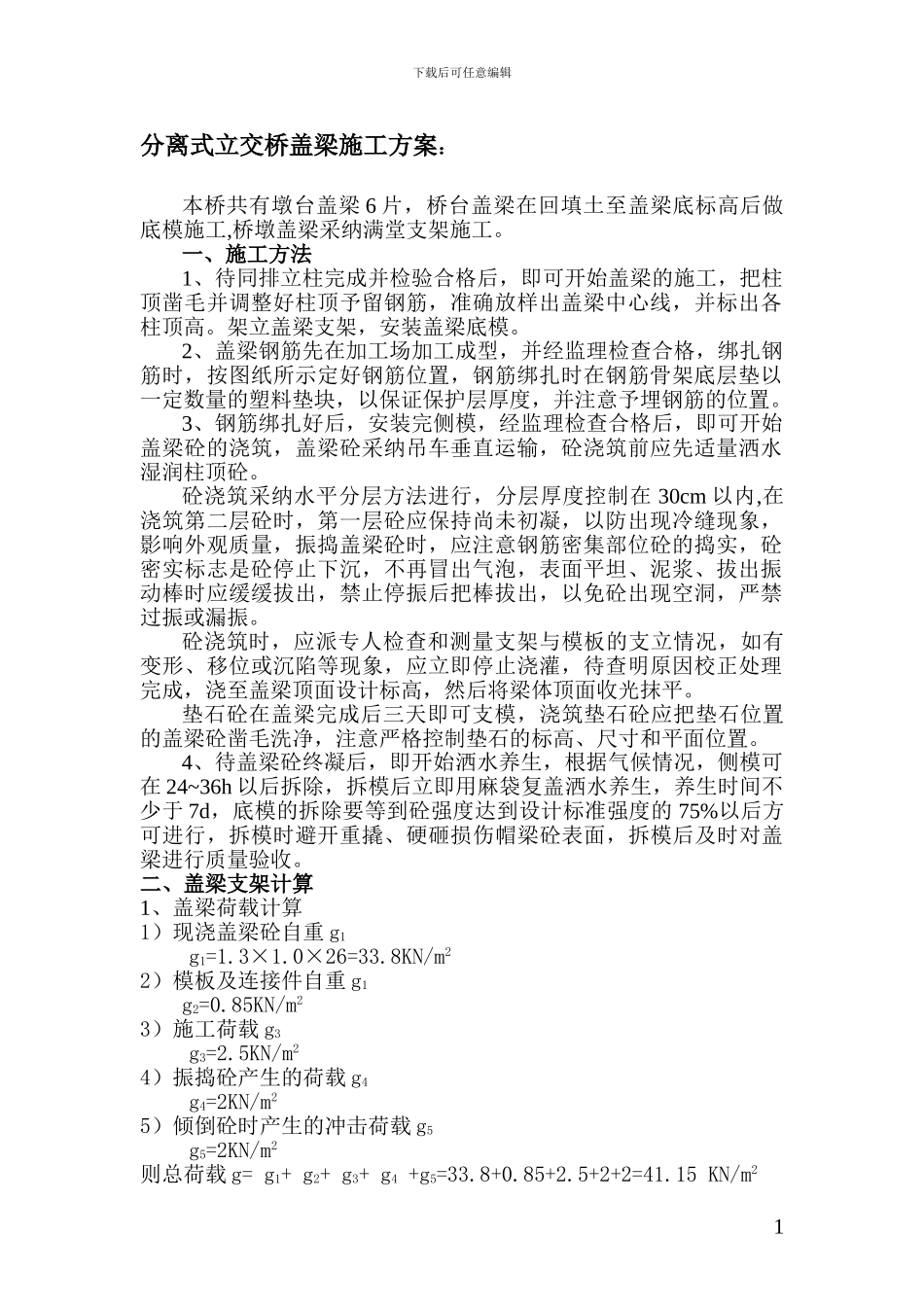

下载后可任意编辑分离式立交桥盖梁施工方案:本桥共有墩台盖梁 6 片,桥台盖梁在回填土至盖梁底标高后做底模施工,桥墩盖梁采纳满堂支架施工
一、施工方法1、待同排立柱完成并检验合格后,即可开始盖梁的施工,把柱顶凿毛并调整好柱顶予留钢筋,准确放样出盖梁中心线,并标出各柱顶高
架立盖梁支架,安装盖梁底模
2、盖梁钢筋先在加工场加工成型,并经监理检查合格,绑扎钢筋时,按图纸所示定好钢筋位置,钢筋绑扎时在钢筋骨架底层垫以一定数量的塑料垫块,以保证保护层厚度,并注意予埋钢筋的位置
3、钢筋绑扎好后,安装完侧模,经监理检查合格后,即可开始盖梁砼的浇筑,盖梁砼采纳吊车垂直运输,砼浇筑前应先适量洒水湿润柱顶砼
砼浇筑采纳水平分层方法进行,分层厚度控制在 30cm 以内,在浇筑第二层砼时,第一层砼应保持尚未初凝,以防出现冷缝现象,影响外观质量,振捣盖梁砼时,应注意钢筋密集部位砼的捣实,砼密实标志是砼停止下沉,不再冒出气泡,表面平坦、泥浆、拔出振动棒时应缓缓拔出,禁止停振后把棒拔出,以免砼出现空洞,严禁过振或漏振
砼浇筑时,应派专人检查和测量支架与模板的支立情况,如有变形、移位或沉陷等现象,应立即停止浇灌,待查明原因校正处理完成,浇至盖梁顶面设计标高,然后将梁体顶面收光抹平
垫石砼在盖梁完成后三天即可支模,浇筑垫石砼应把垫石位置的盖梁砼凿毛洗净,注意严格控制垫石的标高、尺寸和平面位置
4、待盖梁砼终凝后,即开始洒水养生,根据气候情况,侧模可在 24~36h 以后拆除,拆模后立即用麻袋复盖洒水养生,养生时间不少于 7d,底模的拆除要等到砼强度达到设计标准强度的 75%以后方可进行,拆模时避开重撬、硬砸损伤帽梁砼表面,拆模后及时对盖梁进行质量验收

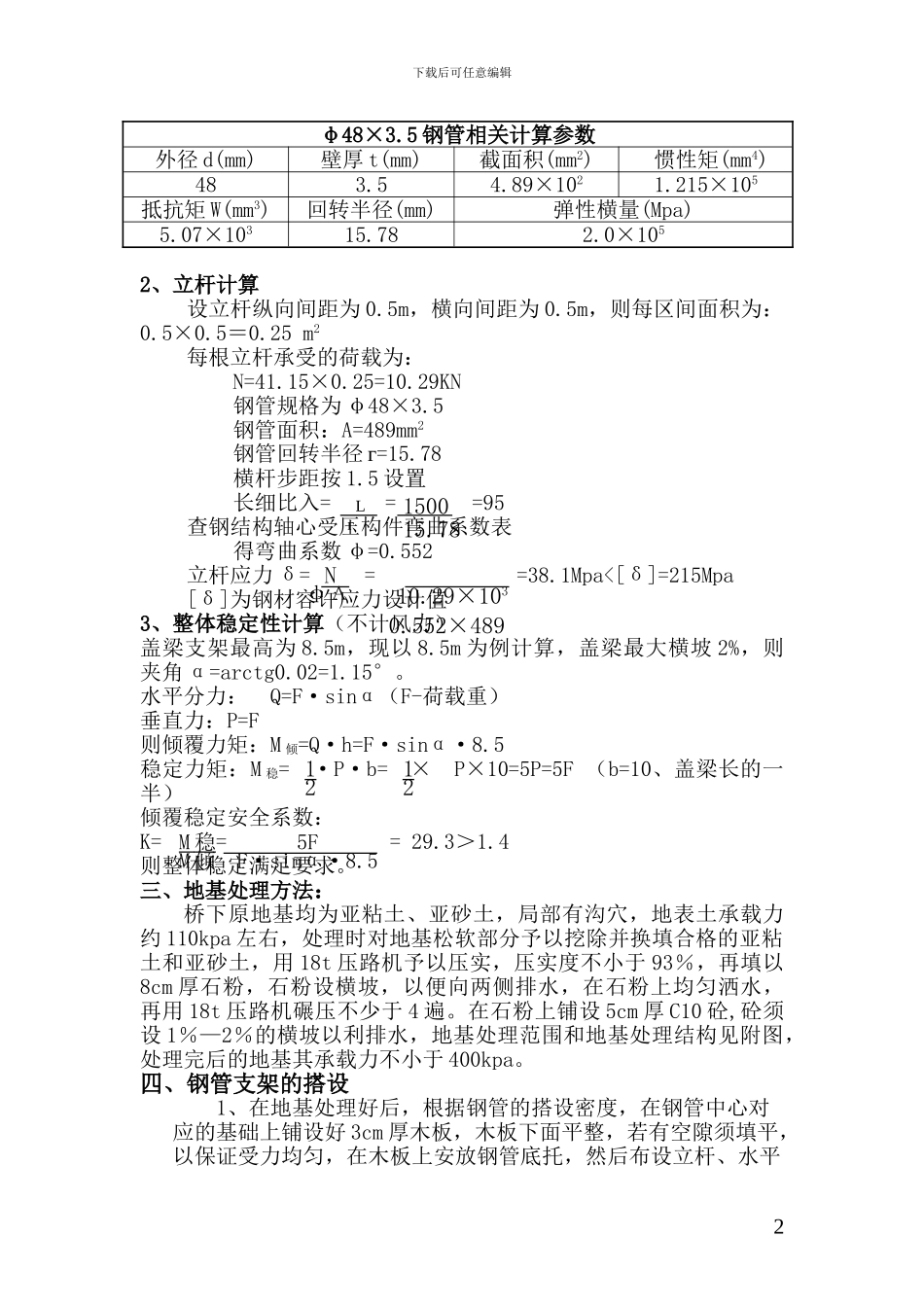

二、盖梁支架计算1、盖梁荷载计算1)现浇盖梁砼自重 g1g1=1
0×26=33
8KN/m22)模板及连接件自重 g1g2=0

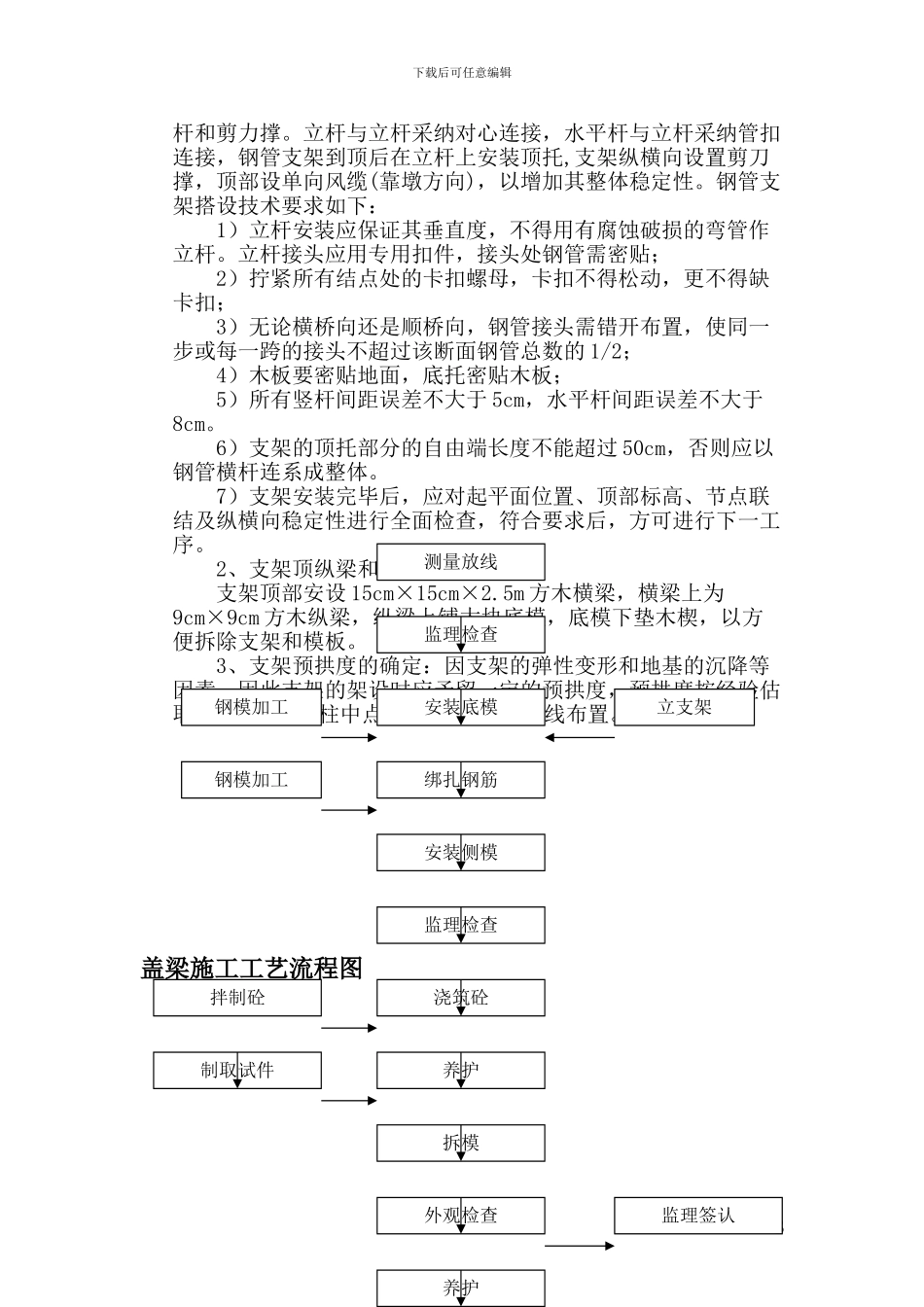

85KN/m23)
