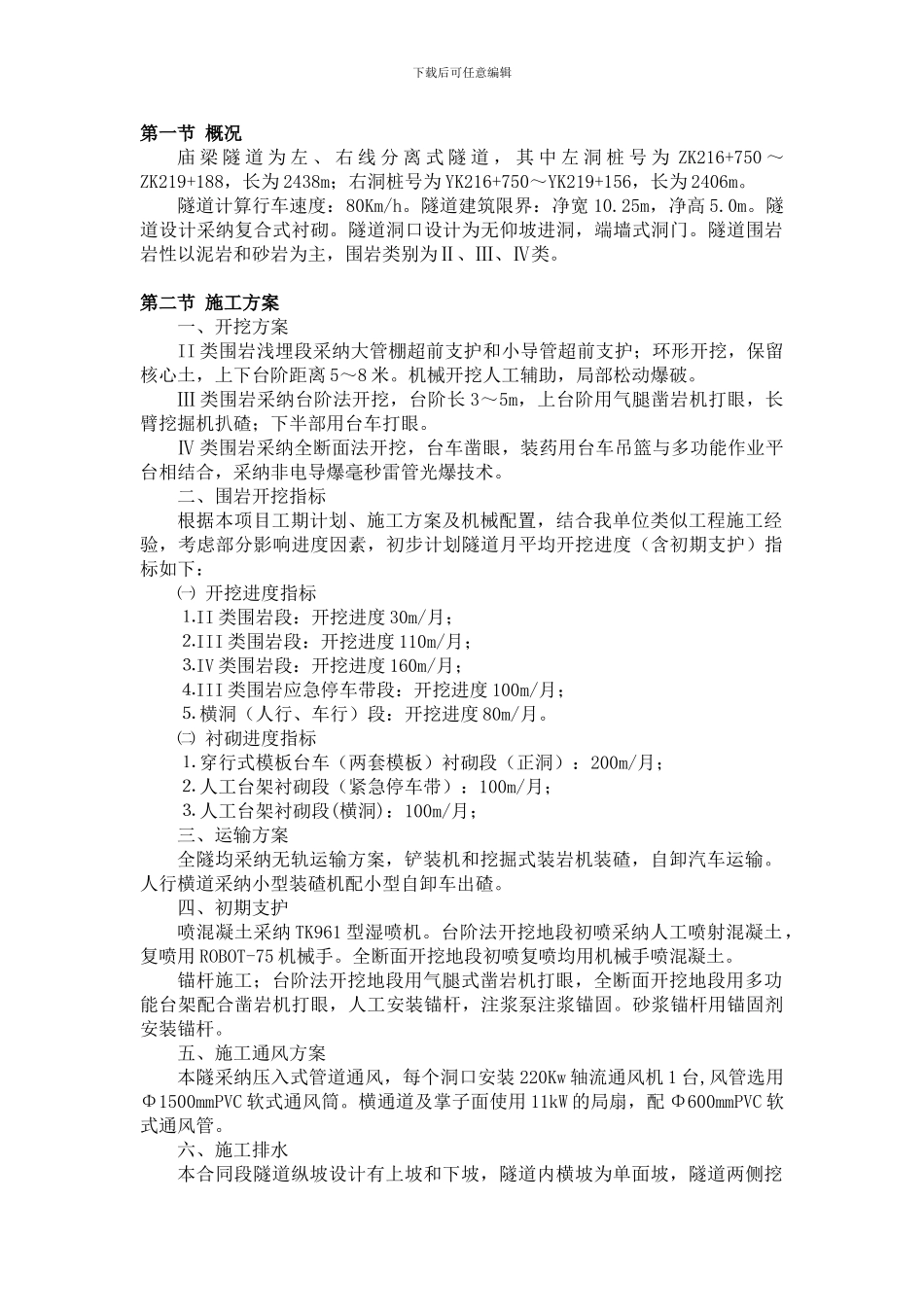

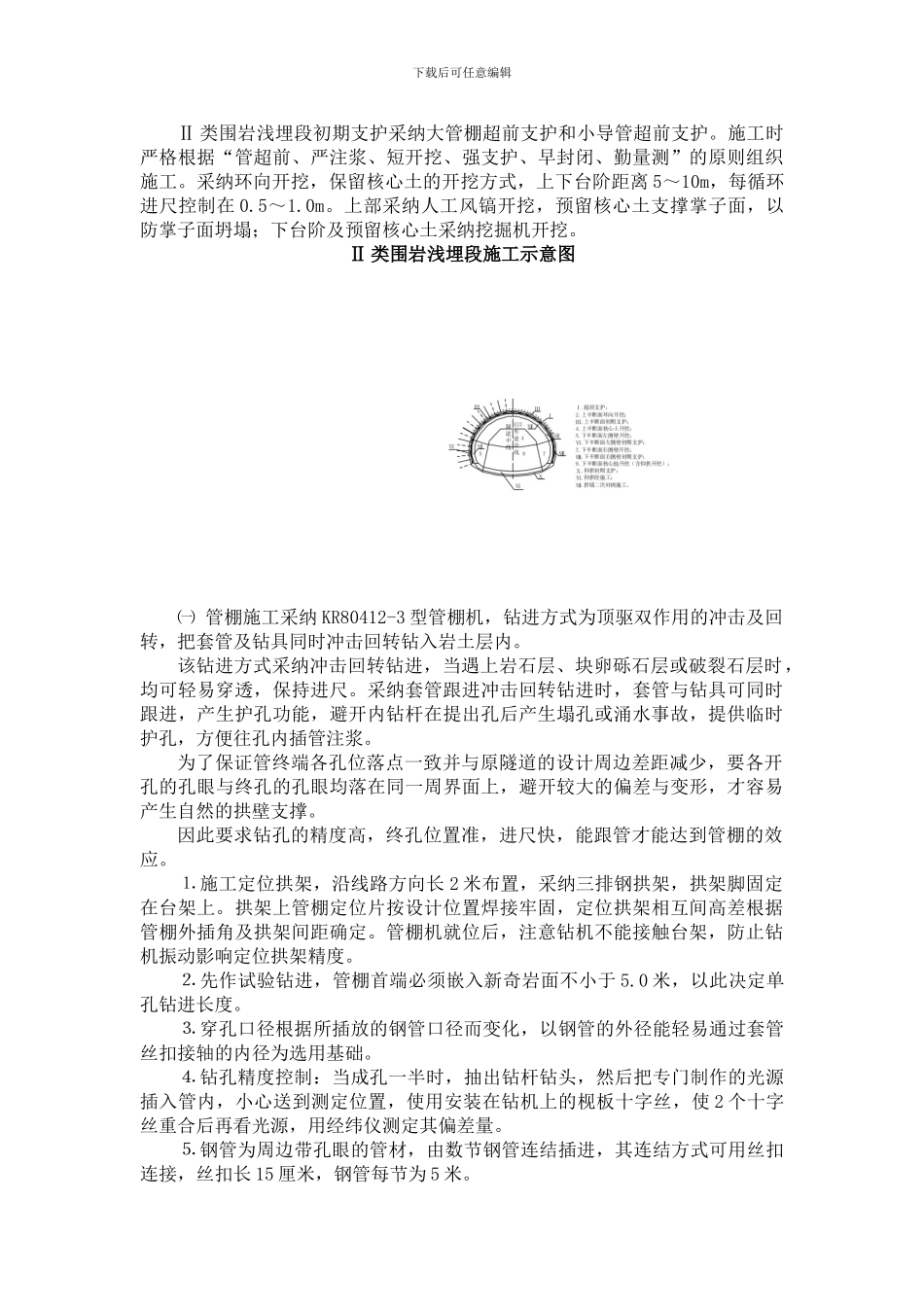

下载后可任意编辑第一节 概况庙 梁 隧 道 为 左 、 右 线 分 离 式 隧 道 , 其 中 左 洞 桩 号 为 ZK216+750 ~ZK219+188,长为 2438m;右洞桩号为 YK216+750~YK219+156,长为 2406m。隧道计算行车速度:80Km/h。隧道建筑限界:净宽 10.25m,净高 5.0m。隧道设计采纳复合式衬砌。隧道洞口设计为无仰坡进洞,端墙式洞门。隧道围岩岩性以泥岩和砂岩为主,围岩类别为Ⅱ、Ⅲ、Ⅳ类。第二节 施工方案一、开挖方案II 类围岩浅埋段采纳大管棚超前支护和小导管超前支护;环形开挖,保留核心土,上下台阶距离 5~8 米。机械开挖人工辅助,局部松动爆破。Ⅲ 类围岩采纳台阶法开挖,台阶长 3~5m,上台阶用气腿凿岩机打眼,长臂挖掘机扒碴;下半部用台车打眼。Ⅳ 类围岩采纳全断面法开挖,台车凿眼,装药用台车吊篮与多功能作业平台相结合,采纳非电导爆毫秒雷管光爆技术。二、围岩开挖指标根据本项目工期计划、施工方案及机械配置,结合我单位类似工程施工经验,考虑部分影响进度因素,初步计划隧道月平均开挖进度(含初期支护)指标如下:㈠ 开挖进度指标⒈II 类围岩段:开挖进度 30m/月;⒉III 类围岩段:开挖进度 110m/月;⒊IV 类围岩段:开挖进度 160m/月;⒋III 类围岩应急停车带段:开挖进度 100m/月;⒌ 横洞(人行、车行)段:开挖进度 80m/月。㈡ 衬砌进度指标⒈ 穿行式模板台车(两套模板)衬砌段(正洞):200m/月;⒉ 人工台架衬砌段(紧急停车带):100m/月;⒊ 人工台架衬砌段(横洞):100m/月;三、运输方案全隧均采纳无轨运输方案,铲装机和挖掘式装岩机装碴,自卸汽车运输。人行横道采纳小型装碴机配小型自卸车出碴。四、初期支护喷混凝土采纳 TK961 型湿喷机。台阶法开挖地段初喷采纳人工喷射混凝土,复喷用 ROBOT-75 机械手。全断面开挖地段初喷复喷均用机械手喷混凝土。锚杆施工;台阶法开挖地段用气腿式凿岩机打眼,全断面开挖地段用多功能台架配合凿岩机打眼,人工安装锚杆,注浆泵注浆锚固。砂浆锚杆用锚固剂安装锚杆。五、施工通风方案本隧采纳压入式管道通风,每个洞口安装 220Kw 轴流通风机 1 台,风管选用Φ1500mmPVC 软式通风筒。横通道及掌子面使用 11kW 的局扇,配 Φ600mmPVC 软式通风管。六、施工排水本合同段隧道纵坡设计有上坡和下坡,隧道内横坡为单面坡,隧道两侧挖下载后可任意编辑临时排水沟,上坡施工可顺坡排水,下坡施工须分段设集水坑机械排水...
