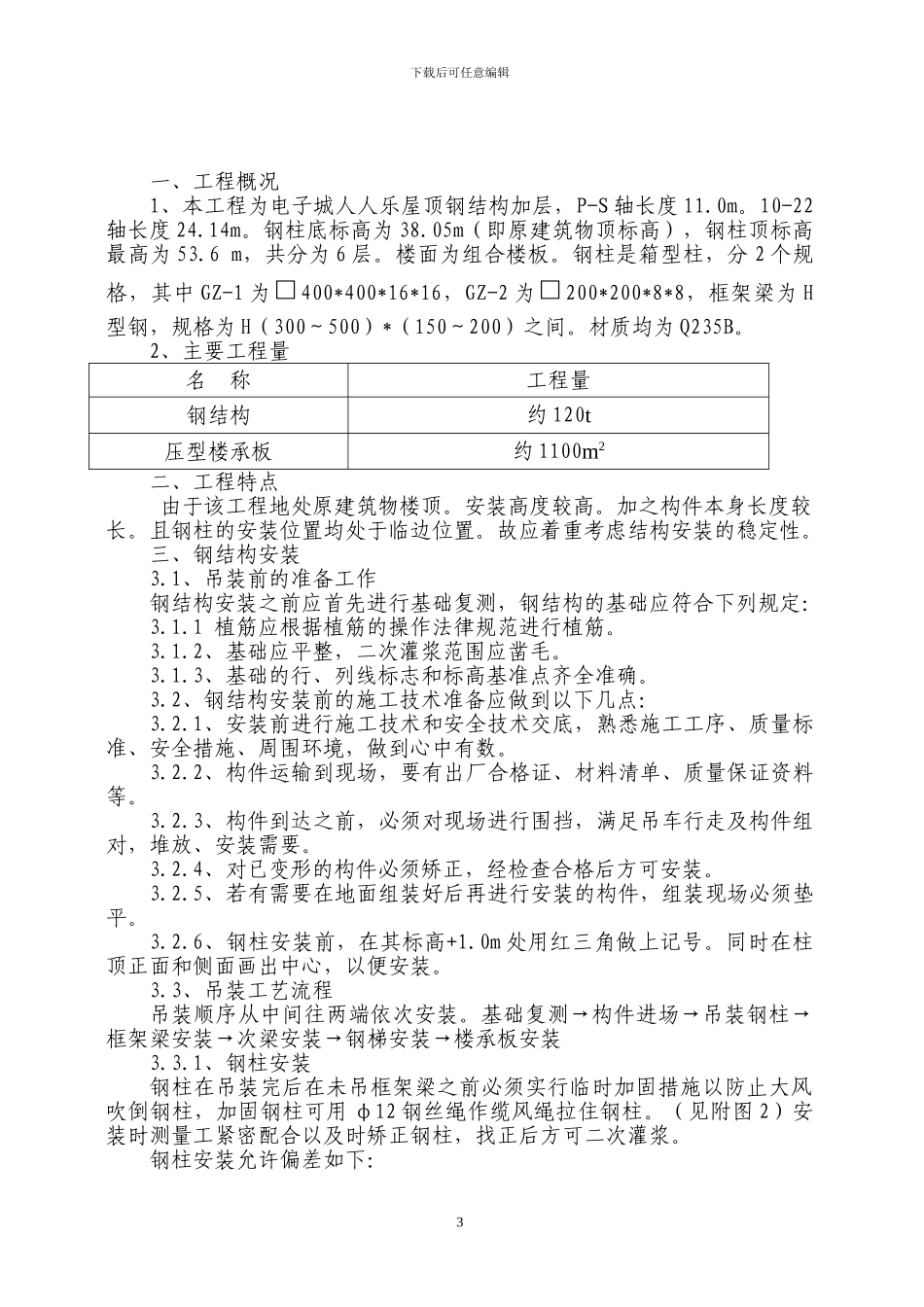

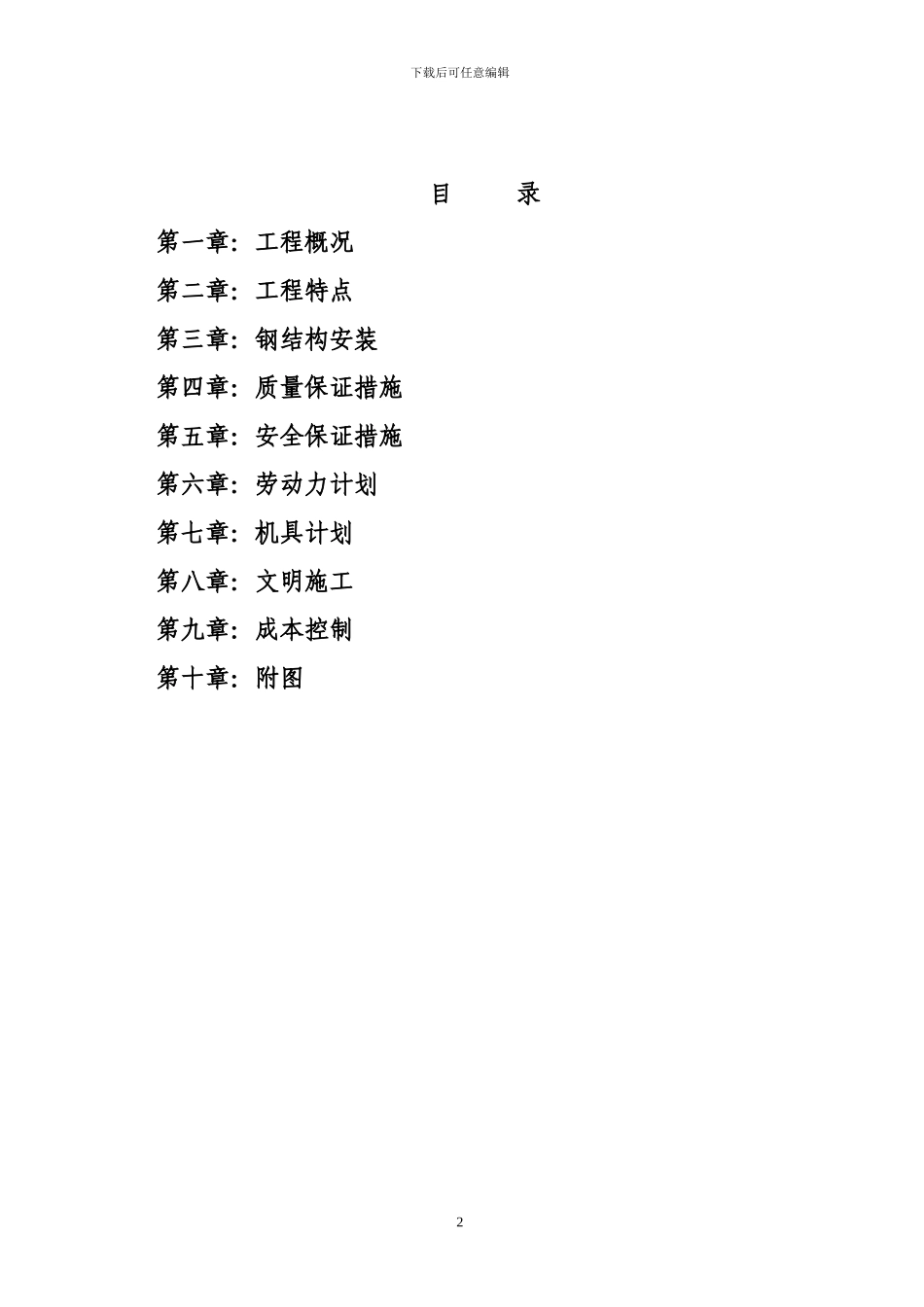

下载后可任意编辑电子城人人乐 屋 顶 钢 结 构吊装方案编制单位:陕西火花钢构有限公司编制时间:2024/4/151下载后可任意编辑目 录第一章:工程概况第二章:工程特点第三章:钢结构安装第四章:质量保证措施第五章:安全保证措施第六章:劳动力计划第七章:机具计划第八章:文明施工第九章:成本控制第十章:附图2下载后可任意编辑一、工程概况1、本工程为电子城人人乐屋顶钢结构加层,P-S 轴长度 11
10-22轴长度 24
钢柱底标高为 38
05m(即原建筑物顶标高),钢柱顶标高最高为 53
6 m,共分为 6 层
楼面为组合楼板
钢柱是箱型柱,分 2 个规格,其中 GZ-1 为□400*400*16*16,GZ-2 为□200*200*8*8,框架梁为 H型钢,规格为 H(300~500)*(150~200)之间
材质均为 Q235B
2、主要工程量名 称工程量钢结构 约 120t压型楼承板 约 1100m2二、工程特点由于该工程地处原建筑物楼顶
安装高度较高
加之构件本身长度较长
且钢柱的安装位置均处于临边位置
故应着重考虑结构安装的稳定性
三、钢结构安装3
1、吊装前的准备工作钢结构安装之前应首先进行基础复测,钢结构的基础应符合下列规定:3
1 植筋应根据植筋的操作法律规范进行植筋
2、基础应平整,二次灌浆范围应凿毛
3、基础的行、列线标志和标高基准点齐全准确
2、钢结构安装前的施工技术准备应做到以下几点:3
1、安装前进行施工技术和安全技术交底,熟悉施工工序、质量标准、安全措施、周围环境,做到心中有数
2、构件运输到现场,要有出厂合格证、材料清单、质量保证资料等
3、构件到达之前,必须对现场进行围挡,满足吊车行走及构件组对,堆放、安装需要
4、对已变形的构件必须矫正,经检查合格后方可安装
