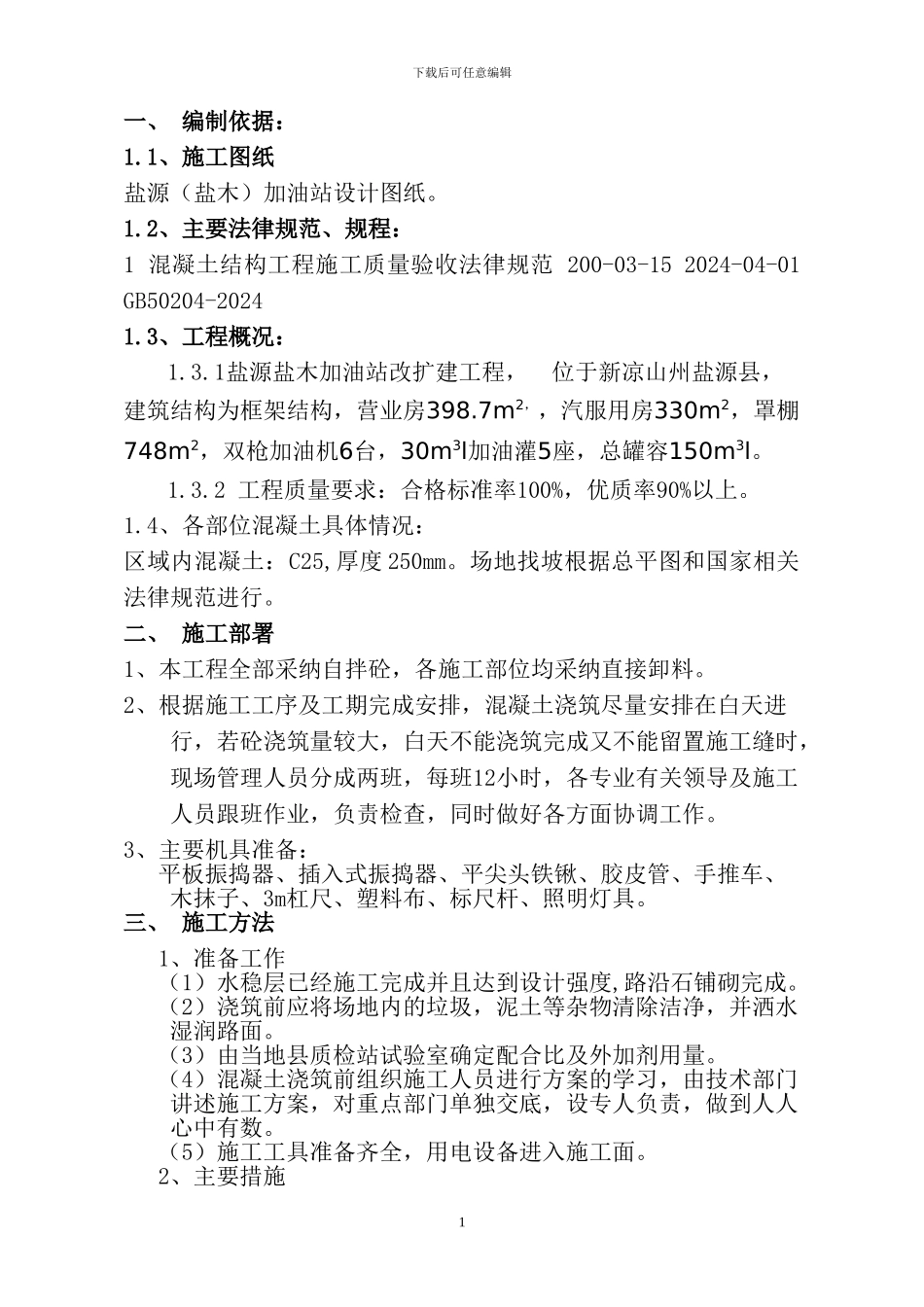

盐源(盐木)加油站项目室 外 工 程 道 路混凝土施工方案重庆市万州区工业设备安装工程公司2024 年 3 月 7 日下载后可任意编辑一、 编制依据:1
1、施工图纸盐源(盐木)加油站设计图纸
2、主要法律规范、规程:1 混凝土结构工程施工质量验收法律规范 200-03-15 2024-04-01 GB50204-20241
3、工程概况:1
1盐源盐木加油站改扩建工程, 位于新凉山州盐源县,建筑结构为框架结构,营业房398
7m2,,汽服用房330m2,罩棚748m2,双枪加油机6台,30m3l加油灌5座,总罐容150m3l
2 工程质量要求:合格标准率100%,优质率90%以上
4、各部位混凝土具体情况:区域内混凝土:C25,厚度 250mm
场地找坡根据总平图和国家相关法律规范进行
二、 施工部署1、本工程全部采纳自拌砼,各施工部位均采纳直接卸料
2、根据施工工序及工期完成安排,混凝土浇筑尽量安排在白天进行,若砼浇筑量较大,白天不能浇筑完成又不能留置施工缝时,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方面协调工作
3、主要机具准备:平板振捣器、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子、3m杠尺、塑料布、标尺杆、照明灯具
三、 施工方法1、准备工作(1)水稳层已经施工完成并且达到设计强度,路沿石铺砌完成
(2)浇筑前应将场地内的垃圾,泥土等杂物清除洁净,并洒水湿润路面
(3)由当地县质检站试验室确定配合比及外加剂用量
(4)混凝土浇筑前组织施工人员进行方案的学习,由技术部门讲述施工方案,对重点部门单独交底,设专人负责,做到人人心中有数
(5)施工工具准备齐全,用电设备进入施工面

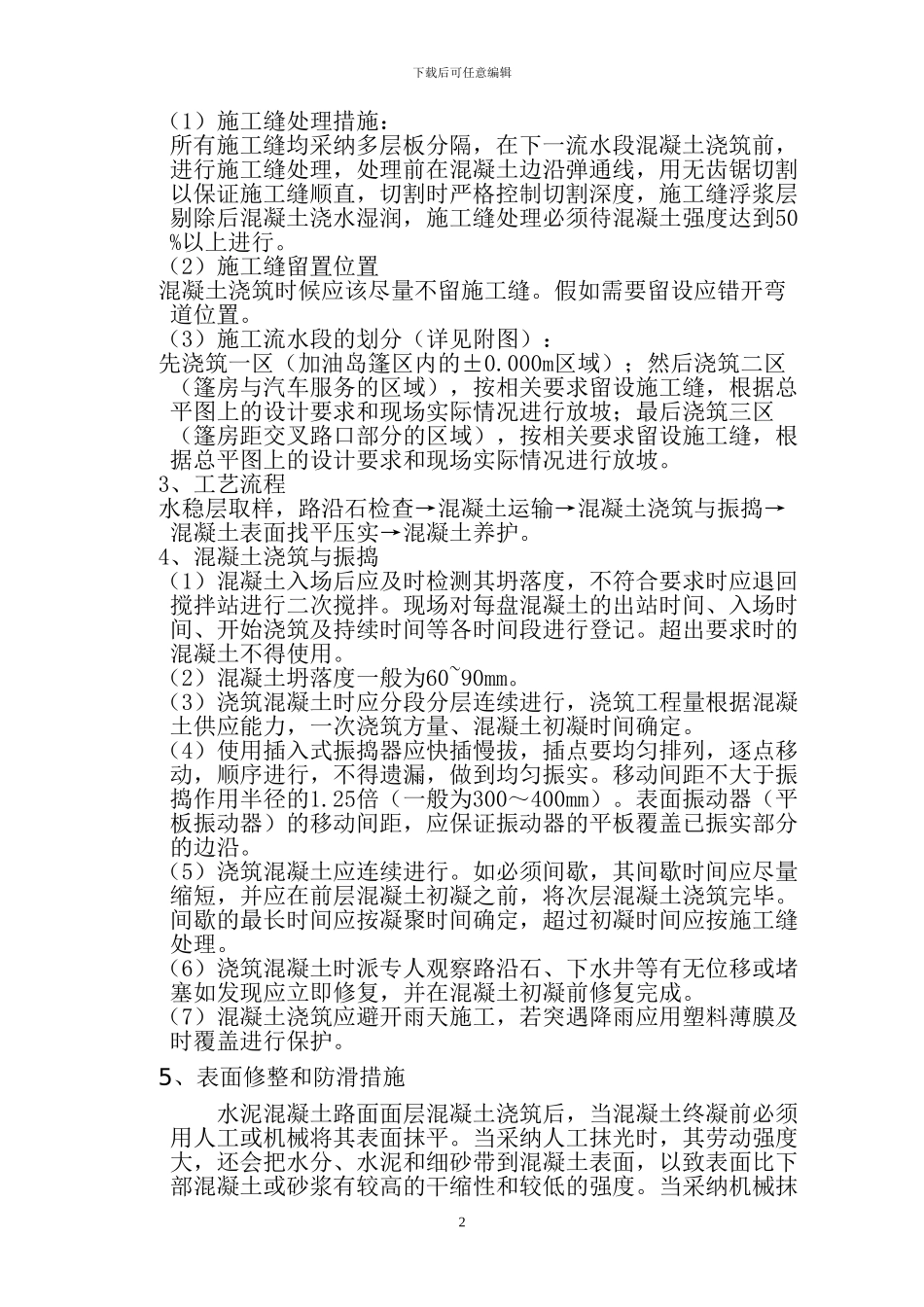

2、主要措施1下载后可任意编辑(1)施工缝处理措施:所有施工缝均采纳多层板分隔,在下一流水段混凝土浇筑前,进行施工缝处
