下载后可任意编辑土方工程专项施工方案结合地层情况和结构施工图,本工程基坑开挖范围内主要涉及杂填土、淤泥土
基坑底主要设置在淤泥质粘土层中,基坑开挖范围土层具有含水量高、力学性质差的特点
一、 质量目标 本工程质量目标:一次性合格工程
二、管理目标 本工程管理目标:施工文明合格施工场地
三、环境管理目标 文明施工、美化环境、预防和减少噪音、扬尘、废污水排放,满足环境保护法规定的要求
四、安全管理目标1、安全管理方针: 安全第一,预防为主
2、安全生产目标: 重大伤亡事故为零,一般安全事故控制在 0
五、施工技术措施 测量放线及测量桩点的保护 (1)在基坑开挖前,要根据施工图纸、基坑开挖放坡坡度及核准的轴线桩测放基坑开挖上下口的白灰线
(2)因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都要引出施工活动区域以外,用大方木桩深打后钉上铁钉并加以保护
(3)测量木桩一经核实后,项目部就应落实专人对其进行检查复核,以确保基坑定位放样的准确性
2、夜间施工照明的准备 3、基坑开挖方法 人工开挖的主要施工工具 200 挖土机、锹等

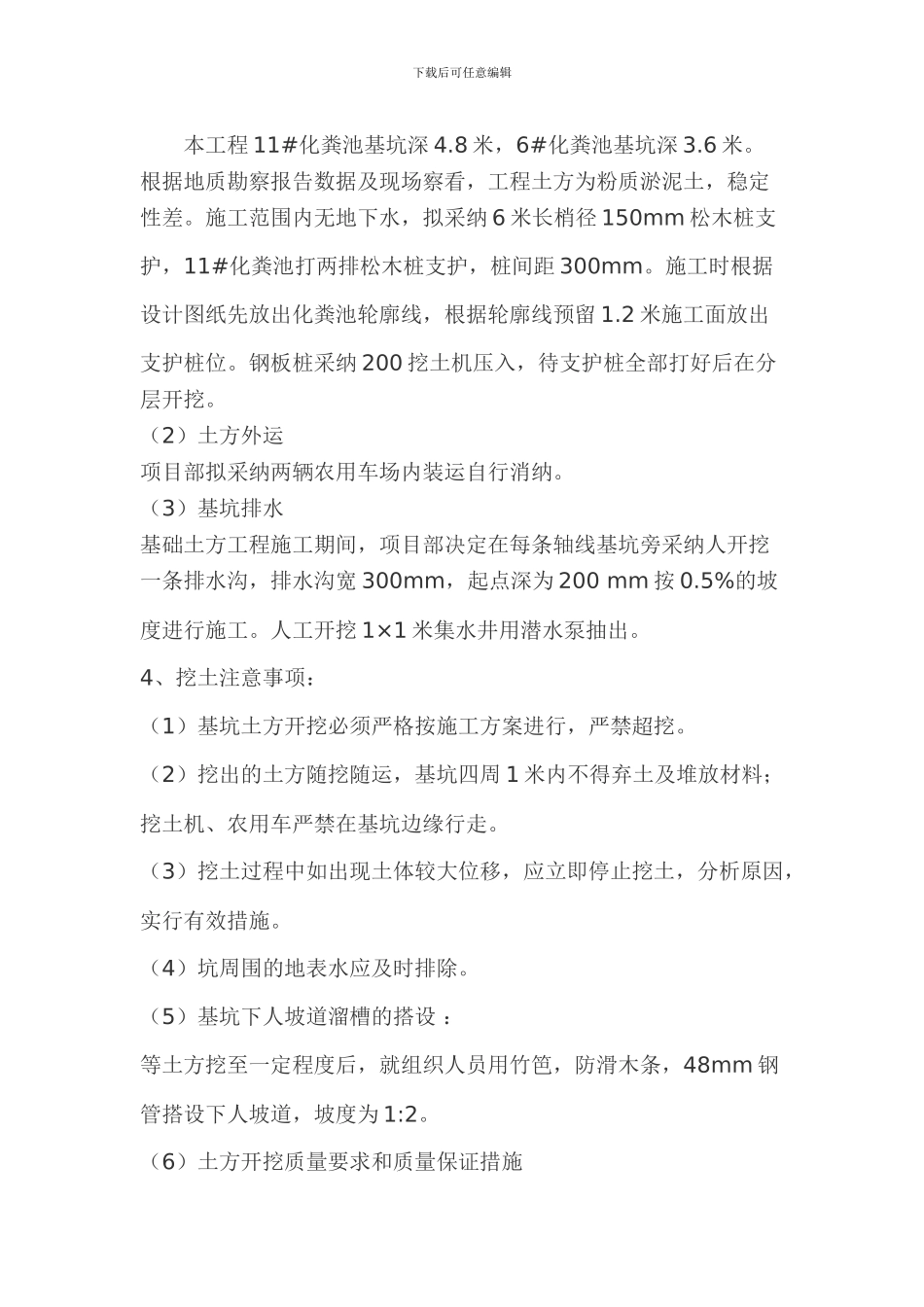

(1)基坑支护 下载后可任意编辑本工程 11#化粪池基坑深 4
8 米,6#化粪池基坑深 3
根据地质勘察报告数据及现场察看,工程土方为粉质淤泥土,稳定性差
施工范围内无地下水,拟采纳 6 米长梢径 150mm 松木桩支护,11#化粪池打两排松木桩支护,桩间距 300mm
施工时根据设计图纸先放出化粪池轮廓线,根据轮廓线预留 1
2 米施工面放出支护桩位
钢板桩采纳 200 挖土机压入,待支护桩全部打好后在分层开挖
(2)土方外运 项目部拟采纳两辆农用车场内装运自行消纳
(3)基坑排水 基础土方工程施工期间,项目部决定在每条轴线基坑旁采纳人开挖一条排水沟,排水沟宽 300mm,起点深为 200 mm 按 0
5%的坡度进
