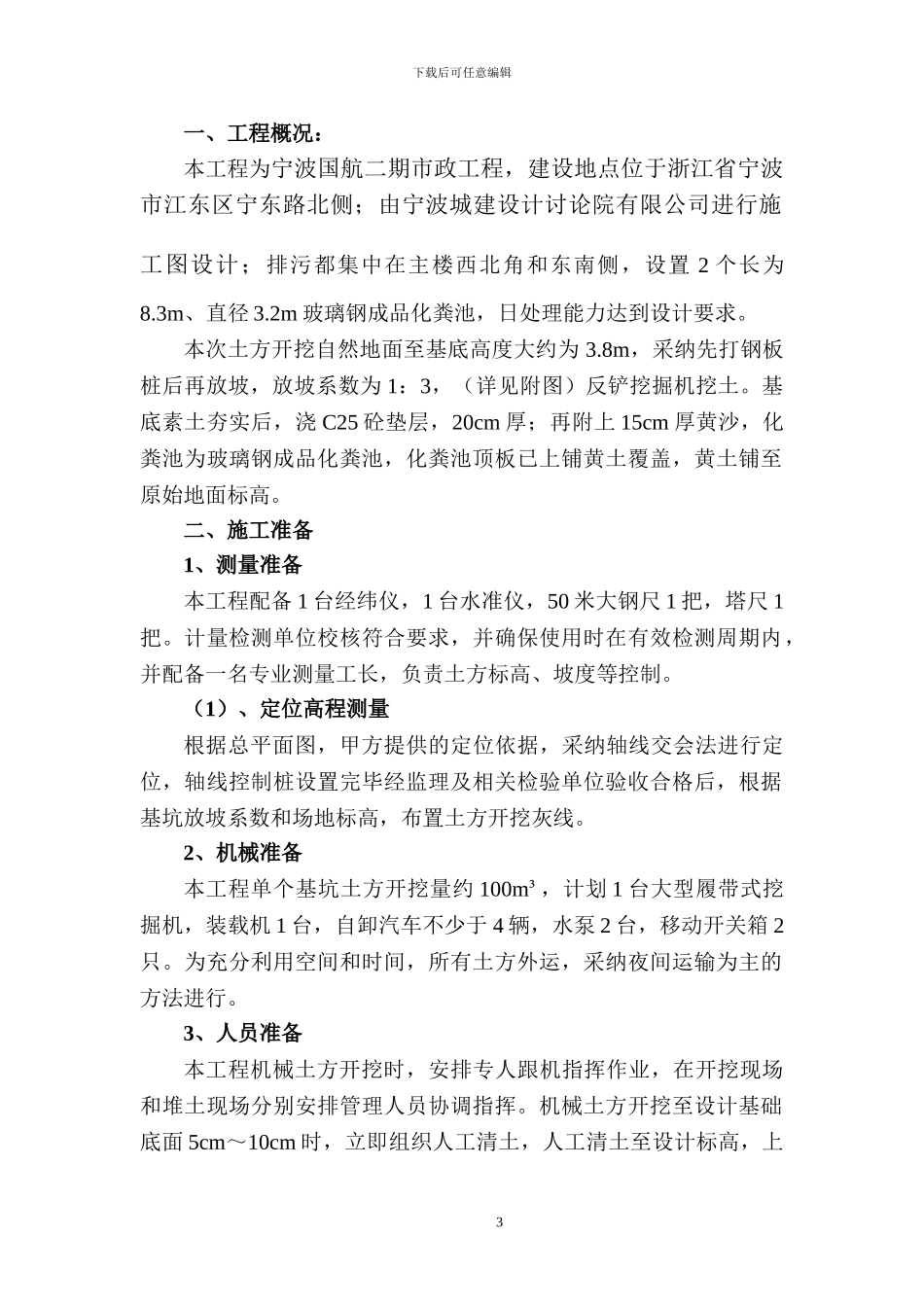

宁 波 环 球 航 运 广 场 ( 国 航 二期 ) 工 程市 政 工 程室 外 化 粪 池 开 挖 方 案编制人: 职务(称): 编制日期: 审核人: 职务(称): 审核日期: 下载后可任意编辑批准意见: 批准人: 职务(称): 批准日期: 批准部门(章): 2下载后可任意编辑一、工程概况:本工程为宁波国航二期市政工程,建设地点位于浙江省宁波市江东区宁东路北侧;由宁波城建设计讨论院有限公司进行施工图设计;排污都集中在主楼西北角和东南侧,设置 2 个长为8.3m、直径 3.2m 玻璃钢成品化粪池,日处理能力达到设计要求。本次土方开挖自然地面至基底高度大约为 3.8m,采纳先打钢板桩后再放坡,放坡系数为 1:3,(详见附图)反铲挖掘机挖土。基底素土夯实后,浇 C25 砼垫层,20cm 厚;再附上 15cm 厚黄沙,化粪池为玻璃钢成品化粪池,化粪池顶板已上铺黄土覆盖,黄土铺至原始地面标高。二、施工准备1、测量准备本工程配备 1 台经纬仪,1 台水准仪,50 米大钢尺 1 把,塔尺 1把。计量检测单位校核符合要求,并确保使用时在有效检测周期内,并配备一名专业测量工长,负责土方标高、坡度等控制。(1)、定位高程测量根据总平面图,甲方提供的定位依据,采纳轴线交会法进行定位,轴线控制桩设置完毕经监理及相关检验单位验收合格后,根据基坑放坡系数和场地标高,布置土方开挖灰线。2、机械准备本工程单个基坑土方开挖量约 100m³,计划 1 台大型履带式挖掘机,装载机 1 台,自卸汽车不少于 4 辆,水泵 2 台,移动开关箱 2只。为充分利用空间和时间,所有土方外运,采纳夜间运输为主的方法进行。3、人员准备本工程机械土方开挖时,安排专人跟机指挥作业,在开挖现场和堆土现场分别安排管理人员协调指挥。机械土方开挖至设计基础底面 5cm~10cm 时,立即组织人工清土,人工清土至设计标高,上 3下载后可任意编辑报监理公司验收,验收合格后请监理单位上报建设单位组织验槽,验收合格后,方可进行下道工序的施工。三、土方开挖1、开挖准备(1)土方开挖前应进一步详细了解本场地地下障碍物、管网情况,以便施工顺利进行。(2)组织有关人员熟悉现场,包括标高、灰线、开挖的顺序、线路、控制桩的保护措施,组织相关人员进行技术交底。(3)对施工现场的临时用电(线路、设备)进行检查,确保使用、运转正常。(4)准备必要的钢板桩、木撑、胶板、雨布等支撑材料,防止雨天或施工阶段可能产生...
