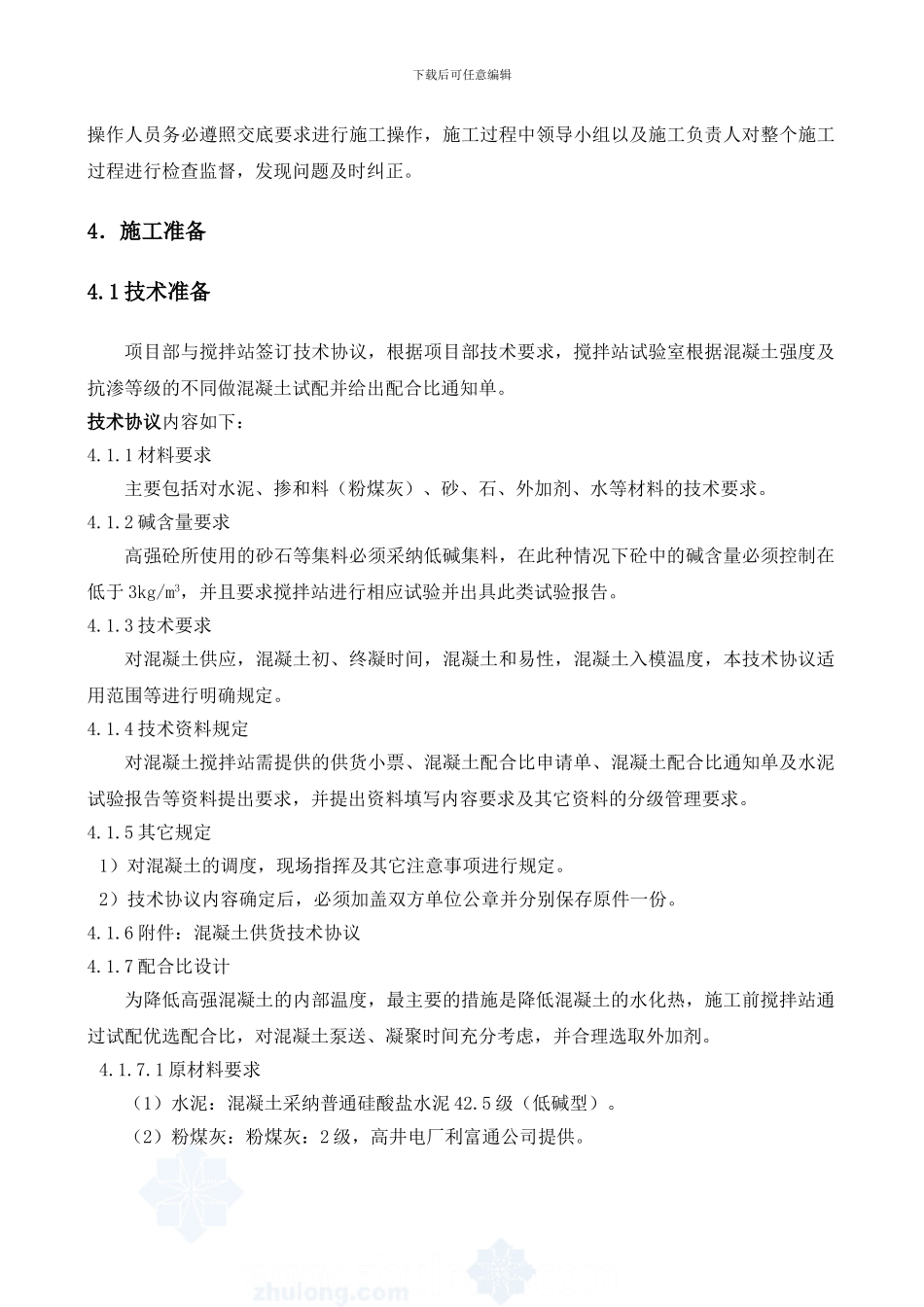

下载后可任意编辑1.编制依据类 别名 称编 号工程文件北京****大厦工程建筑图20240501北京****大厦工程结构图20240501施工组织设计05-1083国家标准《混凝土结构工程施工及验收法律规范》GBJ50204-2024《建筑工程施工质量验收统一标准》GB50300-2001《硅酸盐水泥.普通硅酸盐水泥》GB1344-1999《混凝土强度检验评定检验标准》GBJ107-87行业标准《高强混凝土结构技术规程》CECS 104-99《混凝土泵送施工技术规程》JGJ/T10-952.工程概况2.1 设计概况序号项 目内 容1结 构 形 式框架-核心筒结构体系2抗震等级地下二层及以下框架、剪力墙均为三级地下一层及以上框架、剪力墙均为一级2高强砼分布范围1 号楼、2 号楼基础底板,1 号楼框架柱、墙3柱网尺寸(mm)8700×9300、11200×9300、8750×11200、8750×8700 等4柱截面尺寸(mm)1400×1400、2600×14005高强砼强度等级分布分布部位1 号楼、2 号楼基础底板强度等级C50(8)负四层~三层框架柱C60四层~十一层框架柱C50下载后可任意编辑地下四层~三层墙C506标 高(m)±0.00=53.1002.2 工程概况:北京****大厦工程建筑面积为 95490 平方米,由 1#、2#、及 3 # 楼三部分组成,其中1#楼筑功能为写字楼,地上为 27 层,结构总高度为 98.75 米;2#楼建筑功能为写字楼,地上为 14 层,结构总高度为 52.6 米;3#楼建筑功能为公寓,地上为 9 层,结构总高度为 29.7米。地下共四层,为停车库及设备用房,其中地下四层为六级人防。3.施工安排3.1 劳动组织及职责分工建立以项目经理为组长、项目副经理为调度的领导小组,分工负责全面管理。组 长: 副组长: 组 员: 3.2 劳动力计划: 3.2.1 高强砼施工人员配置情况一览表工 种数量用 具 配 备主要职责机械工3维修工具机械维修与保养电工4操作工具及常用配件保证机械正常运转塔吊司机3口哨或对讲机吊运施工材料与砼振捣15振捣设备、绝缘手套、胶鞋砼振捣看模4木工锤子、锯子等观察砼是否密实养护4水管、草帘、养护剂进行砼养护灰斗放砼4铁锹、溜槽浇筑砼3.2.2 各施工人员分工所有施工人员应在领导小组的统一安排下进行各自范围的施工操作,正式施工前领导小组中主管技术、生产等人员应有针对性的对所有参加操作施工的人员进行详细地技术交底。下载后可任意编辑操作人员务必遵照交底要求进行施工操作,施工过程中领导小组以及施工负责人对整个施工过程进行检查监督,发现问题及时纠正。4.施工准备4.1 技术准...
