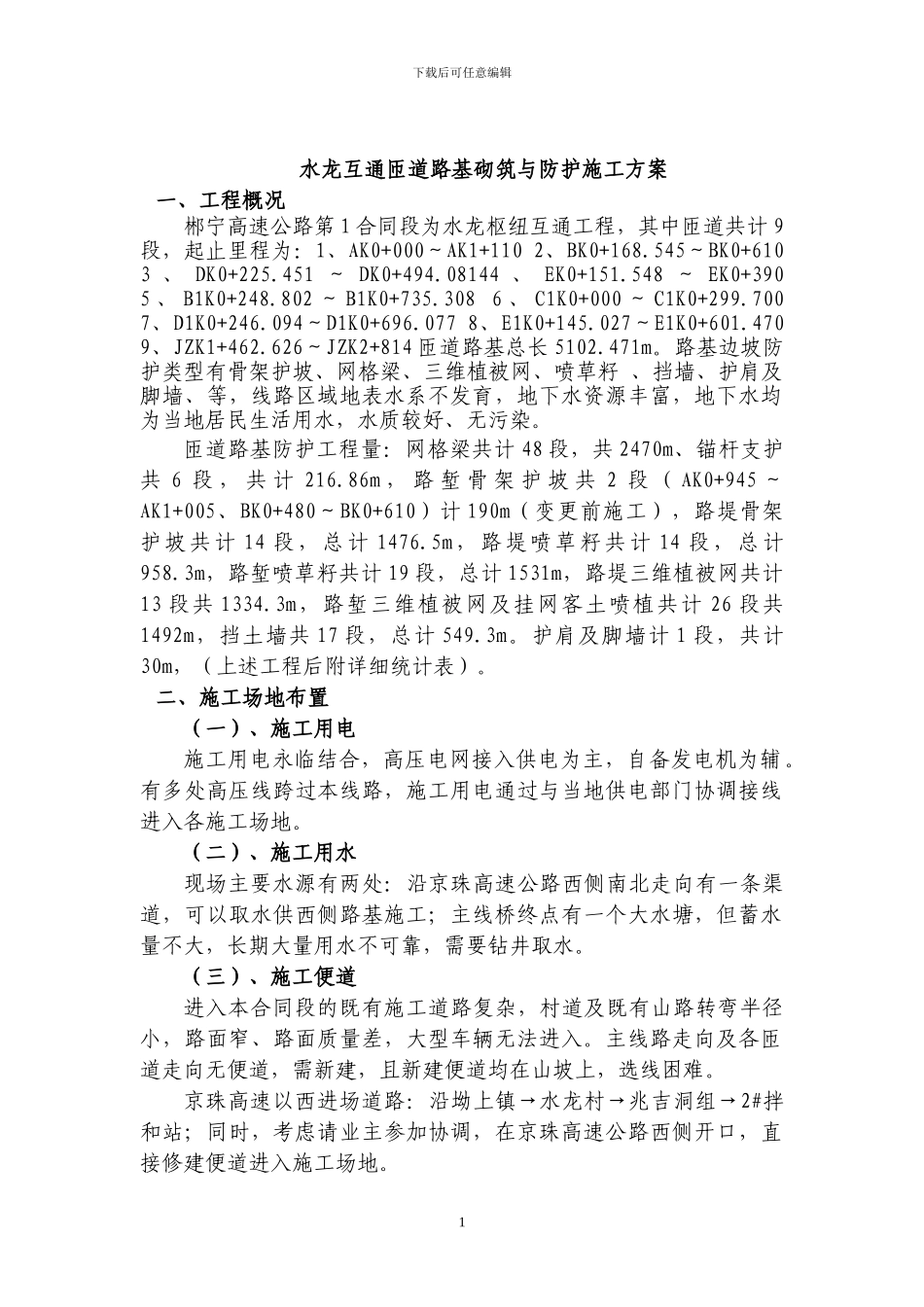

下载后可任意编辑水龙互通匝道路基砌筑与防护施工方案一、工程概况郴宁高速公路第 1 合同段为水龙枢纽互通工程,其中匝道共计 9段,起止里程为: 1 、 AK0+000 ~ AK1+110 2 、 BK0+168
545 ~ BK0+610 3 、 DK0+225
451 ~ DK0+494
08144 、 EK0+151
548 ~ EK0+390 5 、 B1K0+248
802 ~ B1K0+735
308 6 、 C1K0+000 ~ C1K0+299
700 7 、 D1K0+246
094 ~ D1K0+696
077 8 、 E1K0+145
027 ~ E1K0+601
470 9 、 JZK1+462
626 ~ JZK2+814 匝道路基总长 5102
路基边坡防护类型有骨架护坡、网格梁、三维植被网、喷草籽 、挡墙、护肩及脚墙、等,线路区域地表水系不发育,地下水资源丰富,地下水均为当地居民生活用水,水质较好、无污染
匝道路基防护工程量:网格梁共计 48 段,共 2470m、锚杆支护共 6 段 , 共 计 216
86m , 路 堑 骨 架 护 坡 共 2 段 ( AK0+945 ~AK1+005、BK0+480~BK0+610)计 190m(变更前施工),路堤骨架护坡共计 14 段,总计 1476
5m,路堤喷草籽共计 14 段,总计958
3m,路堑喷草籽共计 19 段,总计 1531m,路堤三维植被网共计13 段共 1334
3m,路堑三维植被网及挂网客土喷植共计 26 段共1492m,挡土墙共 17 段,总计 549
护肩及脚墙计 1 段,共计30m,(上述工程后附详细统计表)
二、施工场地布置(一)、施工用电施工用电永临结合,高压电网接入供电为主,自备发电机为辅
有多处高压线跨过本线路,施工用电通过与当地供电部门协调接线进入各施工场地
