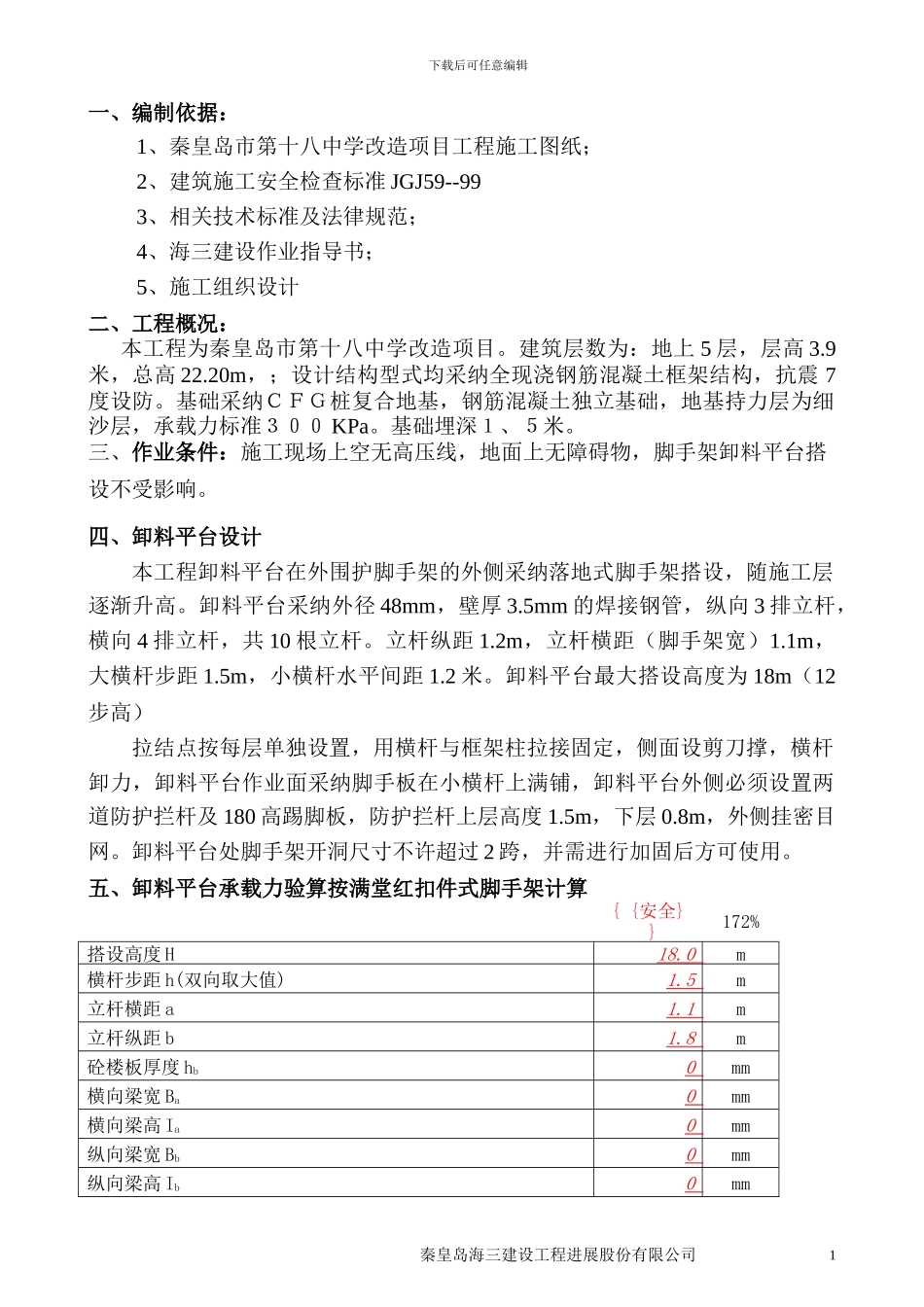

下载后可任意编辑 目录一、编制依据…………………………………………………………………(1)二、工程概况…………………………………………………………………(1)三、作业条件…………………………………………………………………(1)四、卸料平台设计……………………………………………………………(1)五、卸料平台承载力计算……………………………………………………(1)六、脚手架配件………………………………………………………………(3)七、卸料平台搭设……………………………………………………………(3)八、安全技术措施……………………………………………………………(4) 秦皇岛海三建设工程进展股份有限公司0下载后可任意编辑一、编制依据:1、秦皇岛市第十八中学改造项目工程施工图纸;2、建筑施工安全检查标准 JGJ59--993、相关技术标准及法律规范;4、海三建设作业指导书;5、施工组织设计二、工程概况:本工程为秦皇岛市第十八中学改造项目
建筑层数为:地上 5 层,层高 3
9米,总高 22
20m,;设计结构型式均采纳全现浇钢筋混凝土框架结构,抗震 7度设防
基础采纳CFG桩复合地基,钢筋混凝土独立基础,地基持力层为细沙层,承载力标准300 KPa
基础埋深1、5米
三、作业条件:施工现场上空无高压线,地面上无障碍物,脚手架卸料平台搭设不受影响
四、卸料平台设计本工程卸料平台在外围护脚手架的外侧采纳落地式脚手架搭设,随施工层逐渐升高
卸料平台采纳外径 48mm,壁厚 3
5mm 的焊接钢管,纵向 3 排立杆,横向 4 排立杆,共 10 根立杆
立杆纵距 1
2m,立杆横距(脚手架宽)1
1m,大横杆步距 1
5m,小横杆水平间距 1

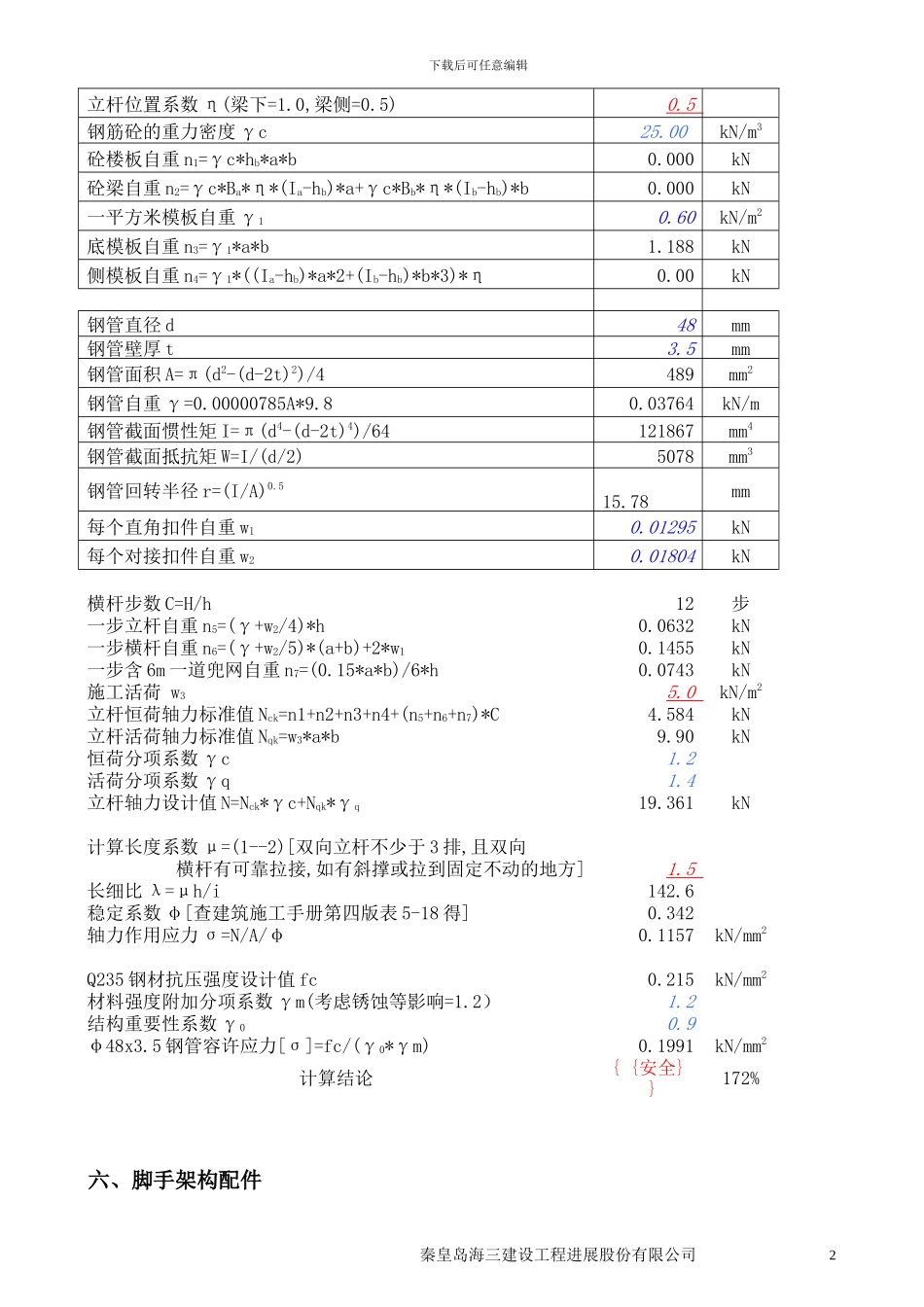

卸料平台最大搭设高度为 18m(12步高)拉结点按每层单独设置,用横杆与框架柱拉接固定,侧面设剪刀撑,横杆卸力,卸料平台作业面采纳脚手板在小横杆
