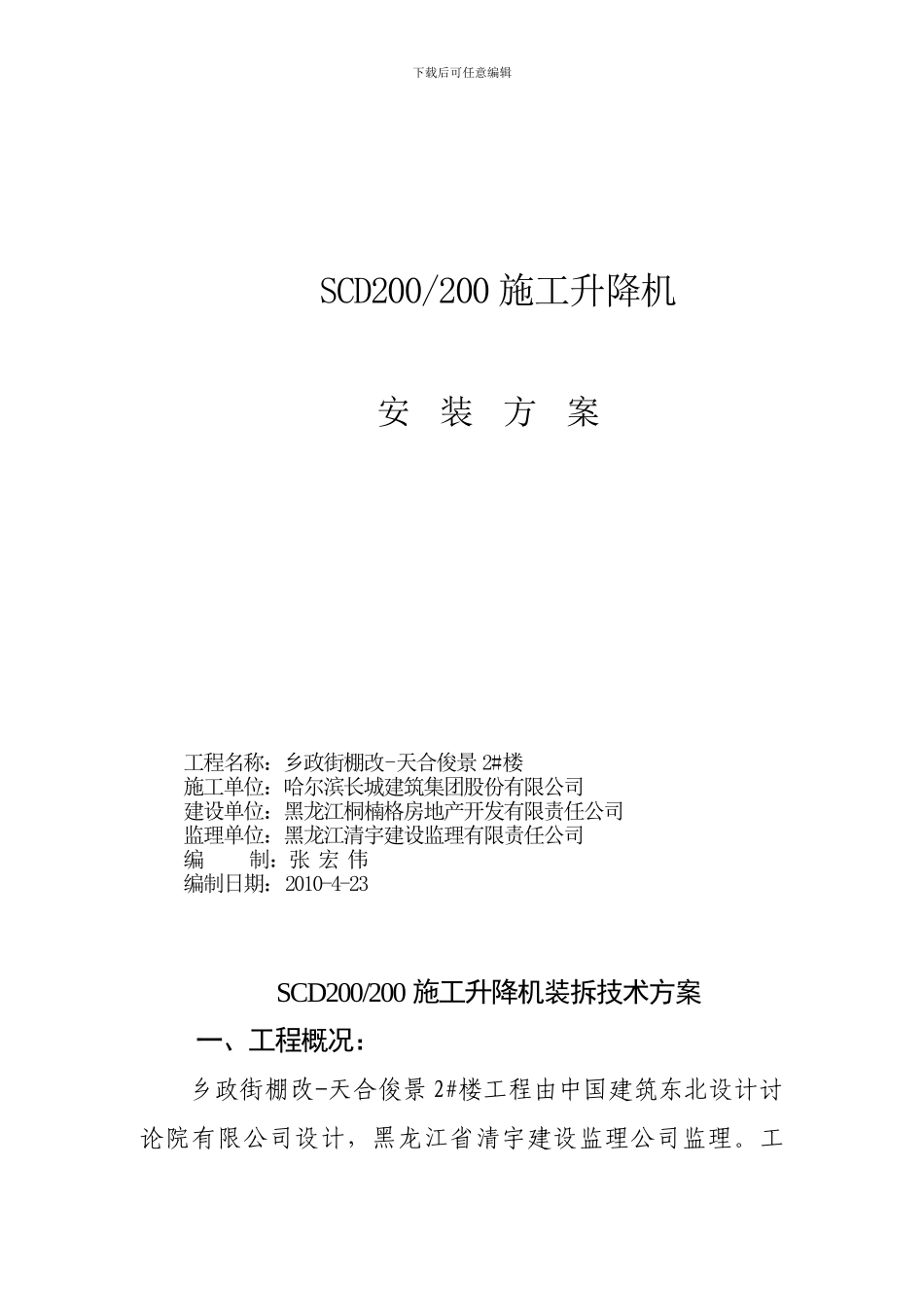

下载后可任意编辑SCD200/200 施工升降机 安 装 方 案工程名称:乡政街棚改-天合俊景 2#楼施工单位:哈尔滨长城建筑集团股份有限公司建设单位:黑龙江桐楠格房地产开发有限责任公司监理单位:黑龙江清宇建设监理有限责任公司编 制:张 宏 伟编制日期:2010-4-23SCD200/200 施工升降机装拆技术方案一、工程概况: 乡政街棚改-天合俊景 2#楼工程由中国建筑东北设计讨论院有限公司设计,黑龙江省清宇建设监理公司监理

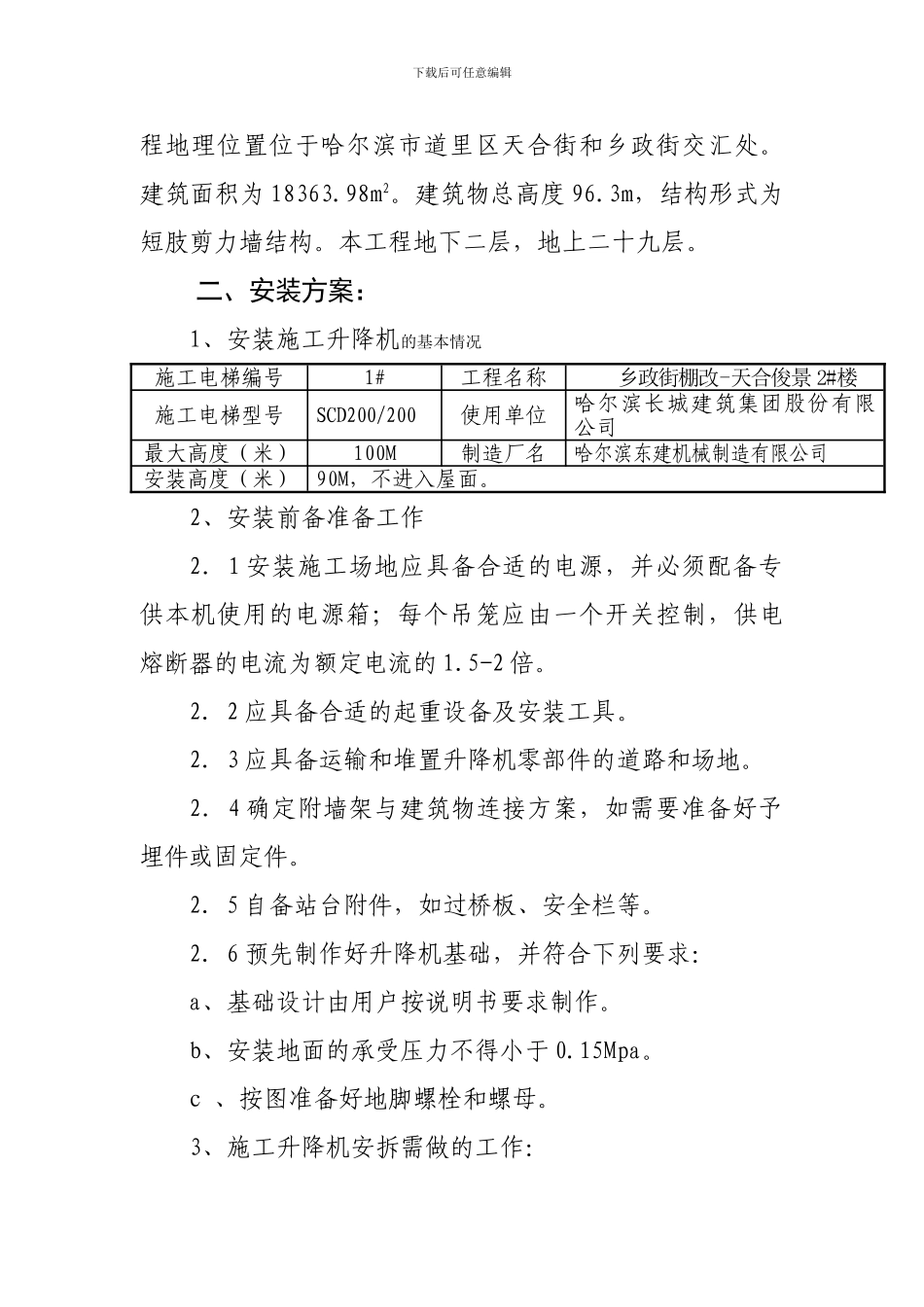

工下载后可任意编辑程地理位置位于哈尔滨市道里区天合街和乡政街交汇处
建筑面积为 18363
建筑物总高度 96
3m,结构形式为短肢剪力墙结构
本工程地下二层,地上二十九层
二、安装方案:1、安装施工升降机的基本情况施工电梯编号1# 工程名称乡政街棚改-天合俊景 2#楼施工电梯型号SCD200/200 使用单位哈尔滨长城建筑集团股份有限公司最大高度(米)100M制造厂名哈尔滨东建机械制造有限公司安装高度(米)90M,不进入屋面
2、安装前备准备工作2.1 安装施工场地应具备合适的电源,并必须配备专供本机使用的电源箱;每个吊笼应由一个开关控制,供电熔断器的电流为额定电流的 1
2.2 应具备合适的起重设备及安装工具
2.3 应具备运输和堆置升降机零部件的道路和场地
2.4 确定附墙架与建筑物连接方案,如需要准备好予埋件或固定件
2.5 自备站台附件,如过桥板、安全栏等
2.6 预先制作好升降机基础,并符合下列要求:a、基础设计由用户按说明书要求制作
b、安装地面的承受压力不得小于 0
c 、按图准备好地脚螺栓和螺母
3、施工升降机安拆需做的工作:下载后可任意编辑3
1 小组长召集全体安装人员学习施工电梯安装拆除技术方案和安全技术措施内容,进行技术交底,明确分工,落实每项具体工作
(严格遵照安全技术措施执行)3
