下载后可任意编辑 编号: 南京 ** 一体化工程钢结构彩板安装 工程施 工 方 案 目 录1、编制依据 2、概述 3、施工程序及施工方法 下载后可任意编辑4、检验和试验计划 5、工程质量目标及质量保证措施 6、工程标识管理 7、施工计划与劳动力组合 8、安全技术措施 9、现场文明施工 10、 施工平面布置图11、 施工机具及措施用料 1、编制依据 1

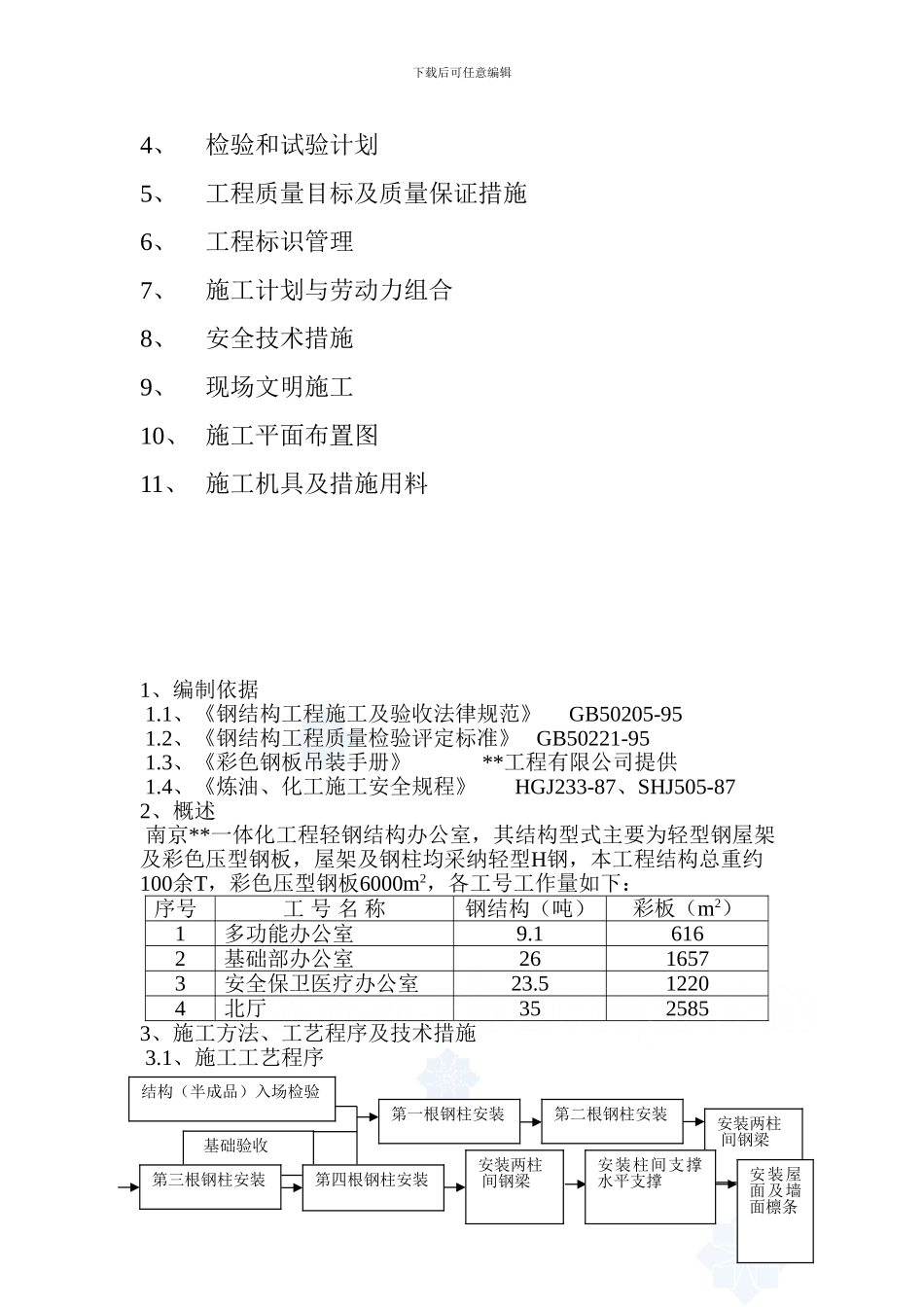

1、《钢结构工程施工及验收法律规范》 GB50205-95 1
2、《钢结构工程质量检验评定标准》 GB50221-95 1
3、《彩色钢板吊装手册》 **工程有限公司提供 1
4、《炼油、化工施工安全规程》 HGJ233-87、SHJ505-872、概述 南京**一体化工程轻钢结构办公室,其结构型式主要为轻型钢屋架及彩色压型钢板,屋架及钢柱均采纳轻型H钢,本工程结构总重约100余T,彩色压型钢板6000m2,各工号工作量如下:序号工 号 名 称钢结构(吨)彩板(m2)1多功能办公室9
16162基础部办公室2616573安全保卫医疗办公室23
512204北厅3525853、施工方法、工艺程序及技术措施 3

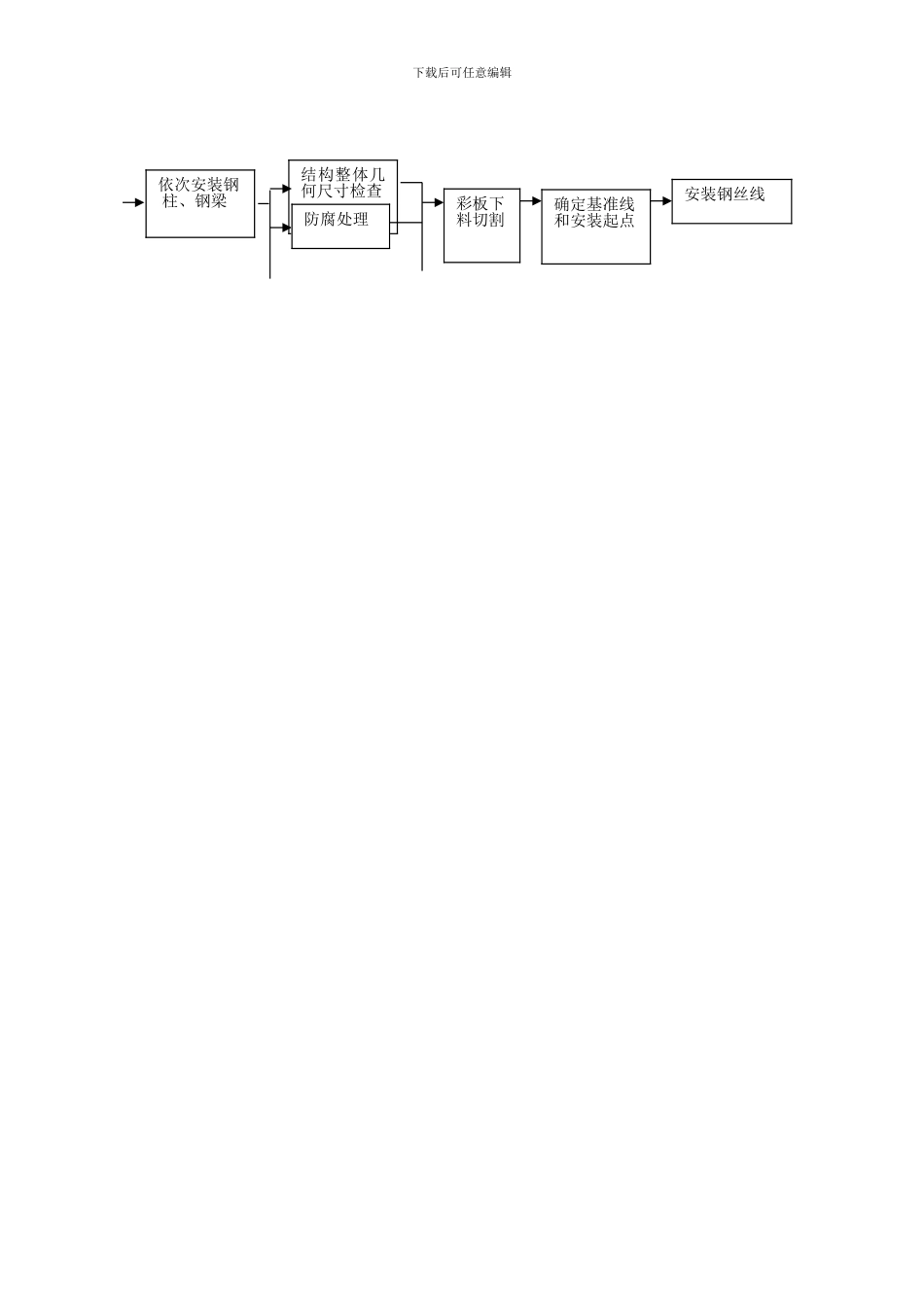

1、施工工艺程序结构(半成品)入场检验 基础验收第二根钢柱安装安装两柱 间钢梁第一根钢柱安装第四根钢柱安装安装两柱 间钢梁第三根钢柱安装安装柱间支撑水平支撑安装屋面及墙面檩条下载后可任意编辑依次安装钢 柱、钢梁结构整体几何尺寸检查防腐处理彩板下料切割确定基准线和安装起点安装钢丝线下载后可任意编辑 3
2、施工方法及技术措施3
1、依据本结构特点及现场工期要求,材料进厂前作业组的人员、机具必须准备充分,以确保安装顺利进行,安装顺序为由西向东
2、基础验收结构安装前必须对基础的定位轴线、基础轴线和标高、地脚螺栓等进行检查,并应进行基础复测和办理交接手续,且达到以下要求:(1)、钢柱支撑面标高允差:±3
