危险性较大工程安全专项施工方案山西路桥建设集团有限公司岢临高速路基 ZB1-6 合同段项目部下载后可任意编辑危险性较大工程专项施工方案临吉高速 S1 合同段工程项目主要为临夏线中桥
本标段临夏线桥下部结构为柱式墩,肋式台及柱式台,桩基础;上部结构为 3×25m预应力混凝土连续箱梁
一、材料准备1、钢筋采 纳 长 治 钢 铁 ( 集 团 ) 有 限 公 司 生 产 的 钢 筋
规 格 有 :Φ25、Φ16Ⅱ 级钢筋,φ10、φ8 盘条钢筋
2、水泥采纳 P
5 级水泥,其凝聚时间、强度、安定性等各项指标均符合国家质量标准
3、碎石采纳浪泉石料厂生产的 5-10mm、10-30mm 碎石
该集料经试验各项指标均符合设计要求
4、砂采纳中砂,该砂经试验各项指标均符合设计要求
5、粉煤灰采纳曲沃生产的Ⅰ级粉煤灰,细度、烧失量等指标经试验均符合相关质量标准
6、水采纳饮用水作为混凝土拌和用水
二、施工方案和工艺流程 (一)准备工作1、待灌注桩和承台经检测、复测平面位置及标高均合格后,进行墩、台身施工
墩身之间、墩身第一节段和承台之间的砼龄期差不大于 20 天
2、测量人员根据设计图纸,精确的放出墩身平面位置,复核无误后填写施工放样记录表及报告单,呈报监理测量工程师进行复核签认
3、各类机械经检验,全部可以正常运转
4、对进场的各类原材料分批次按检验频率做各项试验,并报请监理抽检,检验合格的原材料分类标识,堆放整齐
5、对施工所用石子、砂、水泥等原材料进行取样,做标准配合比试验
在使用前,由施工场地试验室参照标准配合比计算施工配合比,作为拌制砼的依据,并做配合比标识牌,悬挂在水泥混凝土拌和设备的醒目位置上
6、柱模墩施工时,砼采纳砼输送车运输,吊车提升砼
砼输送前,砼的各项指标必须满足柱模施工要求

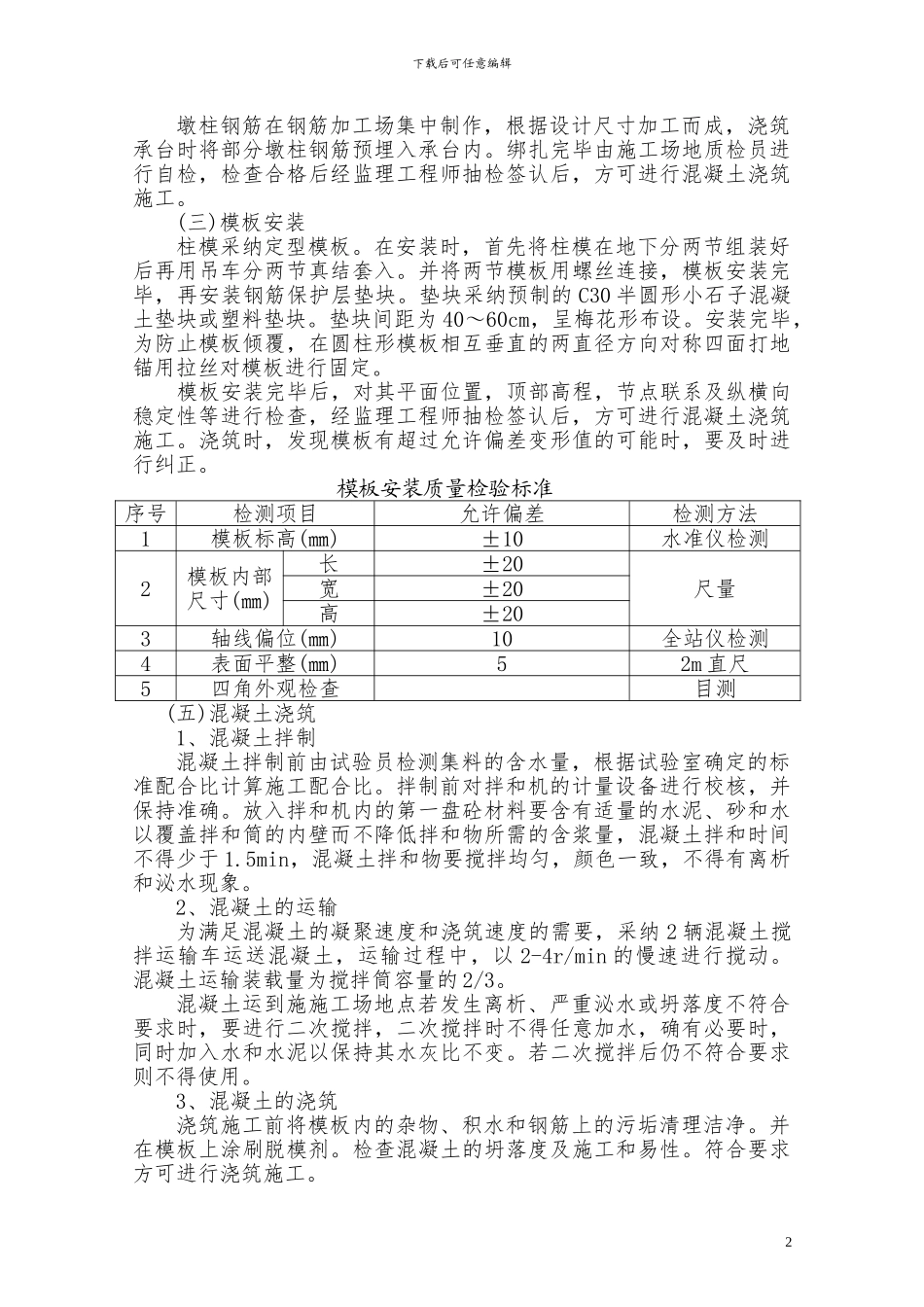

根据施工程序,施工分为主筋挤压、接长、钢筋绑扎、模板安装、浇筑砼五个工序进行
