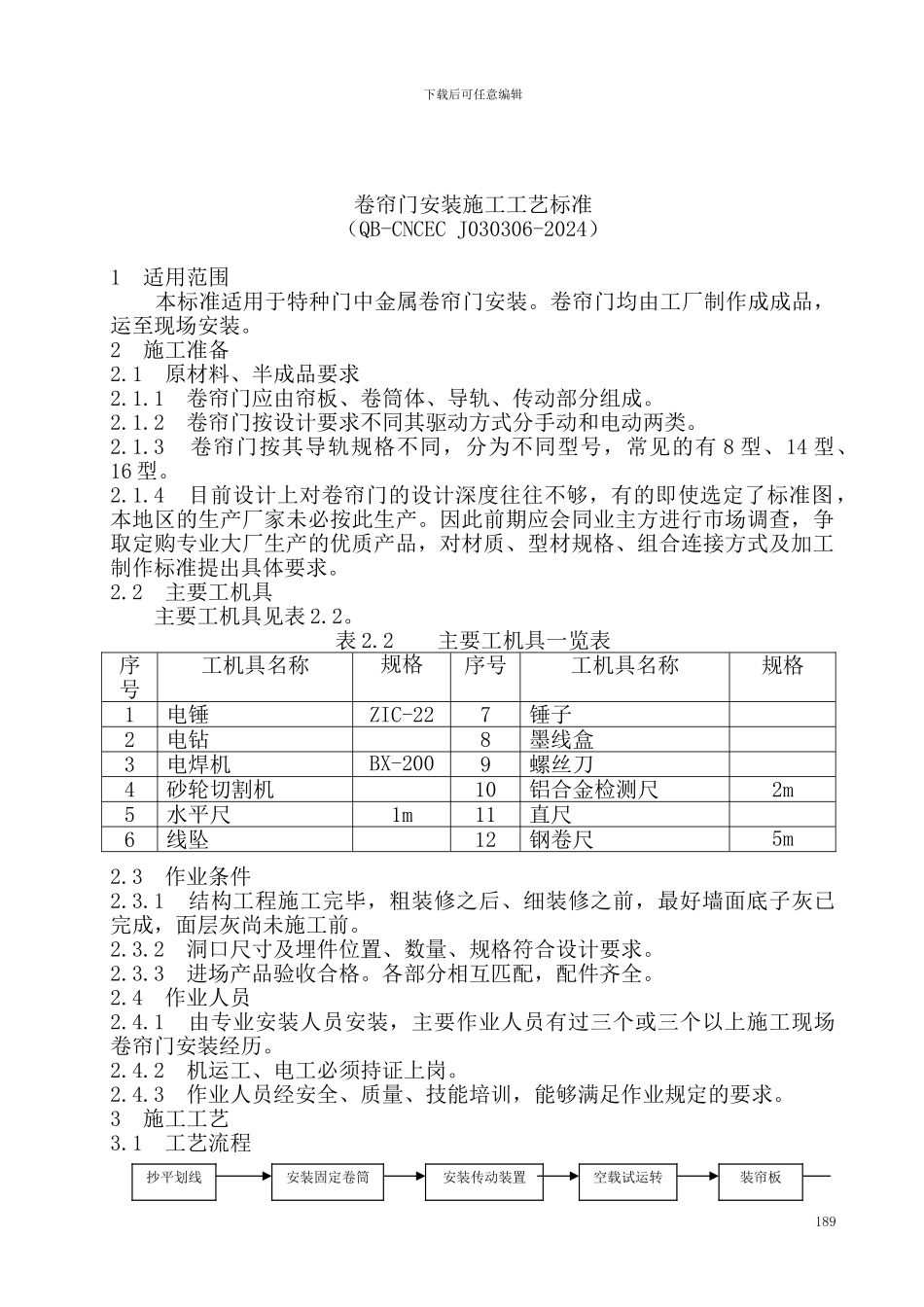

下载后可任意编辑卷帘门安装施工工艺标准(QB-CNCEC J030306-2024)1 适用范围 本标准适用于特种门中金属卷帘门安装
卷帘门均由工厂制作成成品,运至现场安装
2 施工准备2
1 原材料、半成品要求2
1 卷帘门应由帘板、卷筒体、导轨、传动部分组成
2 卷帘门按设计要求不同其驱动方式分手动和电动两类
3 卷帘门按其导轨规格不同,分为不同型号,常见的有 8 型、14 型、16 型
4 目前设计上对卷帘门的设计深度往往不够,有的即使选定了标准图,本地区的生产厂家未必按此生产
因此前期应会同业主方进行市场调查,争取定购专业大厂生产的优质产品,对材质、型材规格、组合连接方式及加工制作标准提出具体要求
2 主要工机具 主要工机具见表 2
2 主要工机具一览表序号工机具名称规格序号工机具名称规格1电锤ZIC-227锤子2电钻8墨线盒3电焊机BX-2009螺丝刀4砂轮切割机10铝合金检测尺2m5水平尺1m11直尺6线坠12钢卷尺5m2
3 作业条件2
1 结构工程施工完毕,粗装修之后、细装修之前,最好墙面底子灰已完成,面层灰尚未施工前
2 洞口尺寸及埋件位置、数量、规格符合设计要求
3 进场产品验收合格
各部分相互匹配,配件齐全
4 作业人员2
1 由专业安装人员安装,主要作业人员有过三个或三个以上施工现场卷帘门安装经历
2 机运工、电工必须持证上岗
3 作业人员经安全、质量、技能培训,能够满足作业规定的要求
3 施工工艺3
1 工艺流程189抄平划线安装固定卷筒安装传动装置空载试运转装帘板下载后可任意编辑3
2 操作工艺3
1 抄平划线 复核洞口尺寸,复核预埋件位置、数量及规格,清理安装部位的舌头灰,冲刷表面,保证弹线通畅、清楚
抄平、吊线后用墨线弹出两导轨边垂线及卷筒安装中心线
